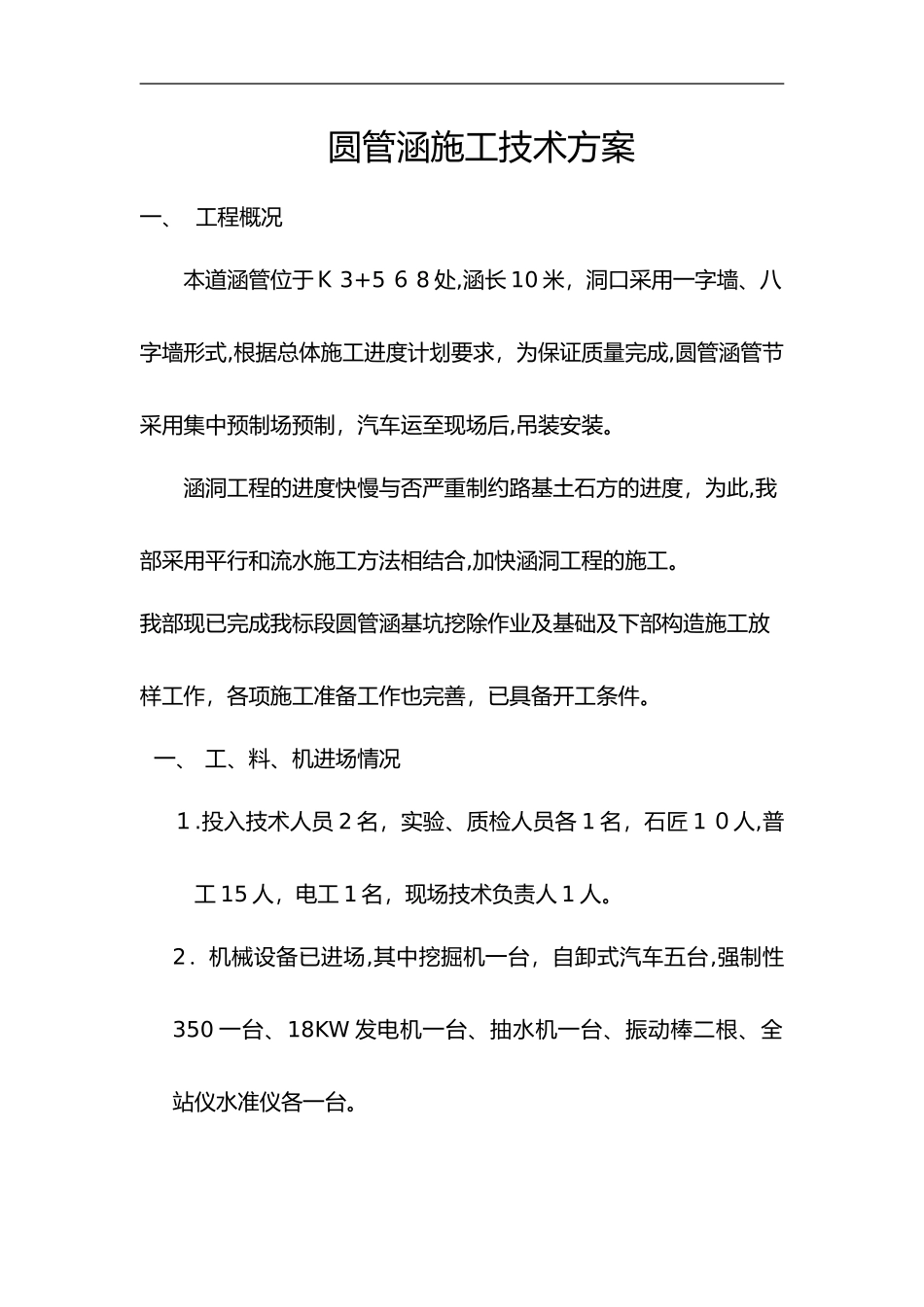

圆管涵施工技术方案一、工程概况本道涵管位于K3+568处,涵长10米,洞口采用一字墙、八字墙形式,根据总体施工进度计划要求,为保证质量完成,圆管涵管节采用集中预制场预制,汽车运至现场后,吊装安装
涵洞工程的进度快慢与否严重制约路基土石方的进度,为此,我部采用平行和流水施工方法相结合,加快涵洞工程的施工
我部现已完成我标段圆管涵基坑挖除作业及基础及下部构造施工放样工作,各项施工准备工作也完善,已具备开工条件
一、工、料、机进场情况1
投入技术人员2名,实验、质检人员各1名,石匠10人,普工15人,电工1名,现场技术负责人1人
2.机械设备已进场,其中挖掘机一台,自卸式汽车五台,强制性350一台、18KW发电机一台、抽水机一台、振动棒二根、全站仪水准仪各一台

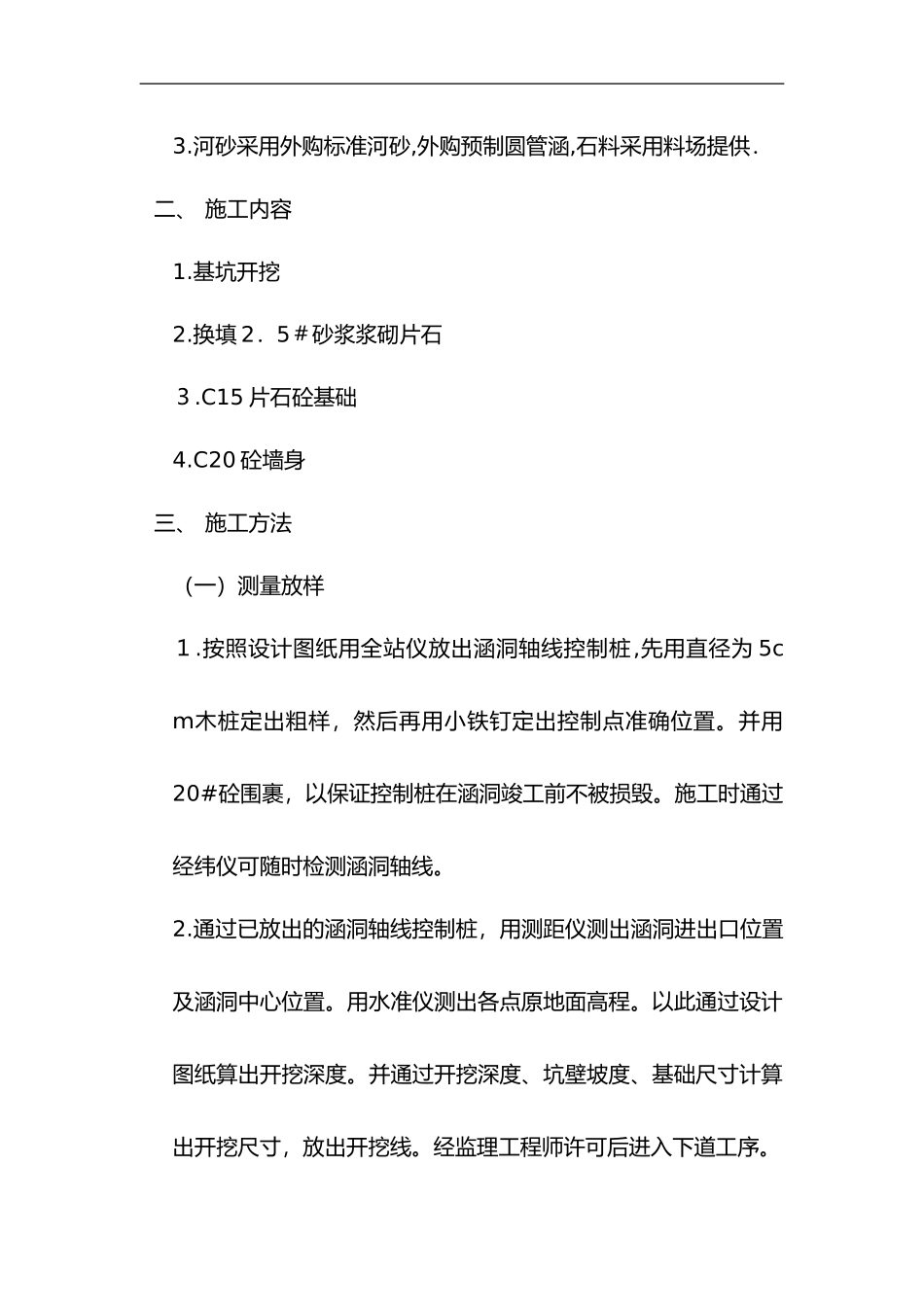

河砂采用外购标准河砂,外购预制圆管涵,石料采用料场提供.二、施工内容1
换填2.5#砂浆浆砌片石3
C15片石砼基础4
C20砼墙身三、施工方法(一)测量放样1
按照设计图纸用全站仪放出涵洞轴线控制桩,先用直径为5cm木桩定出粗样,然后再用小铁钉定出控制点准确位置
并用20#砼围裹,以保证控制桩在涵洞竣工前不被损毁
施工时通过经纬仪可随时检测涵洞轴线
通过已放出的涵洞轴线控制桩,用测距仪测出涵洞进出口位置及涵洞中心位置
用水准仪测出各点原地面高程
以此通过设计图纸算出开挖深度
并通过开挖深度、坑壁坡度、基础尺寸计算出开挖尺寸,放出开挖线
经监理工程师许可后进入下道工序

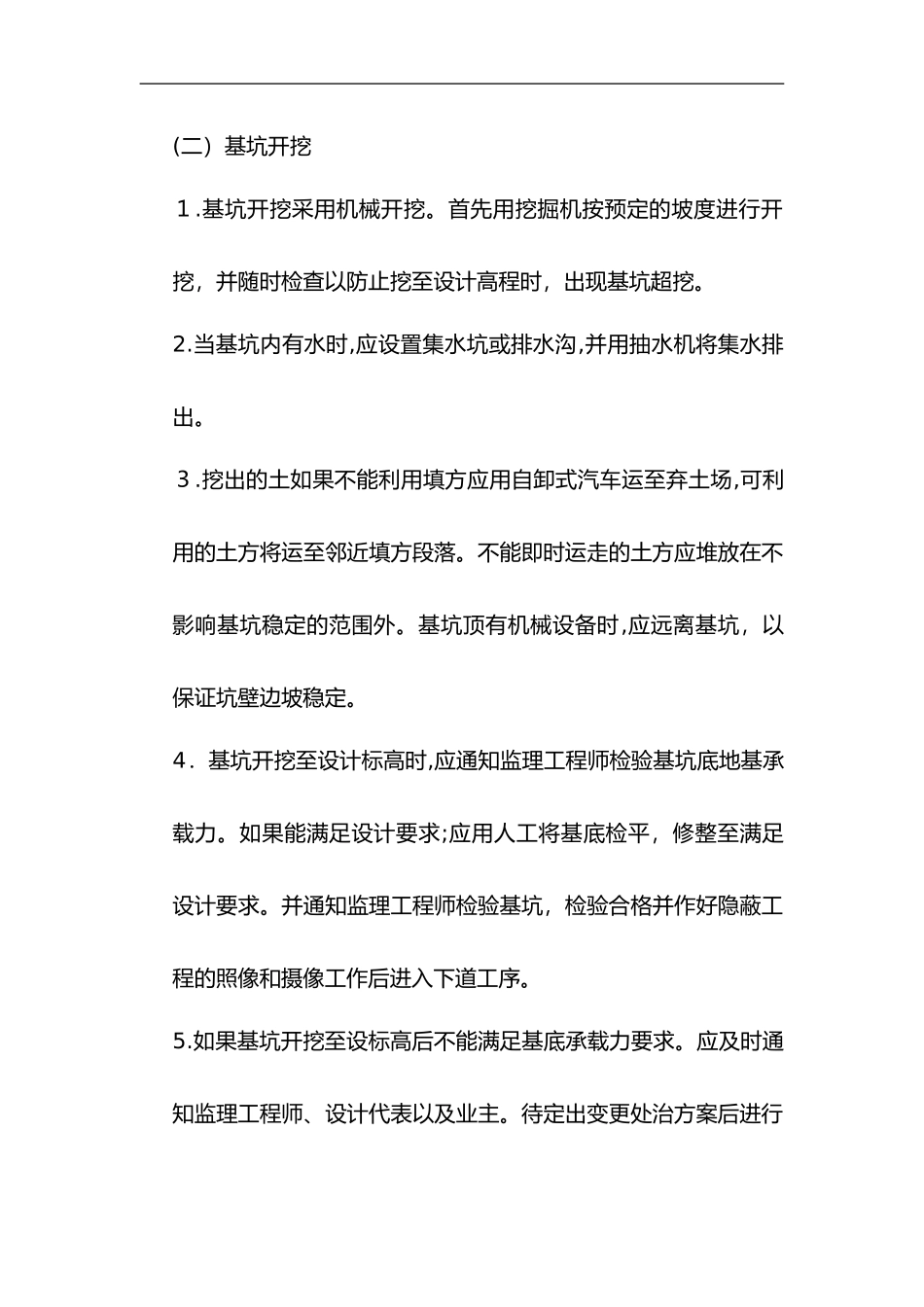

(二)基坑开挖1
基坑开挖采用机械开挖
首先用挖掘机按预定的坡度进行开挖,并随时检查以防止挖至设计高程时,出现基坑超挖
当基坑内有水时,应设置集水坑或排水沟,并用抽水机将集水排出
挖出的土如果不能利用填方应用自卸式汽车运至弃土场,可利用的土方将运至邻近填方段落
不能即时运走的土方应堆放在不影响基坑稳定的范围外
基坑顶有机械设备时,
