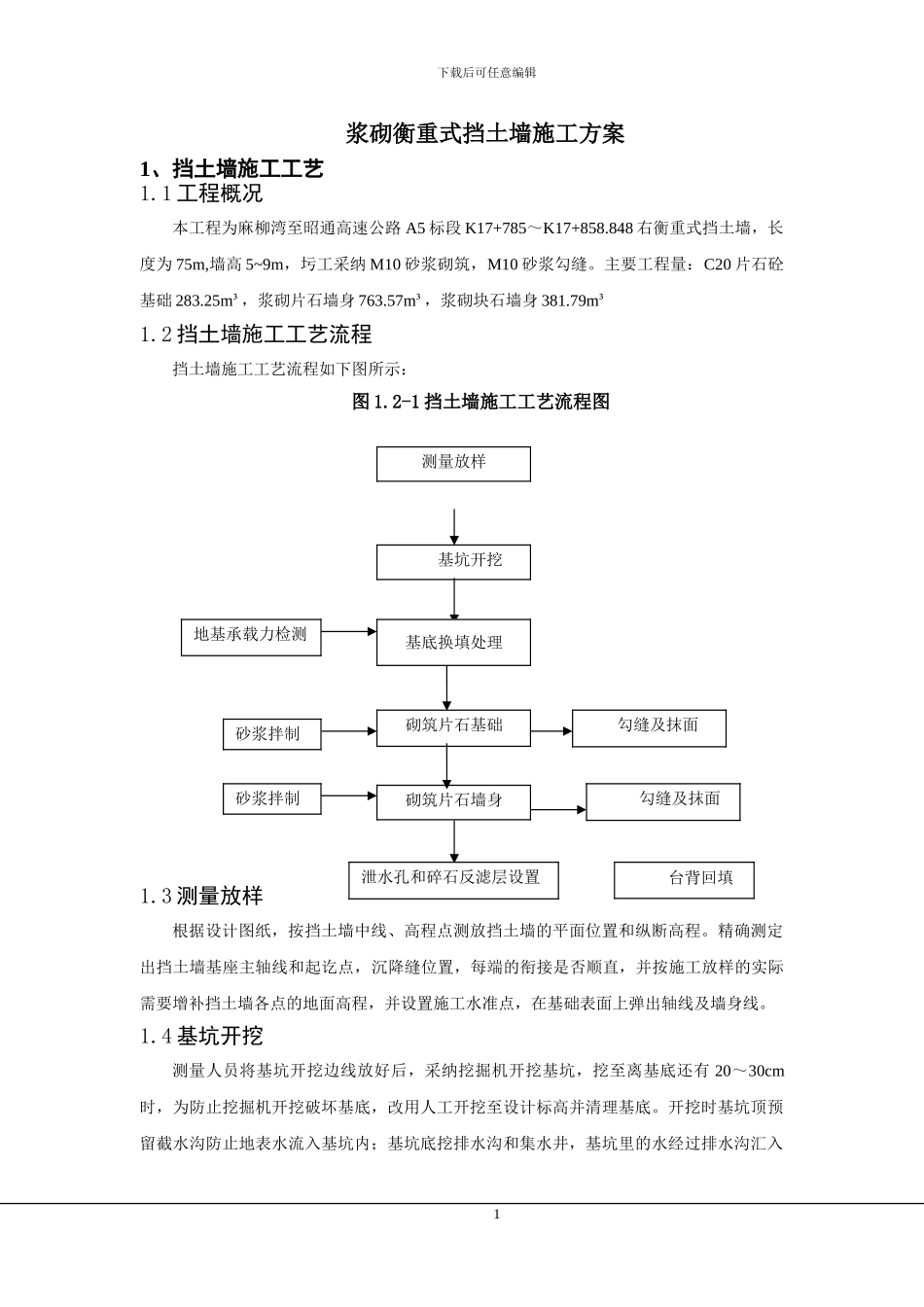

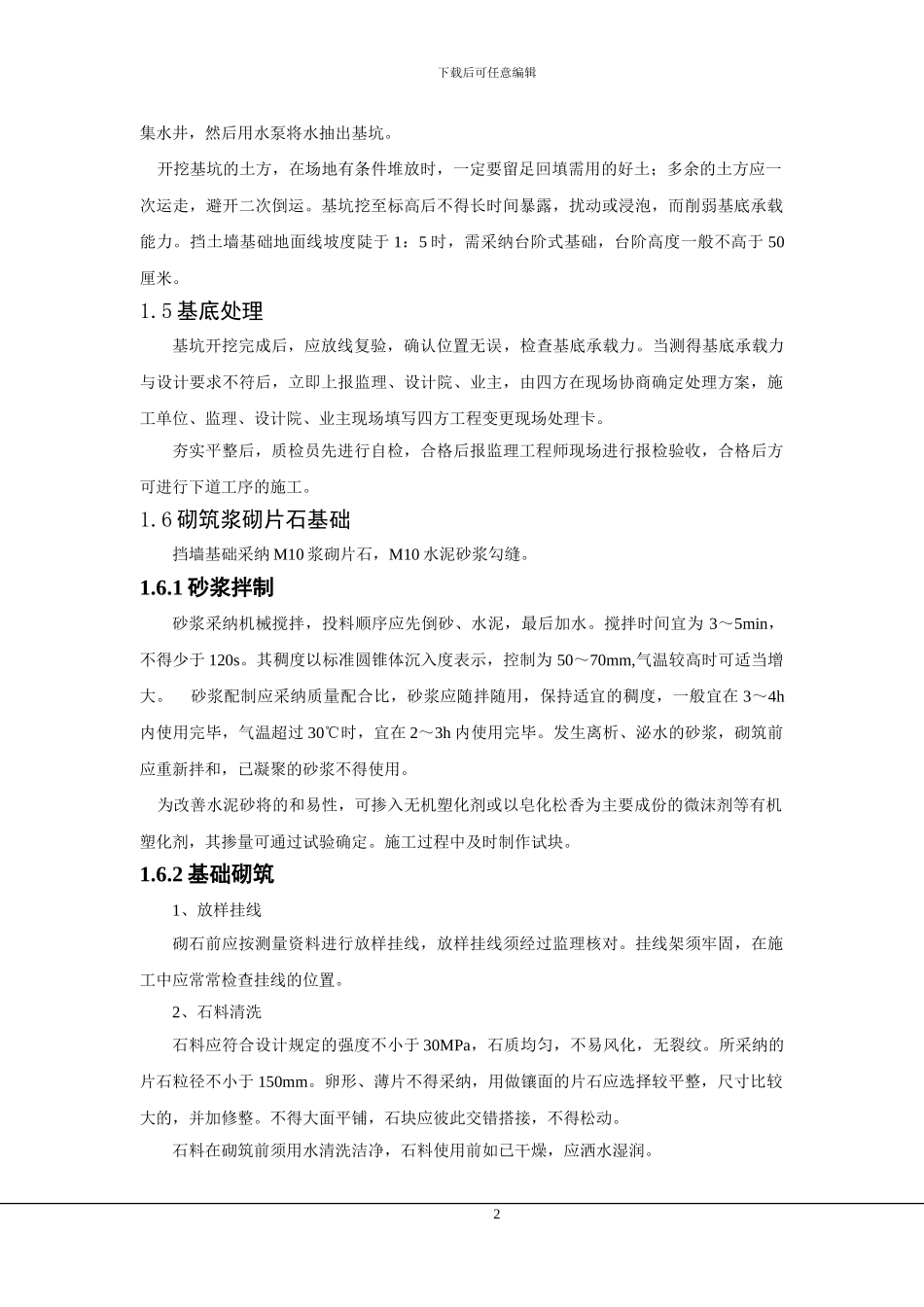

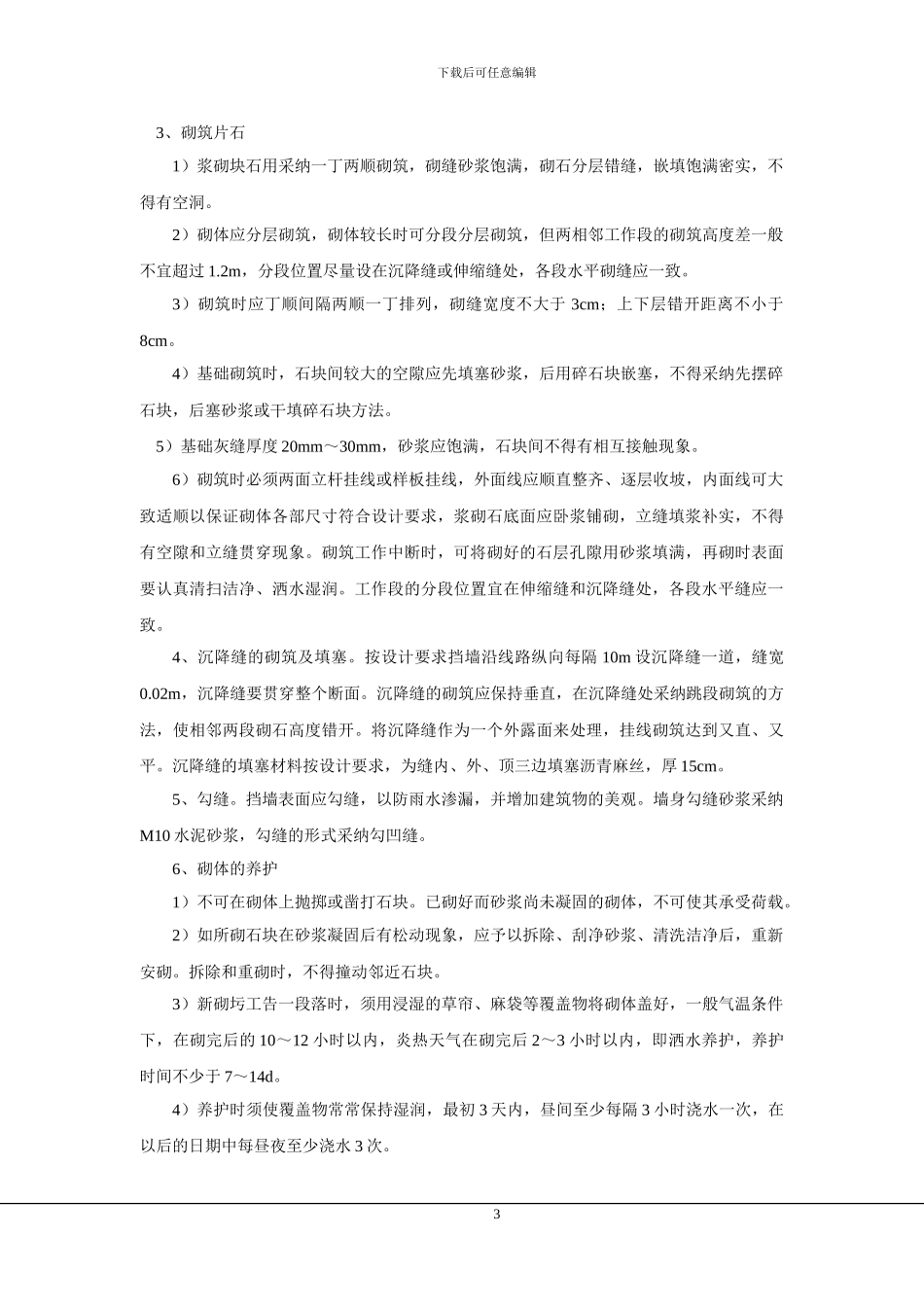

下载后可任意编辑浆砌衡重式挡土墙施工方案1、挡土墙施工工艺1
1 工程概况本工程为麻柳湾至昭通高速公路 A5 标段 K17+785~K17+858
848 右衡重式挡土墙,长度为 75m,墙高 5~9m,圬工采纳 M10 砂浆砌筑,M10 砂浆勾缝
主要工程量:C20 片石砼基础 283
25m³,浆砌片石墙身 763
57m³,浆砌块石墙身 381
2 挡土墙施工工艺流程挡土墙施工工艺流程如下图所示:图 1
2-1 挡土墙施工工艺流程图 1
3 测量放样根据设计图纸,按挡土墙中线、高程点测放挡土墙的平面位置和纵断高程
精确测定出挡土墙基座主轴线和起讫点,沉降缝位置,每端的衔接是否顺直,并按施工放样的实际需要增补挡土墙各点的地面高程,并设置施工水准点,在基础表面上弹出轴线及墙身线
4 基坑开挖测量人员将基坑开挖边线放好后,采纳挖掘机开挖基坑,挖至离基底还有 20~30cm时,为防止挖掘机开挖破坏基底,改用人工开挖至设计标高并清理基底
开挖时基坑顶预留截水沟防止地表水流入基坑内;基坑底挖排水沟和集水井,基坑里的水经过排水沟汇入 1 测量放样砂浆拌制基坑开挖砌筑片石墙身泄水孔和碎石反滤层设置勾缝及抹面台背回填砌筑片石基础基底换填处理地基承载力检测砂浆拌制勾缝及抹面下载后可任意编辑集水井,然后用水泵将水抽出基坑
开挖基坑的土方,在场地有条件堆放时,一定要留足回填需用的好土;多余的土方应一次运走,避开二次倒运
基坑挖至标高后不得长时间暴露,扰动或浸泡,而削弱基底承载能力
挡土墙基础地面线坡度陡于 1:5 时,需采纳台阶式基础,台阶高度一般不高于 50厘米
5 基底处理基坑开挖完成后,应放线复验,确认位置无误,检查基底承载力
当测得基底承载力与设计要求不符后,立即上报监理、设计院、业主,由四方在现场协商确定处理方案,施工单位、监理、设计院、业主现场填写四方工程变
