下载后可任意编辑滨江丽景(一期)工程土方工程土方回填专项施工方案 工程名称: 滨江丽景(一期)工程 审 核 人: 张 志 学 编 制 人: 唐 勇 编制单位: 四川省第一建筑工程公司编制日期:2024 年 8 月 1 日一、工程概况 下载后可任意编辑滨江丽景(一期)工程地处都江堰市工业区安顺村四组, 东临滨河路和走马河
一期施工范围为 1#、4#、6#、8#、10# ~13#、16#~20# 共 13 栋楼,均为全框架结构,独立柱基,住宅楼地下室周围有剪力墙(商铺没有剪力墙)总建筑面积约 50000 平方米,室内外高差均为 60㎜
其中:1#、4#、6#、8#、10#、11#为 多层(-1+6+1 )住宅楼,基础埋深约为-3
95 米; 12#、13#楼为小高层(-1+11+1)住宅楼,基础埋深为-3
75 米;16#为商铺,4 层(售楼部为 1 层),无地下室,基础埋深为-2
3米; 17#~20#楼为二~三层商业住宅(无地下室),基础埋深约为-2
3 米; 1、地理位置:建筑物距走马河约 50
0m,场地地形平坦,地势开阔,总体地势为西北略高,东南略低2、 基础持力层设计要求:持力层为稍密卵石层,承载力特征值为 280Kpa; 二、施工方案部署本工程设计要求持力层为稍密卵石层,承载力特征值为 280Kpa
根据设计要求现场土的方开挖后其土层的分布和地勘报告相符,但稍密卵石层标高均低于基底设计标高 0
9m 不等(从 1#楼的 0
4m 开始逐渐超深到 13#、12#楼的 1
9m),故现场采纳将持力层一次性大开挖到位

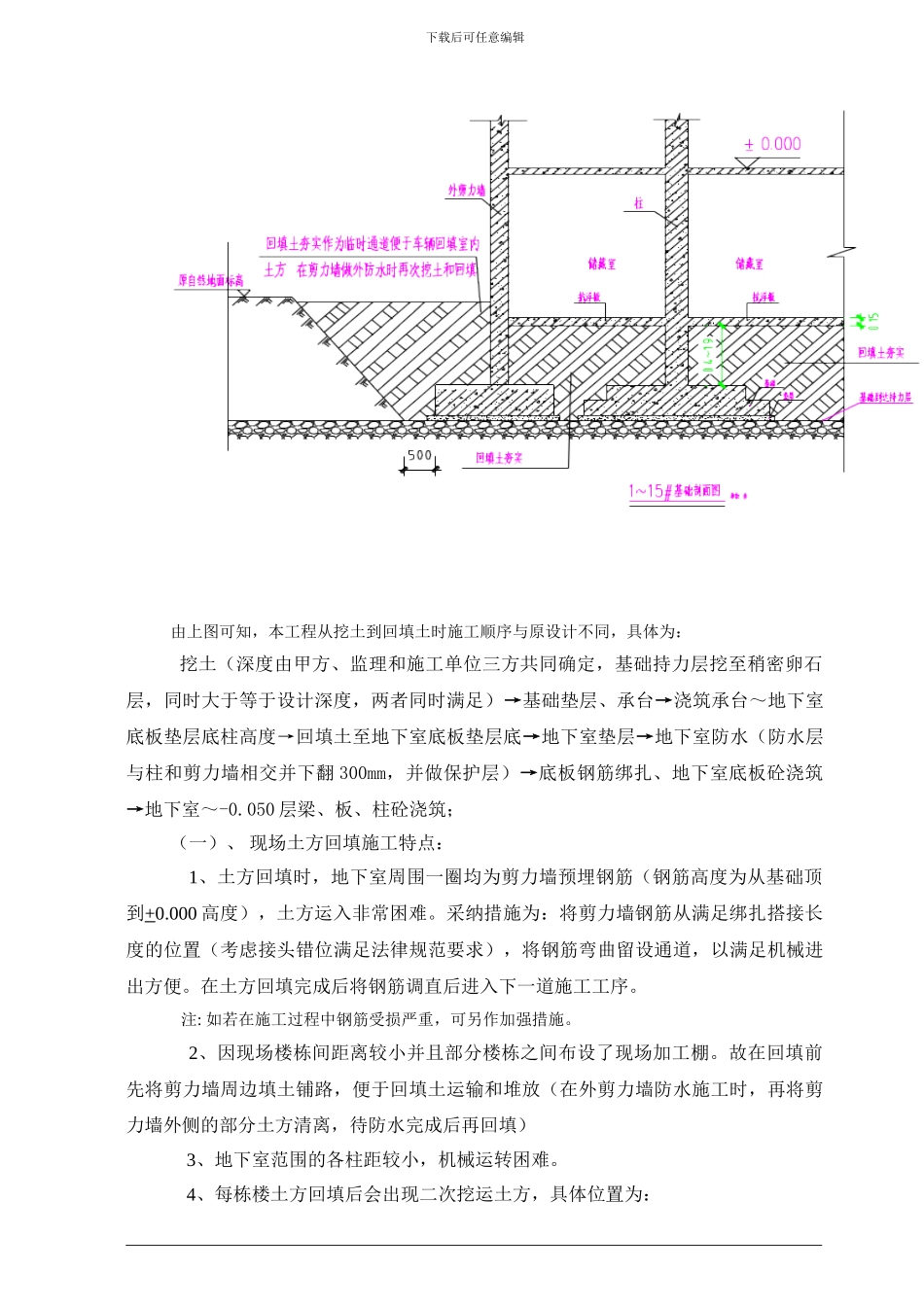

在施工中实际的基础详图如下: 下载后可任意编辑由上图可知,本工程从挖土到回填土时施工顺序与原设计不同,具体为:挖土(深度由甲方、监理和施工单位三方共同确定,基础持力层挖至稍密卵石层,同时大于等于设计深度,两者同时满足)→基础垫层、承台→
