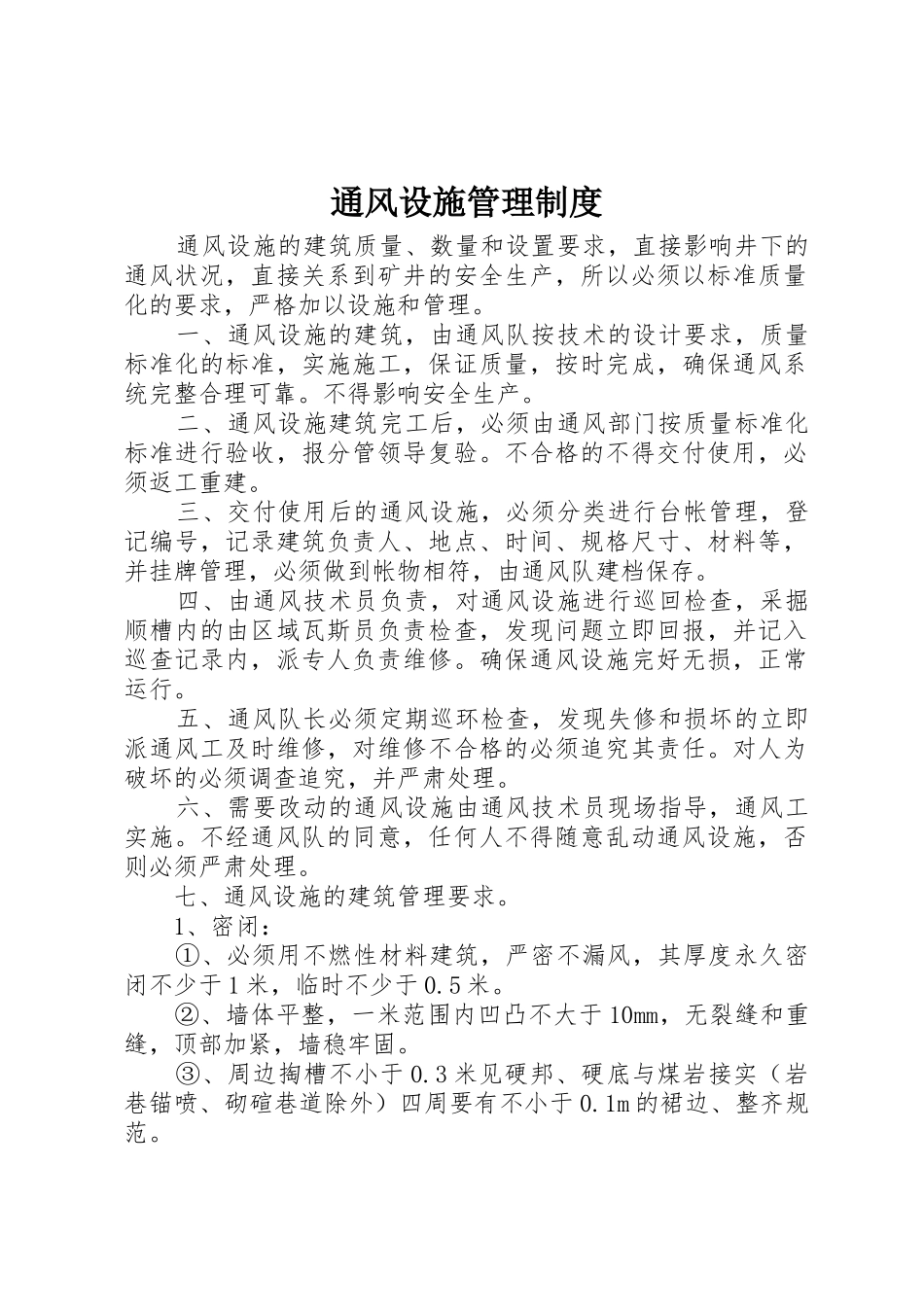

通风设施管理制度 通风设施的建筑质量、数量和设置要求,直接影响井下的通风状况,直接关系到矿井的安全生产,所以必须以标准质量化的要求,严格加以设施和管理。 一、通风设施的建筑,由通风队按技术的设计要求,质量标准化的标准,实施施工,保证质量,按时完成,确保通风系统完整合理可靠。不得影响安全生产。 二、通风设施建筑完工后,必须由通风部门按质量标准化标准进行验收,报分管领导复验。不合格的不得交付使用,必须返工重建。 三、交付使用后的通风设施,必须分类进行台帐管理,登记编号,记录建筑负责人、地点、时间、规格尺寸、材料等,并挂牌管理,必须做到帐物相符,由通风队建档保存。 四、由通风技术员负责,对通风设施进行巡回检查,采掘顺槽内的由区域瓦斯员负责检查,发现问题立即回报,并记入巡查记录内,派专人负责维修。确保通风设施完好无损,正常运行。 五、通风队长必须定期巡环检查,发现失修和损坏的立即派通风工及时维修,对维修不合格的必须追究其责任。对人为破坏的必须调查追究,并严肃处理。 六、需要改动的通风设施由通风技术员现场指导,通风工实施。不经通风队的同意,任何人不得随意乱动通风设施,否则必须严肃处理。 七、通风设施的建筑管理要求。 1、密闭: ①、必须用不燃性材料建筑,严密不漏风,其厚度永久密闭不少于 1 米,临时不少于 0.5 米。 ②、墙体平整,一米范围内凹凸不大于 10mm,无裂缝和重缝,顶部加紧,墙稳牢固。 ③、周边掏槽不小于 0.3 米见硬邦、硬底与煤岩接实(岩巷锚喷、砌碹巷道除外)四周要有不小于 0.1m 的裙边、整齐规范。 ④、采空区和火区的密闭,总厚度不小于 2 米,两边用料石砌筑中间用黄土夯实,顶部掏槽,黄土要全部填实,不得有漏风现象。(用测风管测定)。 ⑤、密闭前后 5 米内支架完好,无片邦现象,无瓦斯积存。⑥、密闭外 5 米内无杂物积水和淤泥。 ⑦、密闭内有水的必须设反水池。采空区和火区闭墙,要留有观察孔和灌浆孔,并封闭严密。 ⑧、墙体距通风巷道不得大于 0.5 米,否则必须设置栅栏。⑨、密闭前设置栅栏、警标、检查牌,并定期检查、维修。 2、风门: ①、每组风门必须安设两道,并有闭锁装置。主要进回风巷道安设正反风门。 ②、两道风门距离行人时不少于 5 米,行车时不小于一列车的长度,并安装闭锁装置,且不得同时打开,过往行人和行车必须随手关闭,悬挂显明的提示牌板。 ③、门垛与周边要求与密闭相同...
