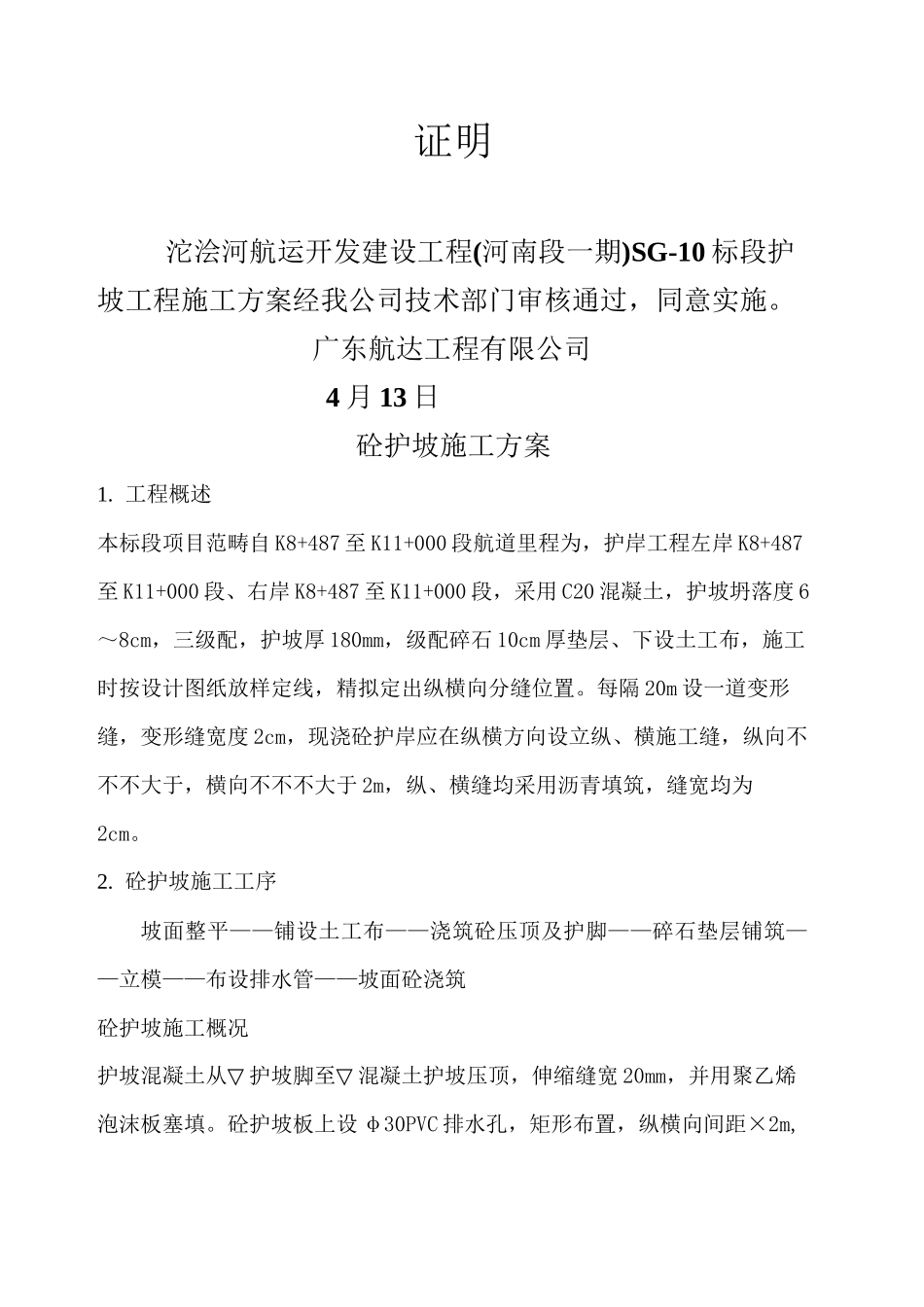

护 坡 施 工 施 工 方 案Newly compiled on November 23, 证明沱浍河航运开发建设工程(河南段一期)SG-10 标段护坡工程施工方案经我公司技术部门审核通过,同意实施。 广东航达工程有限公司 4 月 13 日砼护坡施工方案1. 工程概述本标段项目范畴自 K8+487 至 K11+000 段航道里程为,护岸工程左岸 K8+487至 K11+000 段、右岸 K8+487 至 K11+000 段,采用 C20 混凝土,护坡坍落度 6~8cm,三级配,护坡厚 180mm,级配碎石 10cm 厚垫层、下设土工布,施工时按设计图纸放样定线,精拟定出纵横向分缝位置。每隔 20m 设一道变形缝,变形缝宽度 2cm,现浇砼护岸应在纵横方向设立纵、横施工缝,纵向不不不大于,横向不不不大于 2m,纵、横缝均采用沥青填筑,缝宽均为2cm。2. 砼护坡施工工序坡面整平——铺设土工布——浇筑砼压顶及护脚——碎石垫层铺筑——立模——布设排水管——坡面砼浇筑砼护坡施工概况护坡混凝土从▽ 护坡脚至▽ 混凝土护坡压顶,伸缩缝宽 20mm,并用聚乙烯泡沫板塞填。砼护坡板上设 φ30PVC 排水孔,矩形布置,纵横向间距×2m,下倾 3°“”,排水管进口包反滤土工布,砼护坡施工时采用 跳块法 进行施工。测量放样在护坡工作面出来后来,即对河底护脚进行定位放线,首先定出河底中心轴线,轴线平移后,拟定河底脚位置线,河底宽度 35 米,及护坡顶位置线,然后再运用甲方提供的水准点,在整个标段沿河口外侧每 100 米埋设一根木桩,砼围护后测出桩顶高程并标在桩上,建立高程控制网。高程控制网建成后,作为施工控制点。护坡坡脚、压顶开挖护坡坡脚的基槽开挖宽度为上口 1.1m、下口、深度为,压顶宽度 40cm、深度 60cm,开挖宽度小,属基槽开挖,须沿坡脚轴线倒退法进行开挖,护坡的坡脚,反铲挖掘机开挖就位的工作面一部分位于斜坡上,开挖采用 PC220反铲挖掘机进行开挖,沿已放好样的白灰粉线进行倒退开挖,用水准仪控制基槽面的开挖高程,基础开挖深度为 0.8m,均一次开挖到位,坡比按 1:进行控制.若土质较差的部位,基础底部预留 5cm 保护层,待人工修整时开挖。根据设计高程与浍河老河道水位状况,施工时既要考虑护坡底脚地下渗水的抽排工作,还要考虑降雨的抽排工作。排水办法为开挖排水沟水泵抽排。开挖出的土在基槽旁边堆放,但要与基槽保持一定距离,避免基槽坍塌。开挖好的基槽经验收合格后才干进行下道工序。修坡在粗放样的基础上首先用机械修坡,预留的保护层...
