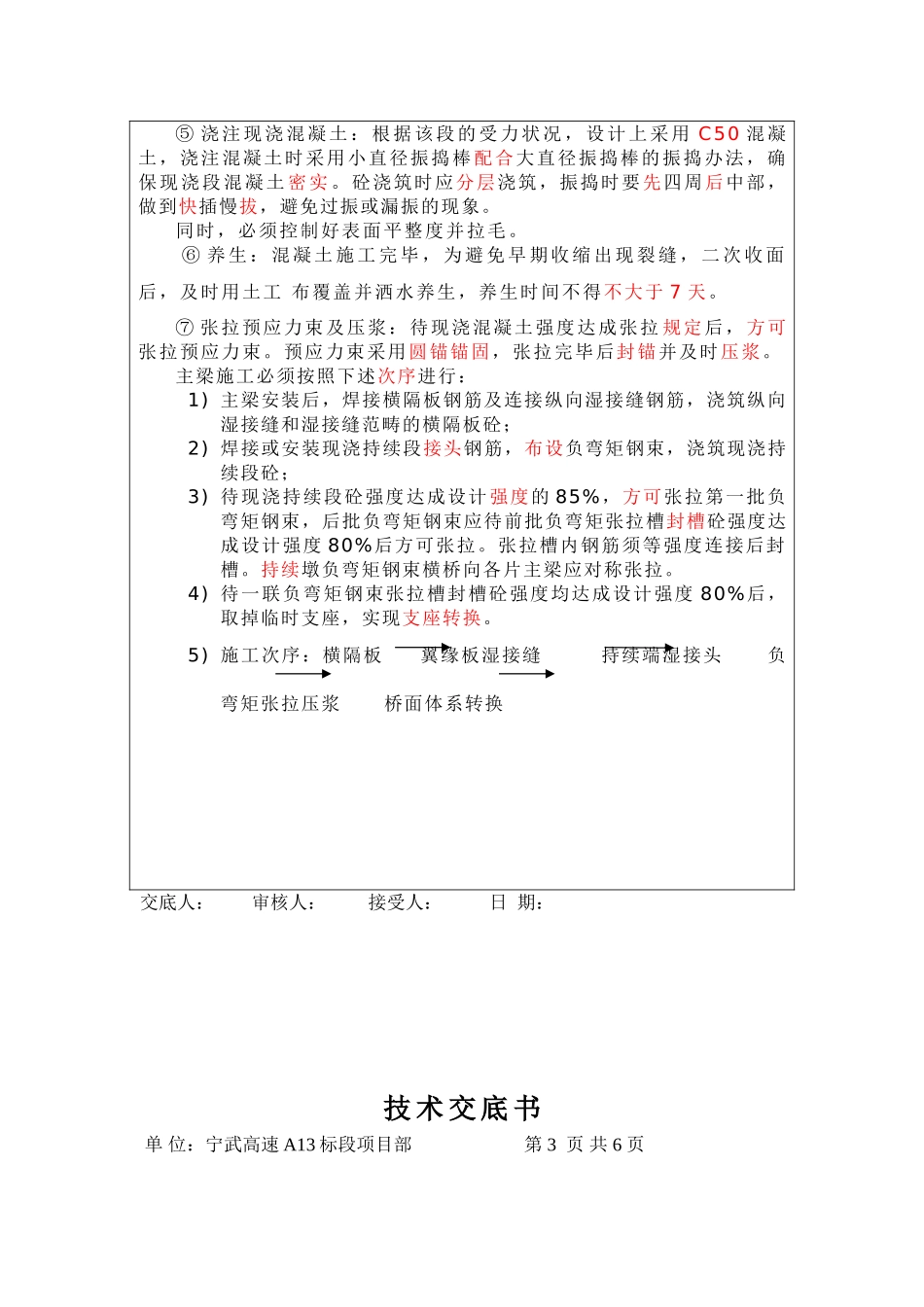

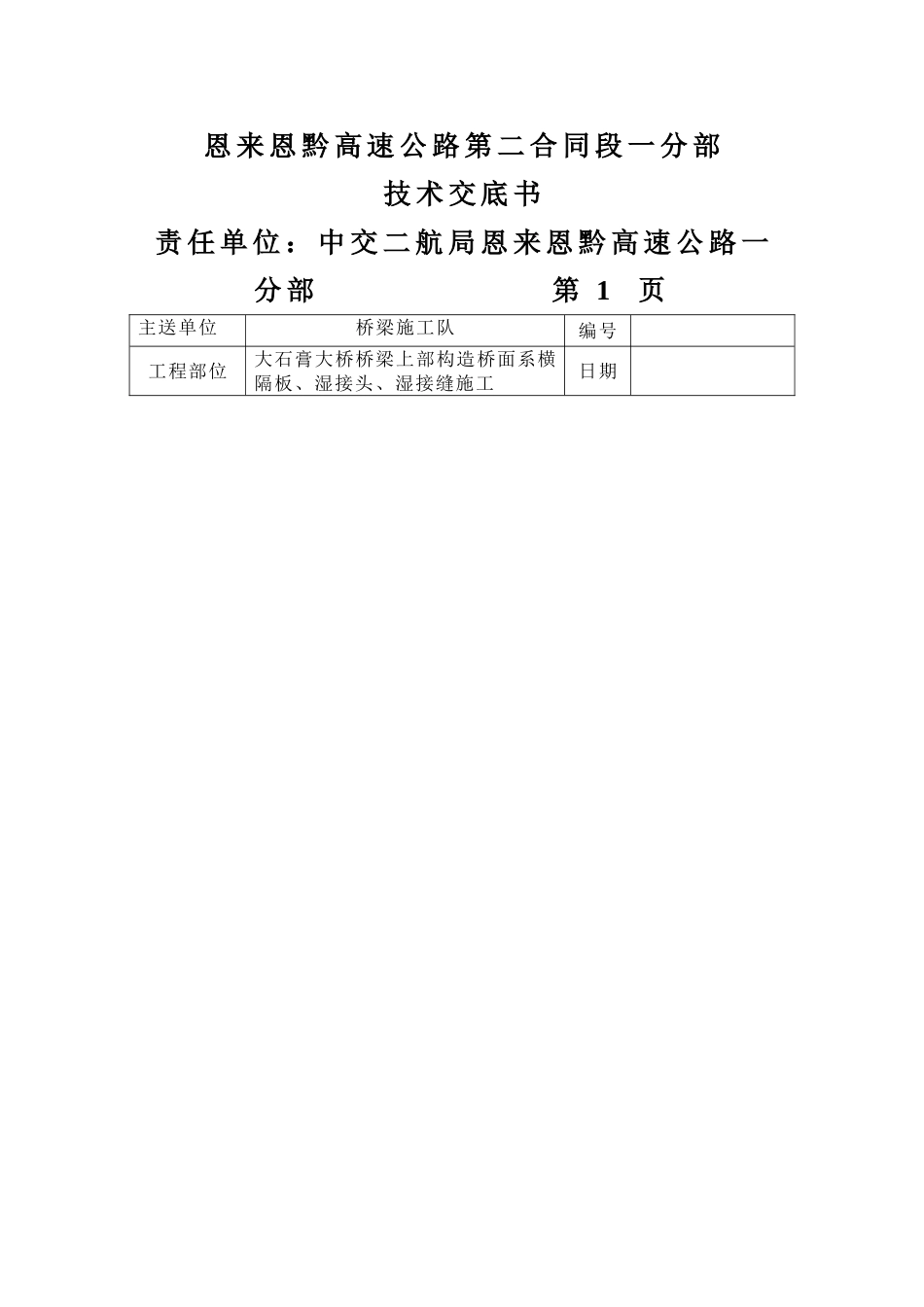

恩 来 恩 黔 高 速 公 路 第 二 合 同 段 一 分 部技 术 交 底 书责 任 单 位 : 中 交 二 航 局 恩 来 恩 黔 高 速 公 路 一分 部 第 1 页 主送单位桥梁施工队编号工程部位大石膏大桥桥梁上部构造桥面系横隔板、湿接头、湿接缝施工日期内 容:一、桥梁上部构造横隔板、湿接头、湿接缝施工 预制梁板安装在临时支座上,并调节好轴线与标高后即可进行湿接缝的施工。 ① 对旧混凝土凿毛:将要浇注混凝土的梁板表层混凝土凿毛,以露出新鲜混凝土为准,在浇注混凝土时湿润表面,以确保新老混凝土的良好结合。② 安装底模及永久性支座:将支座置于墩顶支座垫石上,放好后,在永久性支座外周边安装底模,为严防漏浆,永久性支座与底模间的缝隙应采用有效方法密封。③ 钢筋安装:按湿接缝钢筋构造图绑扎钢筋,纵向钢筋按设计规定进行连接。纵向钢筋连接采用搭接焊。如碰到纵向两预制梁端伸出的钢筋长度连接长度不够时,无法采用搭接焊,则采用 帮条焊连接。电焊工持证上岗,焊缝必须满足规范规定。施工前应对采用的连接办法进行实验。④ 安装预应力束管道及模板:为了避免应力损失的增加及变化预应力筋的受力,应严格控制预应力束道的位置。束道在两预制梁端与现浇段相接处的位置偏差应控制在 2mm 以内。在现浇段中预埋与预制梁中同种材料的预应力束道,须与预制梁段对应束道顺接,确保连接可靠,不漏浆。桥梁边梁处的湿接缝模板采用与桥梁边梁侧模同形状的模板,其它根据实际需要设立模板。模板支撑时要牢固,线形要顺直,接缝要严密,保护层要满足设计规定。钢 筋 与 模 板 之 间 设 立 高 强 度 砂 浆 垫 块 用 扎 丝 绑 扎 于 钢 筋 上 , 互 相 错开。交底人: 审核人: 接受人: 日 期:技 术 交 底 书 单 位:中交二航局恩来恩黔高速公路一分部 第 2 页 主送单位桥梁施工队编号工程名称大石膏大桥桥梁上部构造桥面系横隔板、湿接头、湿接缝施工日期⑤ 浇注现浇混凝土:根据该段的受力状况,设计上采用 C50 混凝土,浇注混凝土时采用小直径振捣棒 配合大直径振捣棒的振捣办法,确保现浇段混凝土 密实 。砼浇筑时应分层浇筑,振捣时要先四周后中部,做到快插慢拔,避免过振或漏振的现象。同时,必须控制好表面平整度并拉毛。 ⑥ 养 生 : 混 凝 土 施 工 完 毕 , 为 避 免 早 期 收 缩 出 现 裂 缝 , 二 次 收 ...
