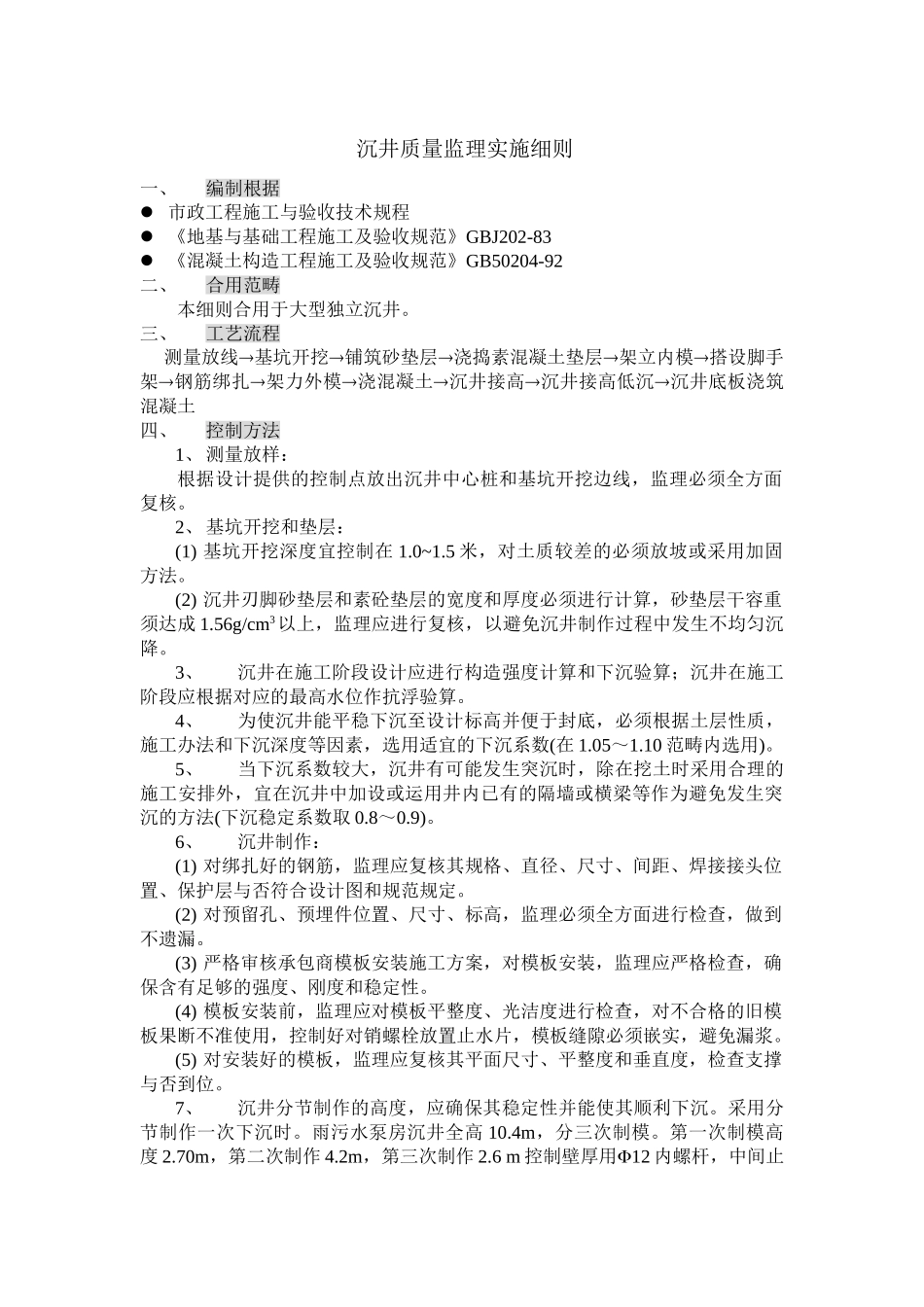

沉井质量监理实施细则一、编制根据 市政工程施工与验收技术规程 《地基与基础工程施工及验收规范》GBJ202-83 《混凝土构造工程施工及验收规范》GB50204-92二、合用范畴本细则合用于大型独立沉井
三、工艺流程 测量放线基坑开挖铺筑砂垫层浇捣素混凝土垫层架立内模搭设脚手架钢筋绑扎架力外模浇混凝土沉井接高沉井接高低沉沉井底板浇筑混凝土四、控制方法1、 测量放样:根据设计提供的控制点放出沉井中心桩和基坑开挖边线,监理必须全方面复核
2、 基坑开挖和垫层:(1) 基坑开挖深度宜控制在 1
5 米,对土质较差的必须放坡或采用加固方法
(2) 沉井刃脚砂垫层和素砼垫层的宽度和厚度必须进行计算,砂垫层干容重须达成 1
56g/cm3以上,监理应进行复核,以避免沉井制作过程中发生不均匀沉降
3、沉井在施工阶段设计应进行构造强度计算和下沉验算;沉井在施工阶段应根据对应的最高水位作抗浮验算
4、为使沉井能平稳下沉至设计标高并便于封底,必须根据土层性质,施工办法和下沉深度等因素,选用适宜的下沉系数(在 1
10 范畴内选用)
5、当下沉系数较大,沉井有可能发生突沉时,除在挖土时采用合理的施工安排外,宜在沉井中加设或运用井内已有的隔墙或横梁等作为避免发生突沉的方法(下沉稳定系数取 0
6、沉井制作:(1) 对绑扎好的钢筋,监理应复核其规格、直径、尺寸、间距、焊接接头位置、保护层与否符合设计图和规范规定
(2) 对预留孔、预埋件位置、尺寸、标高,监理必须全方面进行检查,做到不遗漏
(3) 严格审核承包商模板安装施工方案,对模板安装,监理应严格检查,确保含有足够的强度、刚度和稳定性
(4) 模板安装前,监理应对模板平整度、光洁度进行检查,对不合格的旧模板果断不准使用,控制好对销螺栓放置止水片,模板缝隙必须嵌实,避免漏浆

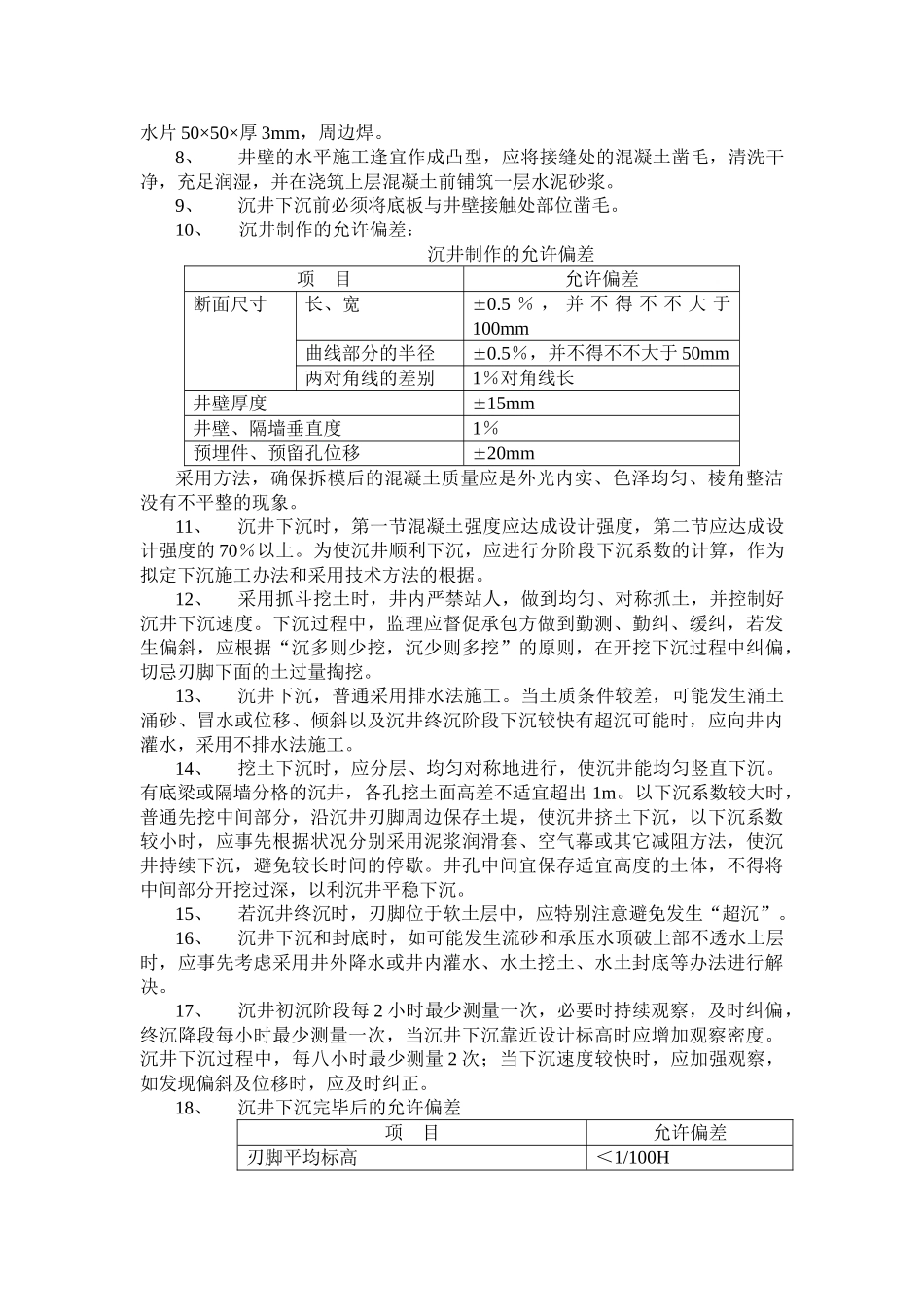

(5) 对安装
