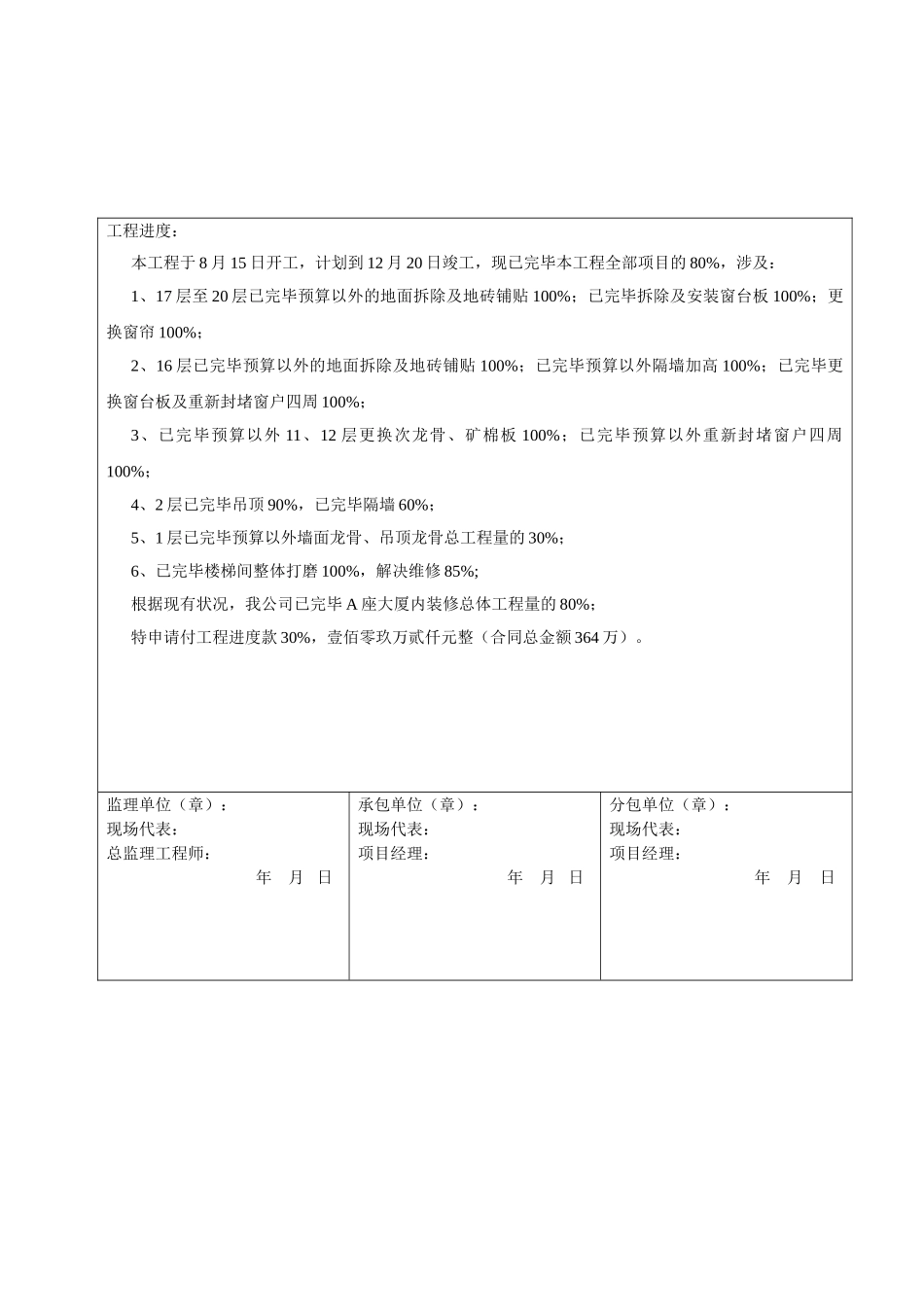

工程进度证明书工程名称工程地点建设单位承包单位开工日期竣工日期 监理单位(章): 总监理工程师: 日 期: 工程进度:本工程于 8 月 15 日开工,计划到 12 月 20 日竣工,现已完毕本工程全部项目的 80%,涉及:1、17 层至 20 层已完毕预算以外的地面拆除及地砖铺贴 100%;已完毕拆除及安装窗台板 100%;更换窗帘 100%;2、16 层已完毕预算以外的地面拆除及地砖铺贴 100%;已完毕预算以外隔墙加高 100%;已完毕更换窗台板及重新封堵窗户四周 100%;3、已完毕预算以外 11、12 层更换次龙骨、矿棉板 100%;已完毕预算以外重新封堵窗户四周100%;4、2 层已完毕吊顶 90%,已完毕隔墙 60%;5、1 层已完毕预算以外墙面龙骨、吊顶龙骨总工程量的 30%;6、已完毕楼梯间整体打磨 100%,解决维修 85%;根据现有状况,我公司已完毕 A 座大厦内装修总体工程量的 80%;特申请付工程进度款 30%,壹佰零玖万贰仟元整(合同总金额 364 万)。监理单位(章):现场代表:总监理工程师:年 月 日承包单位(章):现场代表:项目经理:年 月 日分包单位(章):现场代表:项目经理:年 月 日
