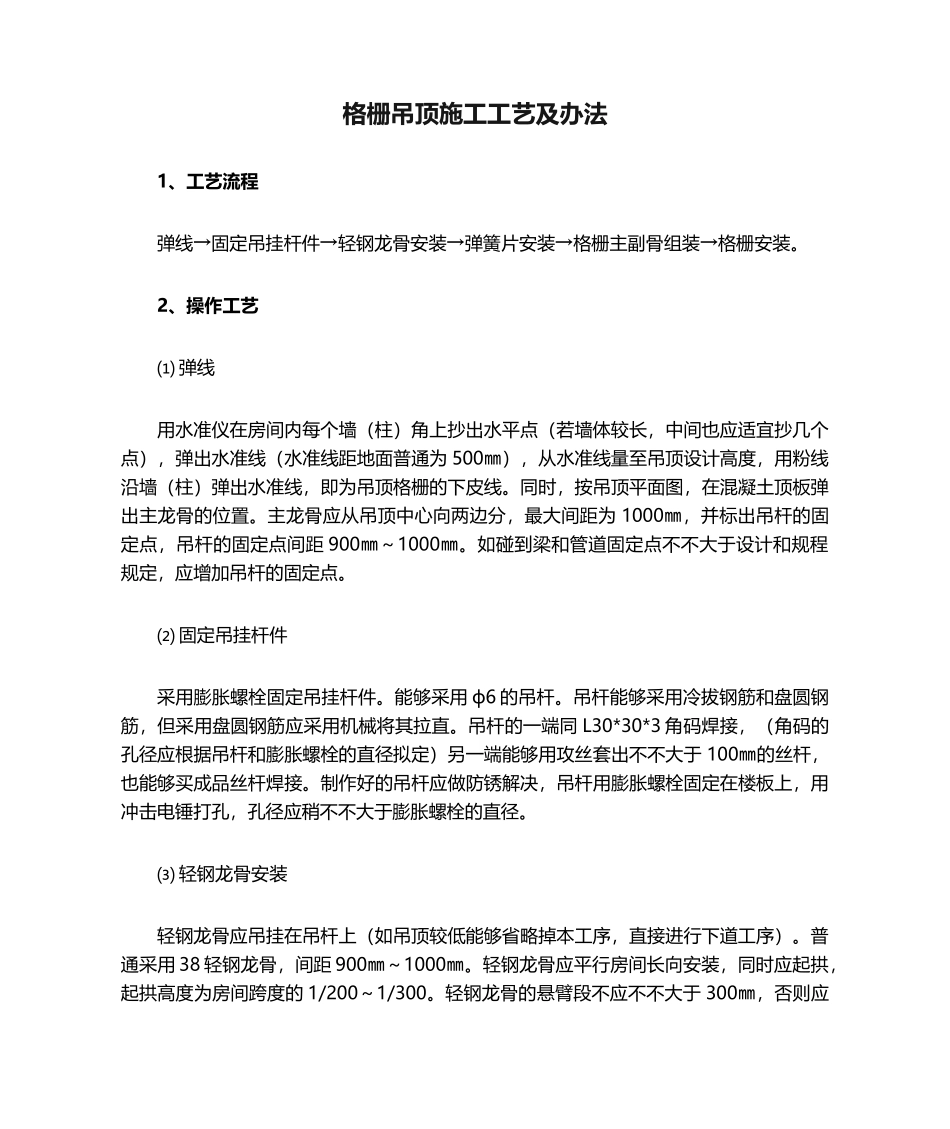

格栅吊顶施工工艺及办法1、工艺流程弹线→固定吊挂杆件→轻钢龙骨安装→弹簧片安装→格栅主副骨组装→格栅安装
2、操作工艺⑴ 弹线用水准仪在房间内每个墙(柱)角上抄出水平点(若墙体较长,中间也应适宜抄几个点),弹出水准线(水准线距地面普通为 500㎜),从水准线量至吊顶设计高度,用粉线沿墙(柱)弹出水准线,即为吊顶格栅的下皮线
同时,按吊顶平面图,在混凝土顶板弹出主龙骨的位置
主龙骨应从吊顶中心向两边分,最大间距为 1000㎜,并标出吊杆的固定点,吊杆的固定点间距 900㎜~1000㎜
如碰到梁和管道固定点不不大于设计和规程规定,应增加吊杆的固定点
⑵ 固定吊挂杆件采用膨胀螺栓固定吊挂杆件
能够采用 ф6 的吊杆
吊杆能够采用冷拔钢筋和盘圆钢筋,但采用盘圆钢筋应采用机械将其拉直
吊杆的一端同 L30*30*3 角码焊接,(角码的孔径应根据吊杆和膨胀螺栓的直径拟定)另一端能够用攻丝套出不不大于 100㎜的丝杆,也能够买成品丝杆焊接
制作好的吊杆应做防锈解决,吊杆用膨胀螺栓固定在楼板上,用冲击电锤打孔,孔径应稍不不大于膨胀螺栓的直径
⑶ 轻钢龙骨安装轻钢龙骨应吊挂在吊杆上(如吊顶较低能够省略掉本工序,直接进行下道工序)
普通采用 38 轻钢龙骨,间距 900㎜~1000㎜
轻钢龙骨应平行房间长向安装,同时应起拱,起拱高度为房间跨度的 1/200~1/300
轻钢龙骨的悬臂段不应不不大于 300㎜,否则应增加吊杆
主龙骨的接长应采用对接,相邻龙骨的对接接头要互相错开
轻钢龙骨挂好后应基本调平

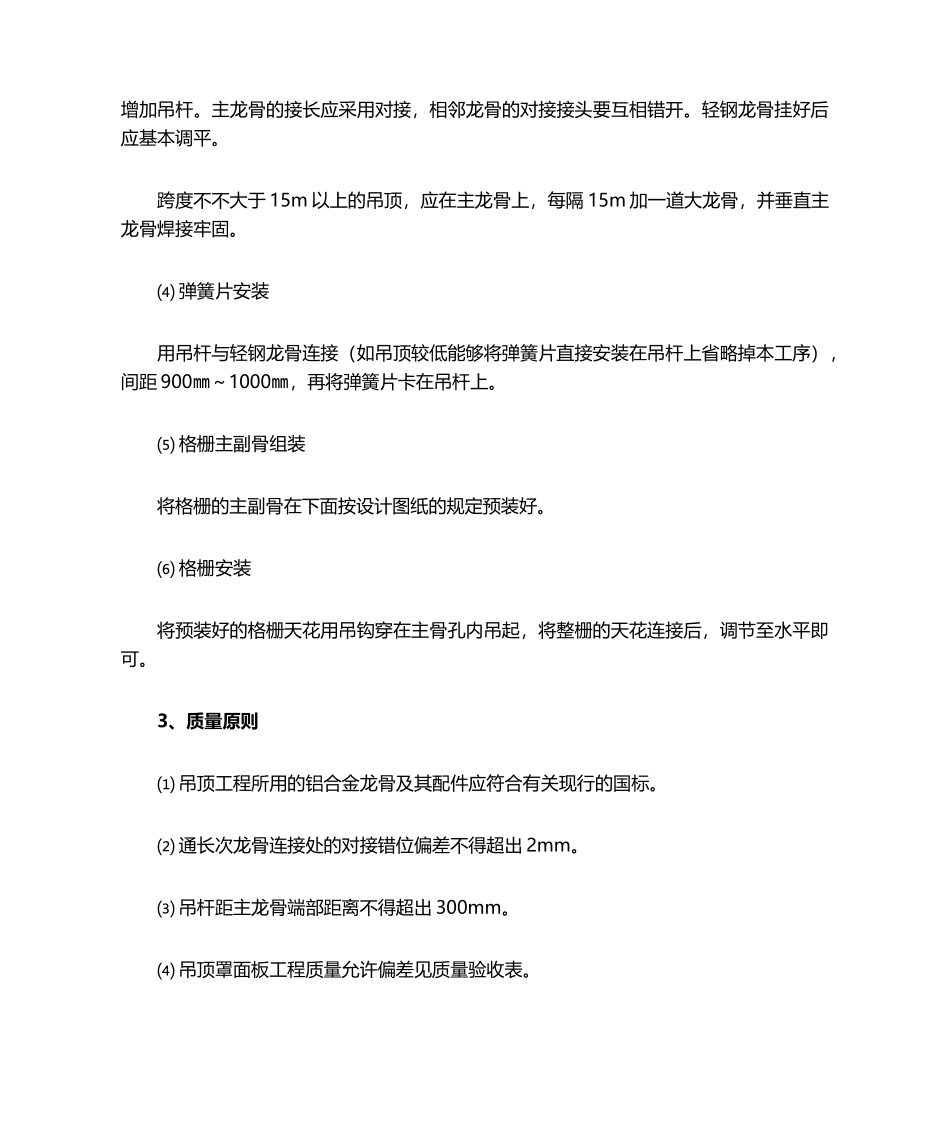

跨度不不大于 15m 以上的吊顶,应在主龙骨上,每隔 15m 加一道大龙骨,并垂直主龙骨焊接牢固
⑷ 弹簧片安装用吊杆与轻钢龙骨连接(如吊顶较低能够将弹簧片直接安装在吊杆上省略掉本工序),间距 900㎜~1000㎜,再将弹簧片卡在吊杆上
⑸ 格栅主副骨组装将格栅的主副骨在下面按设计图纸的规定预装
