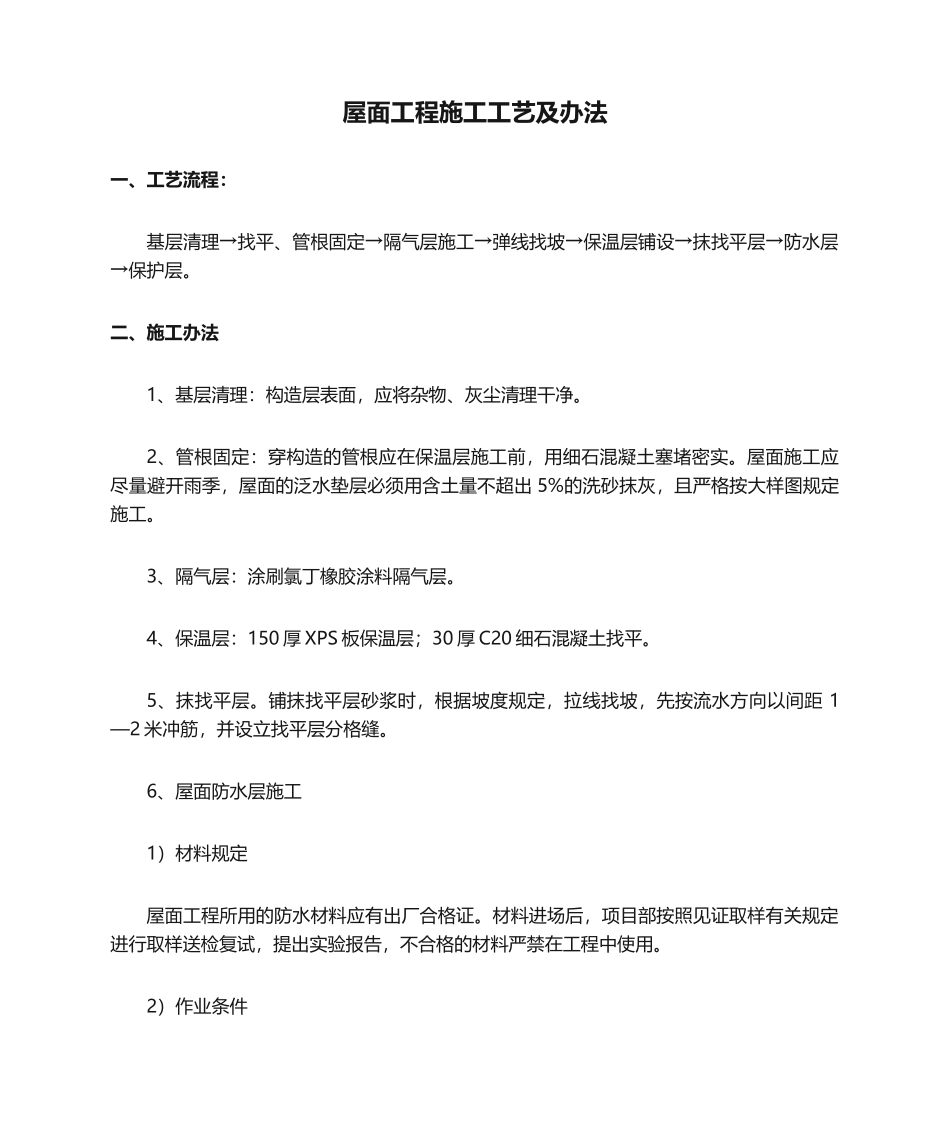

屋面工程施工工艺及办法一、工艺流程:基层清理→找平、管根固定→隔气层施工→弹线找坡→保温层铺设→抹找平层→防水层→保护层
二、施工办法1、基层清理:构造层表面,应将杂物、灰尘清理干净
2、管根固定:穿构造的管根应在保温层施工前,用细石混凝土塞堵密实
屋面施工应尽量避开雨季,屋面的泛水垫层必须用含土量不超出 5%的洗砂抹灰,且严格按大样图规定施工
3、隔气层:涂刷氯丁橡胶涂料隔气层
4、保温层:150 厚 XPS 板保温层;30 厚 C20 细石混凝土找平
5、抹找平层
铺抹找平层砂浆时,根据坡度规定,拉线找坡,先按流水方向以间距 1—2 米冲筋,并设立找平层分格缝
6、屋面防水层施工1)材料规定屋面工程所用的防水材料应有出厂合格证
材料进场后,项目部按照见证取样有关规定进行取样送检复试,提出实验报告,不合格的材料严禁在工程中使用

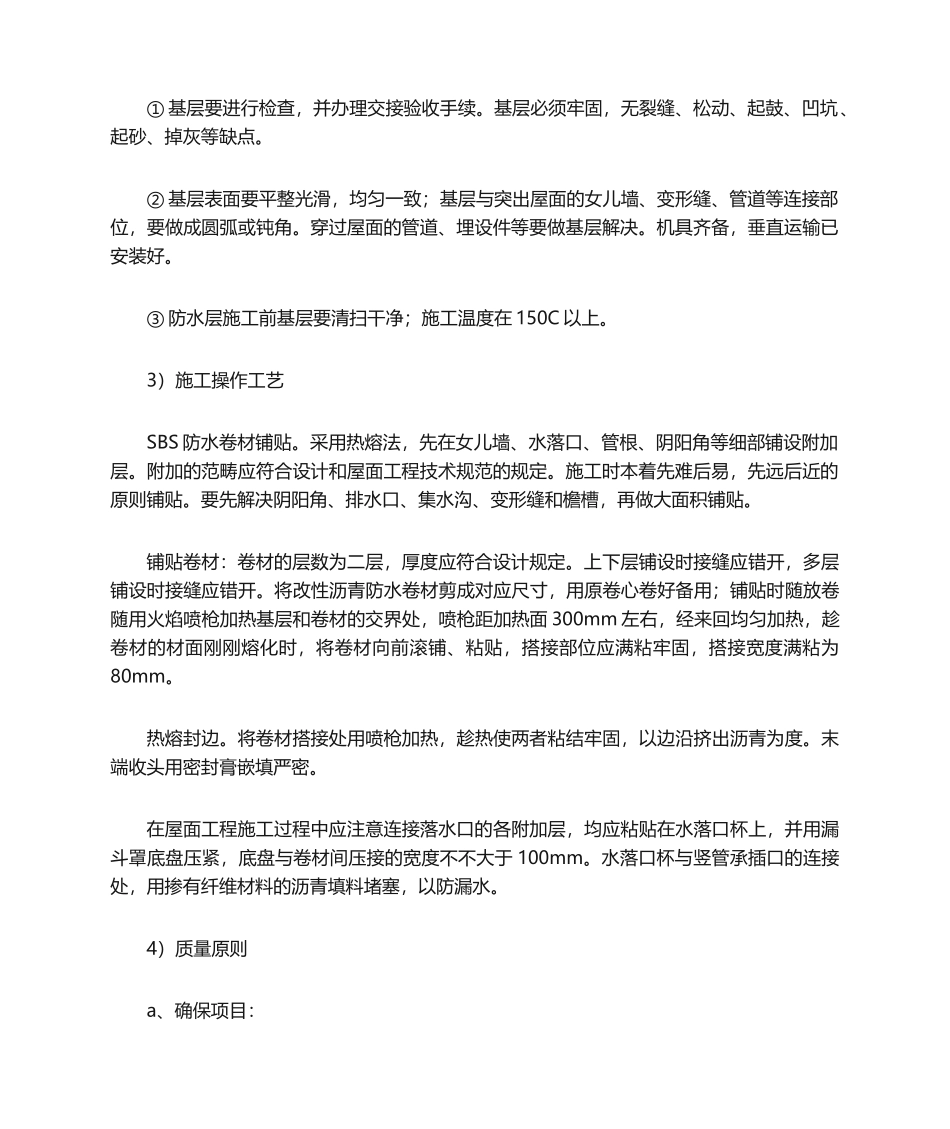

2)作业条件① 基层要进行检查,并办理交接验收手续
基层必须牢固,无裂缝、松动、起鼓、凹坑、起砂、掉灰等缺点
② 基层表面要平整光滑,均匀一致;基层与突出屋面的女儿墙、变形缝、管道等连接部位,要做成圆弧或钝角
穿过屋面的管道、埋设件等要做基层解决
机具齐备,垂直运输已安装好
③ 防水层施工前基层要清扫干净;施工温度在 150C 以上
3)施工操作工艺SBS 防水卷材铺贴
采用热熔法,先在女儿墙、水落口、管根、阴阳角等细部铺设附加层
附加的范畴应符合设计和屋面工程技术规范的规定
施工时本着先难后易,先远后近的原则铺贴
要先解决阴阳角、排水口、集水沟、变形缝和檐槽,再做大面积铺贴
铺贴卷材:卷材的层数为二层,厚度应符合设计规定
上下层铺设时接缝应错开,多层铺设时接缝应错开
将改性沥青防水卷材剪成对应尺寸,用原卷心卷好备用;铺贴时随放卷随用火焰喷枪加热基层和卷材的交界处,喷枪距加热面 300mm 左右,经来回均匀加热,趁卷材的材面刚刚熔化时,将卷材向前滚
