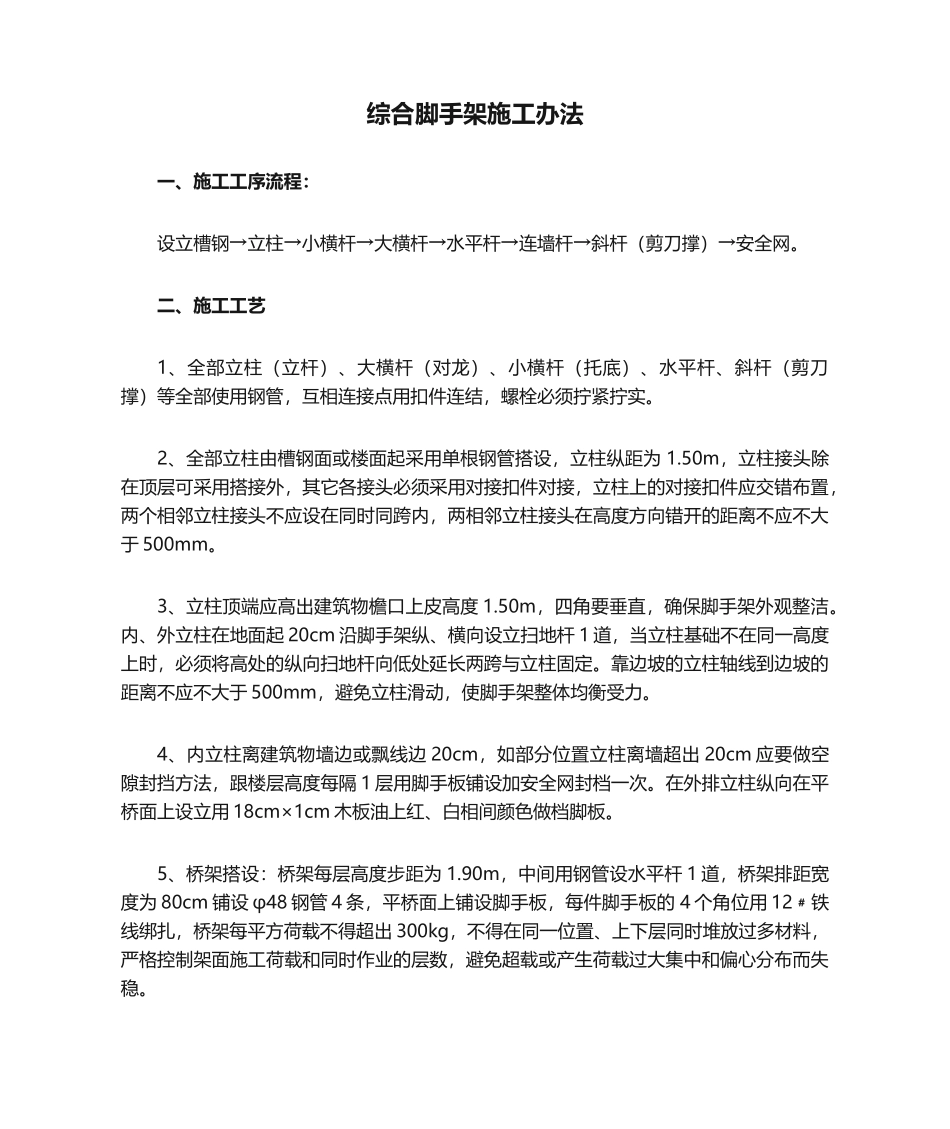

综合脚手架施工办法一、施工工序流程:设立槽钢→立柱→小横杆→大横杆→水平杆→连墙杆→斜杆(剪刀撑)→安全网
二、施工工艺1、全部立柱(立杆)、大横杆(对龙)、小横杆(托底)、水平杆、斜杆(剪刀撑)等全部使用钢管,互相连接点用扣件连结,螺栓必须拧紧拧实
2、全部立柱由槽钢面或楼面起采用单根钢管搭设,立柱纵距为 1
50m,立柱接头除在顶层可采用搭接外,其它各接头必须采用对接扣件对接,立柱上的对接扣件应交错布置,两个相邻立柱接头不应设在同时同跨内,两相邻立柱接头在高度方向错开的距离不应不大于 500mm
3、立柱顶端应高出建筑物檐口上皮高度 1
50m,四角要垂直,确保脚手架外观整洁
内、外立柱在地面起 20cm 沿脚手架纵、横向设立扫地杆 1 道,当立柱基础不在同一高度上时,必须将高处的纵向扫地杆向低处延长两跨与立柱固定
靠边坡的立柱轴线到边坡的距离不应不大于 500mm,避免立柱滑动,使脚手架整体均衡受力
4、内立柱离建筑物墙边或飘线边 20cm,如部分位置立柱离墙超出 20cm 应要做空隙封挡方法,跟楼层高度每隔 1 层用脚手板铺设加安全网封档一次
在外排立柱纵向在平桥面上设立用 18cm×1cm 木板油上红、白相间颜色做档脚板

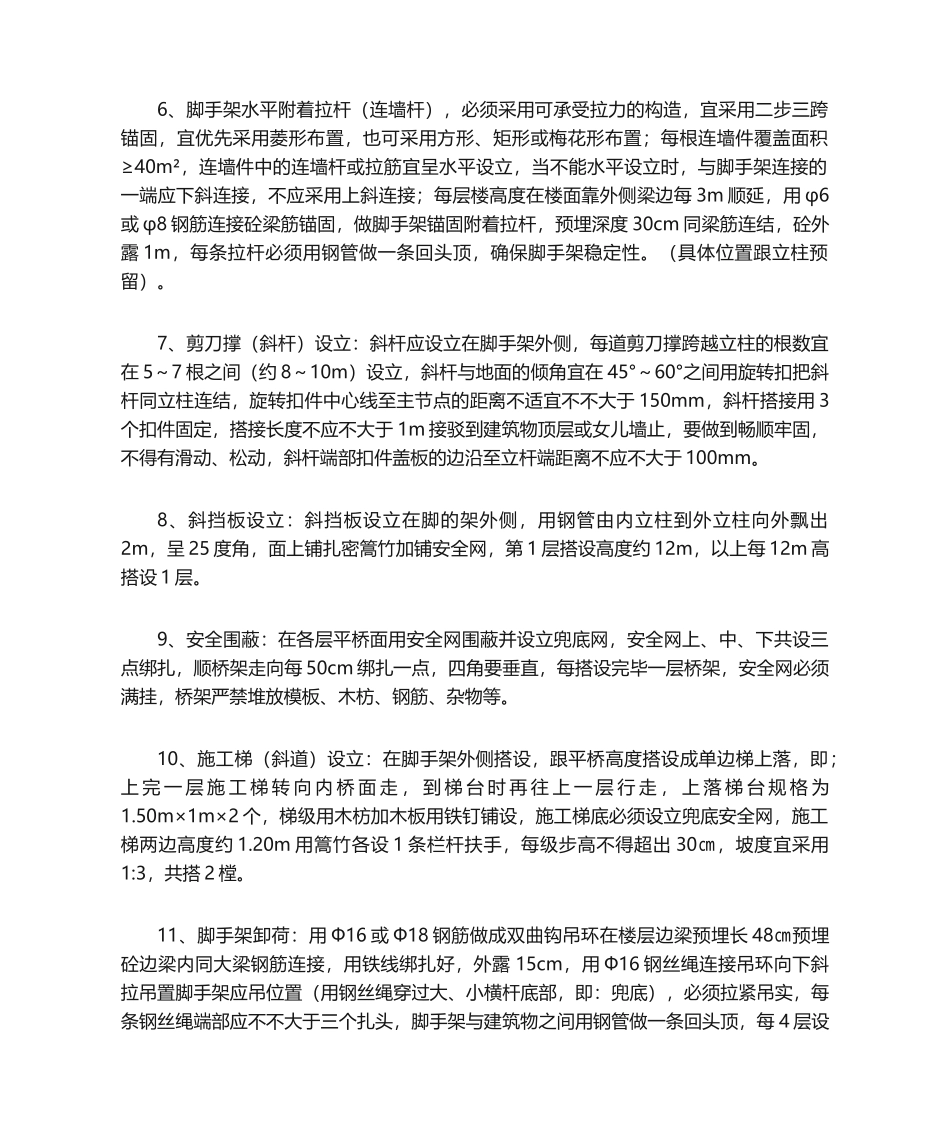

5、桥架搭设:桥架每层高度步距为 1
90m,中间用钢管设水平杆 1 道,桥架排距宽度为 80cm 铺设 φ48 钢管 4 条,平桥面上铺设脚手板,每件脚手板的 4 个角位用 12﹟铁线绑扎,桥架每平方荷载不得超出 300kg,不得在同一位置、上下层同时堆放过多材料,严格控制架面施工荷载和同时作业的层数,避免超载或产生荷载过大集中和偏心分布而失稳
6、脚手架水平附着拉杆(连墙杆),必须采用可承受拉力的构造,宜采用二步三跨锚固,宜优先采用菱形布置,也可采用方形、矩形或梅花形布置;每根连墙件覆盖面积≥40m²,连墙件中的连墙杆或拉筋宜呈水
