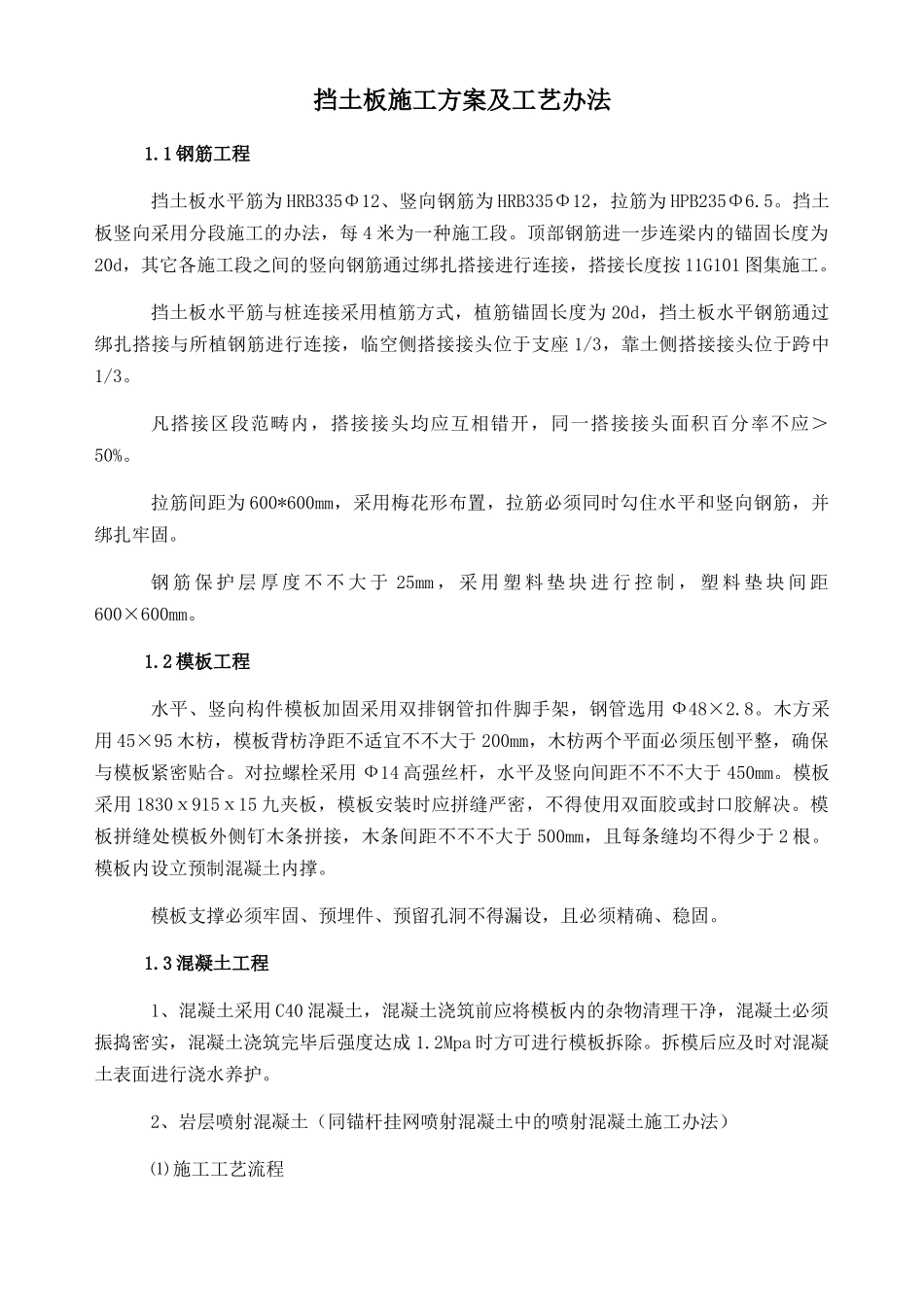

挡土板施工方案及工艺办法1
1 钢筋工程挡土板水平筋为 HRB335Φ12、竖向钢筋为 HRB335Φ12,拉筋为 HPB235Φ6
挡土板竖向采用分段施工的办法,每 4 米为一种施工段
顶部钢筋进一步连梁内的锚固长度为20d,其它各施工段之间的竖向钢筋通过绑扎搭接进行连接,搭接长度按 11G101 图集施工
挡土板水平筋与桩连接采用植筋方式,植筋锚固长度为 20d,挡土板水平钢筋通过绑扎搭接与所植钢筋进行连接,临空侧搭接接头位于支座 1/3,靠土侧搭接接头位于跨中1/3
凡搭接区段范畴内,搭接接头均应互相错开,同一搭接接头面积百分率不应>50%
拉筋间距为 600*600mm,采用梅花形布置,拉筋必须同时勾住水平和竖向钢筋,并绑扎牢固
钢 筋 保 护 层 厚 度 不 不 大 于 25mm , 采 用 塑 料 垫 块 进 行 控 制 , 塑 料 垫 块 间 距600×600mm
2 模板工程水平、竖向构件模板加固采用双排钢管扣件脚手架,钢管选用 Ф48×2
木方采用 45×95 木枋,模板背枋净距不适宜不不大于 200mm,木枋两个平面必须压刨平整,确保与模板紧密贴合
对拉螺栓采用 Ф14 高强丝杆,水平及竖向间距不不不大于 450mm
模板采用 1830ⅹ915ⅹ15 九夹板,模板安装时应拼缝严密,不得使用双面胶或封口胶解决
模板拼缝处模板外侧钉木条拼接,木条间距不不不大于 500mm,且每条缝均不得少于 2 根
模板内设立预制混凝土内撑
模板支撑必须牢固、预埋件、预留孔洞不得漏设,且必须精确、稳固

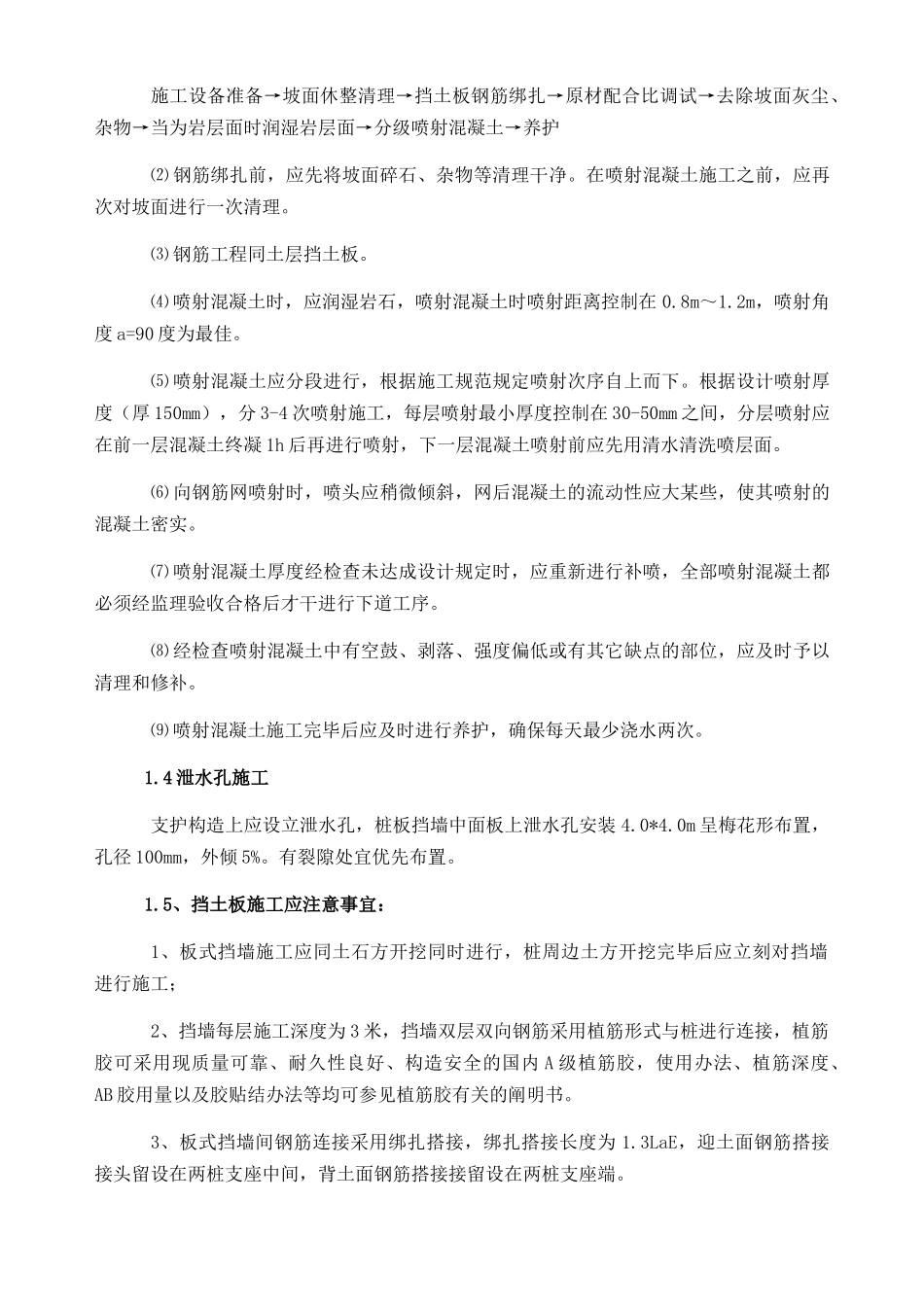

3 混凝土工程1、混凝土采用 C40 混凝土,混凝土浇筑前应将模板内的杂物清理干净,混凝土必须振捣密实,混凝土浇筑完毕后强度达成 1
2Mpa 时方可进行模板拆除
拆模后应及时对混凝土表面进行浇水养护
2、岩层喷射混凝土(同锚杆挂网喷射混凝土中的喷射混凝土施工
