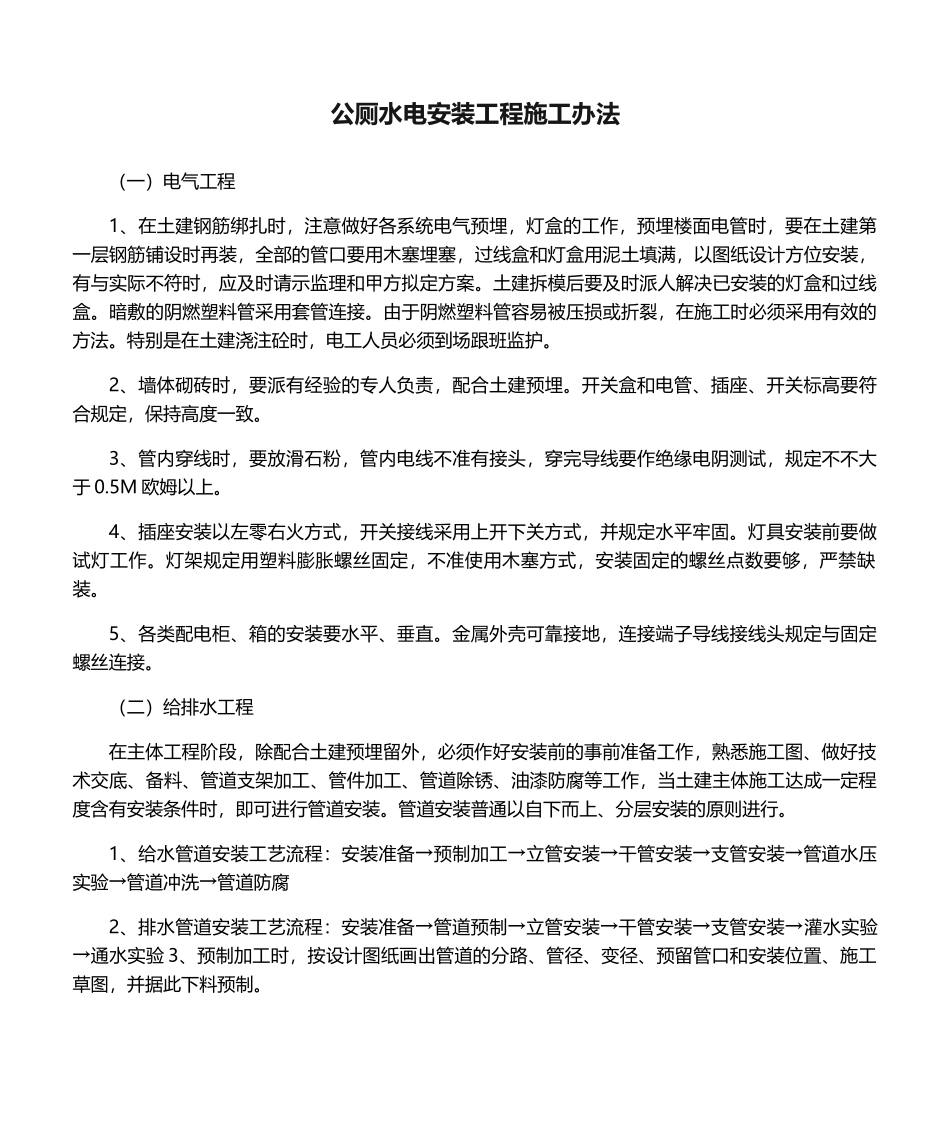

公厕水电安装工程施工办法(一)电气工程1、在土建钢筋绑扎时,注意做好各系统电气预埋,灯盒的工作,预埋楼面电管时,要在土建第一层钢筋铺设时再装,全部的管口要用木塞埋塞,过线盒和灯盒用泥土填满,以图纸设计方位安装,有与实际不符时,应及时请示监理和甲方拟定方案
土建拆模后要及时派人解决已安装的灯盒和过线盒
暗敷的阴燃塑料管采用套管连接

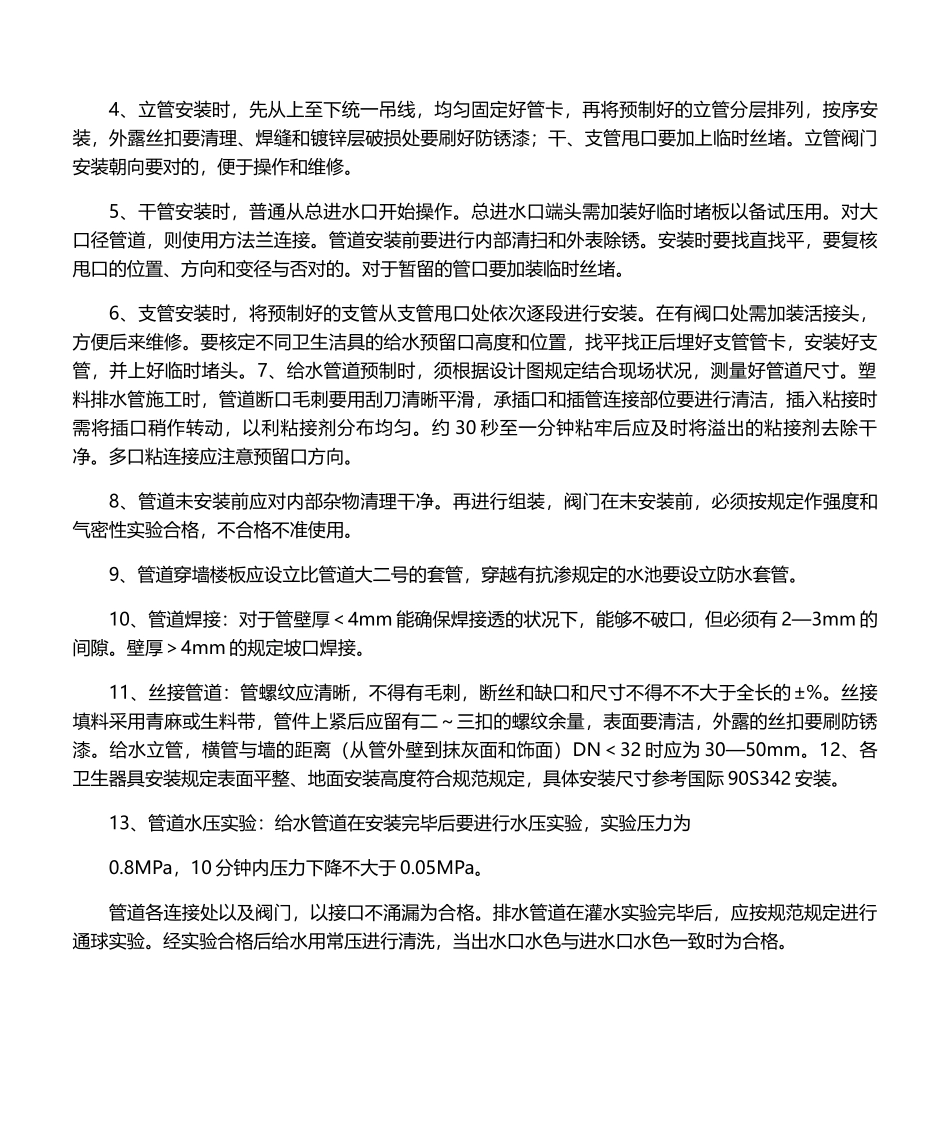

由于阴燃塑料管容易被压损或折裂,在施工时必须采用有效的方法
特别是在土建浇注砼时,电工人员必须到场跟班监护
2、墙体砌砖时,要派有经验的专人负责,配合土建预埋
开关盒和电管、插座、开关标高要符合规定,保持高度一致
3、管内穿线时,要放滑石粉,管内电线不准有接头,穿完导线要作绝缘电阴测试,规定不不大于 0
5M 欧姆以上
4、插座安装以左零右火方式,开关接线采用上开下关方式,并规定水平牢固
灯具安装前要做试灯工作
灯架规定用塑料膨胀螺丝固定,不准使用木塞方式,安装固定的螺丝点数要够,严禁缺装
5、各类配电柜、箱的安装要水平、垂直
金属外壳可靠接地,连接端子导线接线头规定与固定螺丝连接
(二)给排水工程在主体工程阶段,除配合土建预埋留外,必须作好安装前的事前准备工作,熟悉施工图、做好技术交底、备料、管道支架加工、管件加工、管道除锈、油漆防腐等工作,当土建主体施工达成一定程度含有安装条件时,即可进行管道安装
管道安装普通以自下而上、分层安装的原则进行
1、给水管道安装工艺流程:安装准备→预制加工→立管安装→干管安装→支管安装→管道水压实验→管道冲洗→管道防腐2、排水管道安装工艺流程:安装准备→管道预制→立管安装→干管安装→支管安装→灌水实验→通水实验 3、预制加工时,按设计图纸画出管道的分路、管径、变径、预留管口和安装位置、施工草图,并据此下料预制
4、立管安装时,先从上至下统一吊线,均匀固定好管卡,再将预制好的立管分层排列,按序安装,外露丝扣要清理、焊
