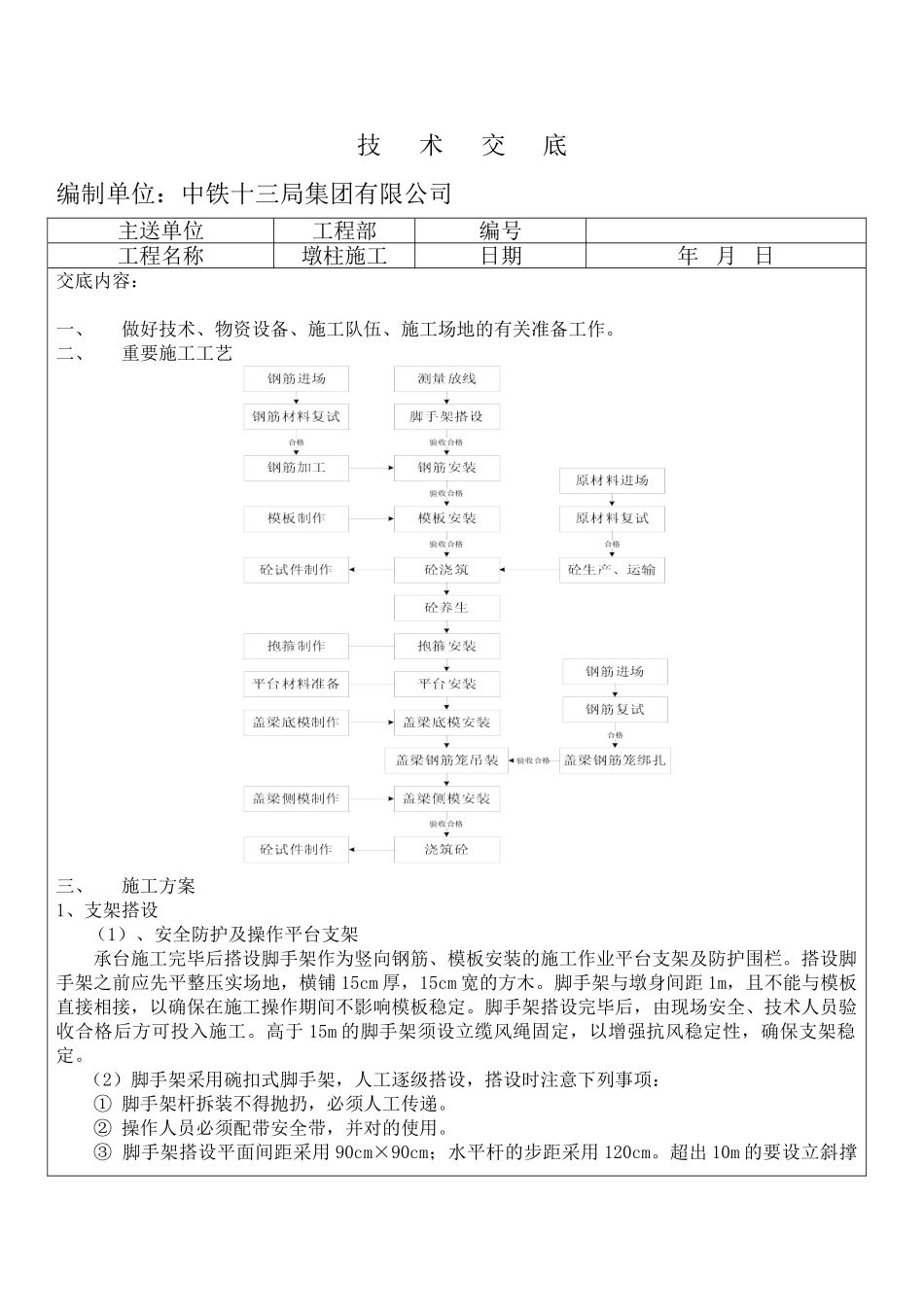

技 术 交 底编制单位:中铁十三局集团有限公司主送单位工程部编号工程名称墩柱施工日期年 月 日交底内容:一、做好技术、物资设备、施工队伍、施工场地的有关准备工作。二、重要施工工艺三、施工方案1、支架搭设(1)、安全防护及操作平台支架承台施工完毕后搭设脚手架作为竖向钢筋、模板安装的施工作业平台支架及防护围栏。搭设脚手架之前应先平整压实场地,横铺 15cm 厚,15cm 宽的方木。脚手架与墩身间距 1m,且不能与模板直接相接,以确保在施工操作期间不影响模板稳定。脚手架搭设完毕后,由现场安全、技术人员验收合格后方可投入施工。高于 15m 的脚手架须设立缆风绳固定,以增强抗风稳定性,确保支架稳定。(2)脚手架采用碗扣式脚手架,人工逐级搭设,搭设时注意下列事项:① 脚手架杆拆装不得抛扔,必须人工传递。② 操作人员必须配带安全带,并对的使用。③ 脚手架搭设平面间距采用 90cm×90cm;水平杆的步距采用 120cm。超出 10m 的要设立斜撑和缆风绳。④ 脚手架的连接扣件要按规定扣紧,并由安全员逐个检查合格后方可使用。⑤ 对于锈蚀严重的架管,不得用于本工程中。 (3)抱箍盖梁支架抱箍支架示意图① 抱箍采用 10mm 厚钢板制作,钢板宽 30cm,对称轴线分为两片,合拢后直径(或开口侧边长)比设计墩身尺寸小 1cm。抱箍连接板采用 2cm 钢板,并设立加劲肋。② 抱箍安装前,先在墩身周边用脚手架搭设平台。③ 抱箍安装时要控制抱箍顶面标高,确保平台顶面在同一水平面上。抱箍螺栓的紧紧围绕力要相似。④ 吊装主横梁。主横梁采用 I45 工字钢,采用对拉杆使墩柱两侧的工字钢形成整体,避免工字钢滑移。⑤ 铺设底模横梁。横梁采用 15cm*15cm 方木,为安装平台防护栏杆,在铺设方木时,每隔 2m铺一根 I10 工字钢,在工字钢上安装防护栏杆立柱。(4)抱箍系梁施工① 含有系梁的墩柱施工,为确保墩柱与系梁能一次性浇注成型,因此按照每个系梁尺寸定做墩柱与系梁整体性模板。② 系梁与墩柱模板采用抱箍法形式固定模板,以下图墩柱及系梁模板平面示意图 2、钢筋加工(1)原材料的寄存钢筋原材料进场后,按照规范规定进行原材料及焊接工艺实验,合格后方可投入主体工程使用。钢筋加工场内寄存钢筋必须支垫和覆盖,并根据厂家、型号、使用部位分别寄存,设立标记牌。钢筋加工在加工场内集中按设计图纸制作成半成品,半成品按照钢筋型号、编号分别寄存,并设立半成品标记牌,露天寄存时需进行覆盖。...
