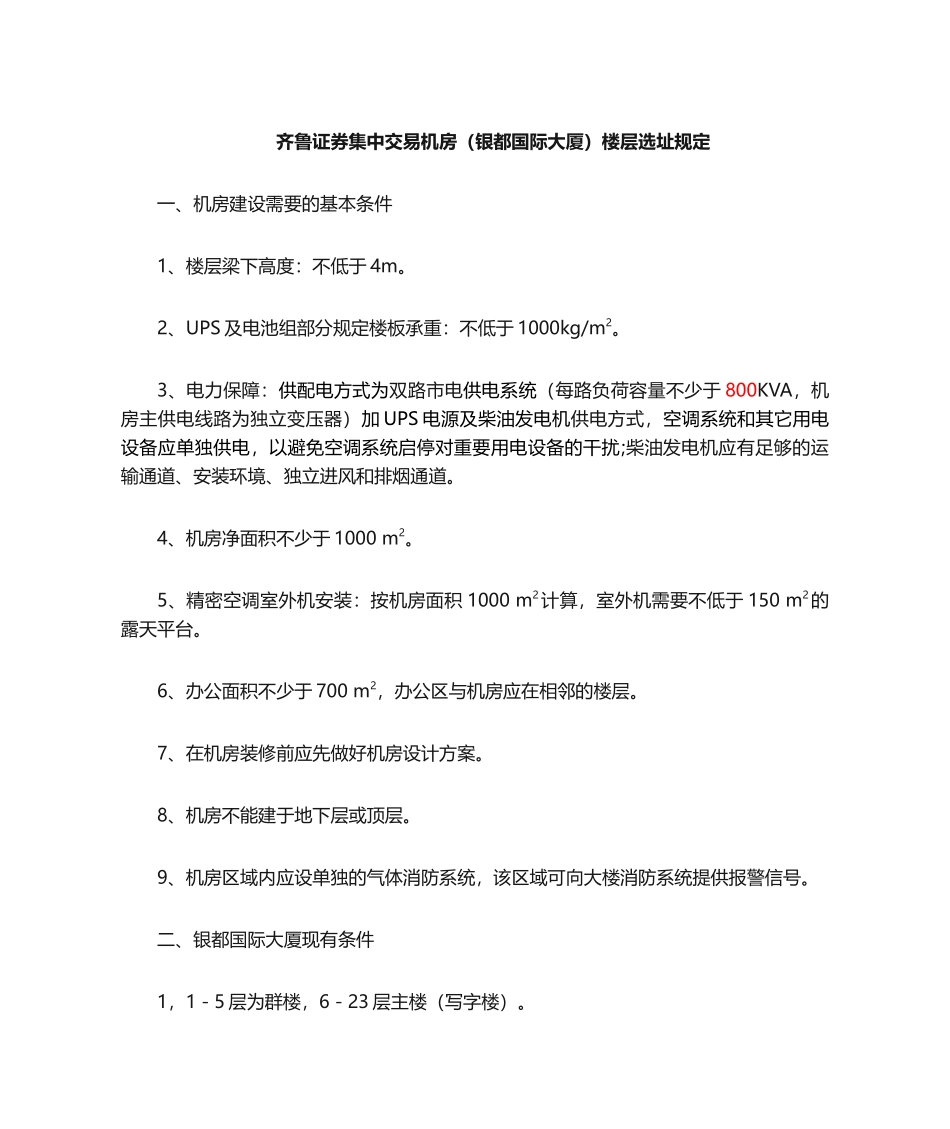

齐鲁证券集中交易机房(银都国际大厦)楼层选址规定一、机房建设需要的基本条件1、楼层梁下高度:不低于 4m
2、UPS 及电池组部分规定楼板承重:不低于 1000kg/m2
3、电力保障:供配电方式为双路市电供电系统(每路负荷容量不少于 800KVA,机房主供电线路为独立变压器)加 UPS 电源及柴油发电机供电方式,空调系统和其它用电设备应单独供电,以避免空调系统启停对重要用电设备的干扰;柴油发电机应有足够的运输通道、安装环境、独立进风和排烟通道
4、机房净面积不少于 1000 m2
5、精密空调室外机安装:按机房面积 1000 m2计算,室外机需要不低于 150 m2的露天平台
6、办公面积不少于 700 m2,办公区与机房应在相邻的楼层
7、在机房装修前应先做好机房设计方案
8、机房不能建于地下层或顶层
9、机房区域内应设单独的气体消防系统,该区域可向大楼消防系统提供报警信号
二、银都国际大厦现有条件1,1-5 层为群楼,6-23 层主楼(写字楼)

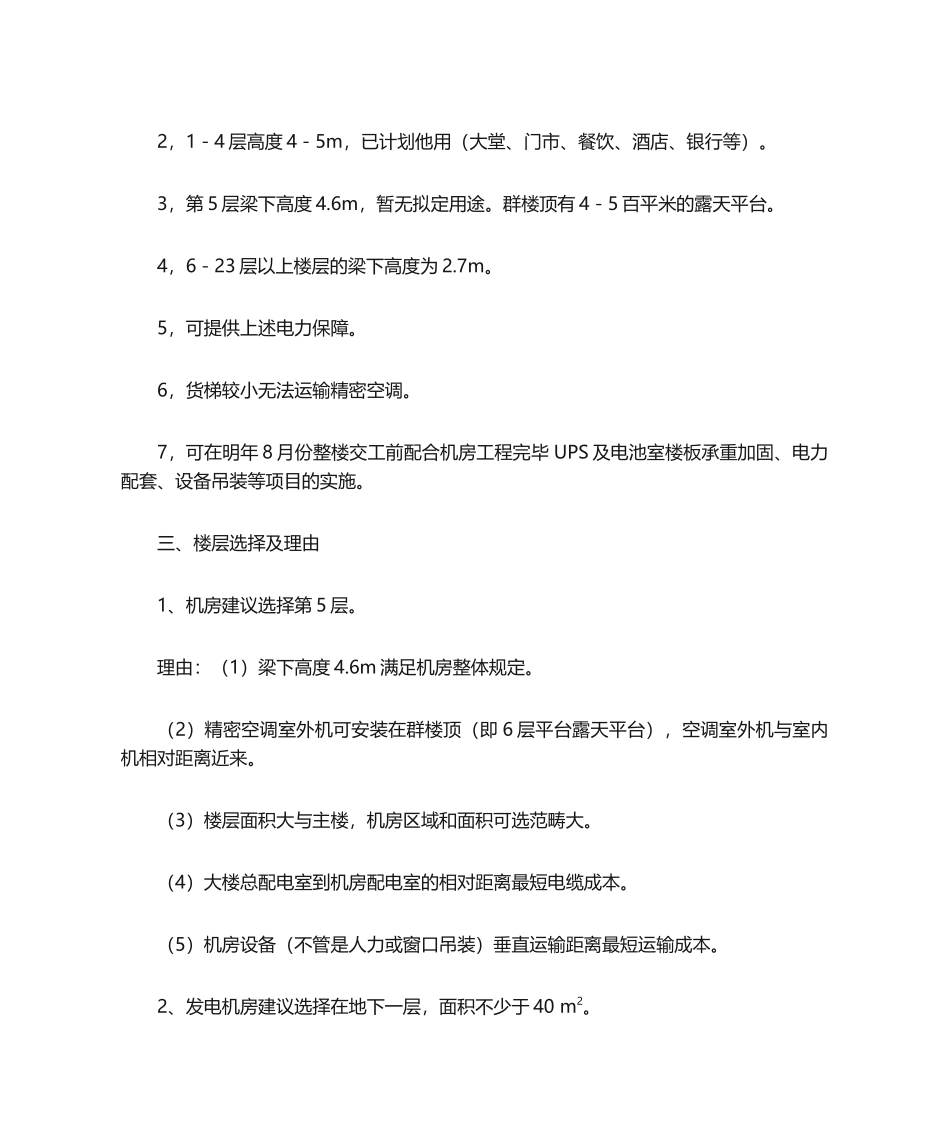

2,1-4 层高度 4-5m,已计划他用(大堂、门市、餐饮、酒店、银行等)
3,第 5 层梁下高度 4
6m,暂无拟定用途
群楼顶有 4-5 百平米的露天平台
4,6-23 层以上楼层的梁下高度为 2
5,可提供上述电力保障
6,货梯较小无法运输精密空调
7,可在明年 8 月份整楼交工前配合机房工程完毕 UPS 及电池室楼板承重加固、电力配套、设备吊装等项目的实施
三、楼层选择及理由1、机房建议选择第 5 层
理由:(1)梁下高度 4
6m 满足机房整体规定
(2)精密空调室外机可安装在群楼顶(即 6 层平台露天平台),空调室外机与室内机相对距离近来
(3)楼层面积大与主楼,机房区域和面积可选范畴大
(4)大楼总配电室到机房配电室的相对距离最短电缆成本
(5)机房设备(不管是人力或窗口吊装)垂直运输距离最短运输成本
