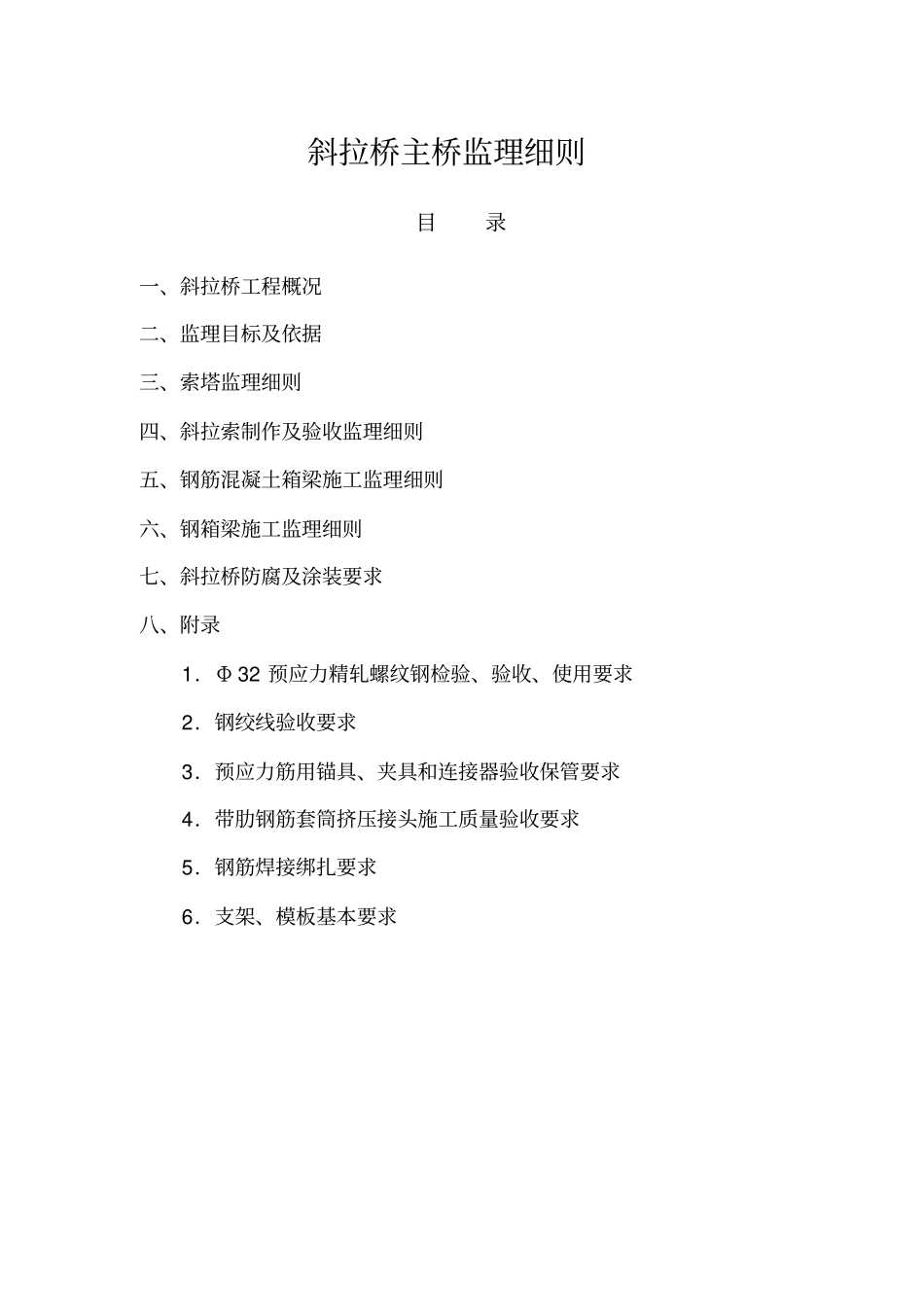

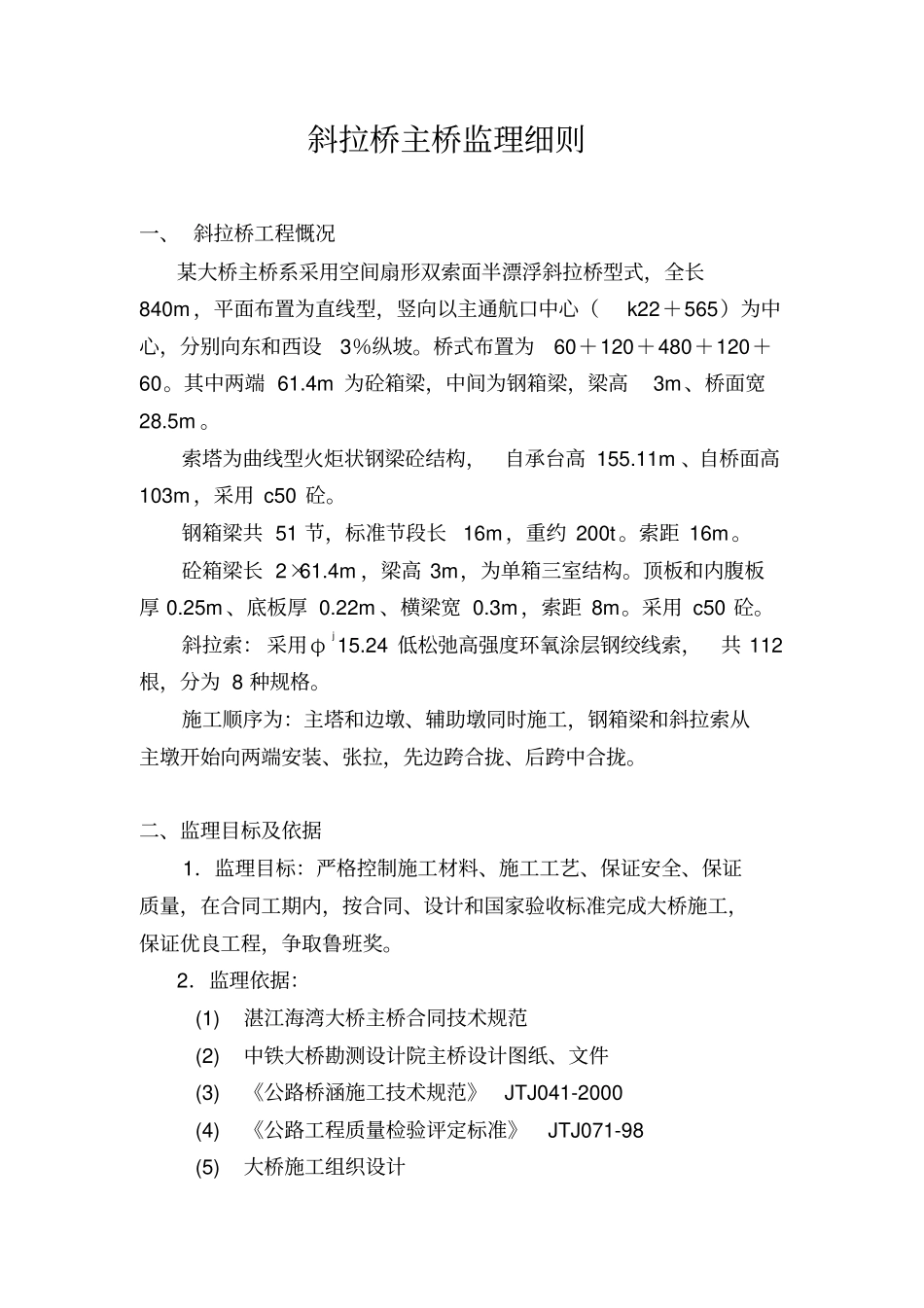

斜拉桥主桥监理细则目录一、斜拉桥工程概况二、监理目标及依据三、索塔监理细则四、斜拉索制作及验收监理细则五、钢筋混凝土箱梁施工监理细则六、钢箱梁施工监理细则七、斜拉桥防腐及涂装要求八、附录1.Φ 32 预应力精轧螺纹钢检验、验收、使用要求2.钢绞线验收要求3.预应力筋用锚具、夹具和连接器验收保管要求4.带肋钢筋套筒挤压接头施工质量验收要求5.钢筋焊接绑扎要求6.支架、模板基本要求斜拉桥主桥监理细则一、 斜拉桥工程慨况某大桥主桥系采用空间扇形双索面半漂浮斜拉桥型式,全长840m ,平面布置为直线型,竖向以主通航口中心(k22+565)为中心,分别向东和西设3%纵坡
桥式布置为60+120+480+120+60
其中两端 61
4m 为砼箱梁,中间为钢箱梁,梁高3m、桥面宽28
索塔为曲线型火炬状钢梁砼结构,自承台高 155
11m 、自桥面高103m ,采用 c50 砼
钢箱梁共 51 节,标准节段长16m ,重约 200t
索距 16m
砼箱梁长 2×61
4m ,梁高 3m,为单箱三室结构
顶板和内腹板厚 0
25m 、底板厚 0
22m 、横梁宽 0
3m ,索距 8m
采用 c50 砼
斜拉索: 采用φj15
24 低松弛高强度环氧涂层钢绞线索,共 112根,分为 8 种规格
施工顺序为:主塔和边墩、辅助墩同时施工,钢箱梁和斜拉索从主墩开始向两端安装、张拉,先边跨合拢、后跨中合拢

二、监理目标及依据1.监理目标:严格控制施工材料、施工工艺、保证安全、保证质量,在合同工期内,按合同、设计和国家验收标准完成大桥施工,保证优良工程,争取鲁班奖
