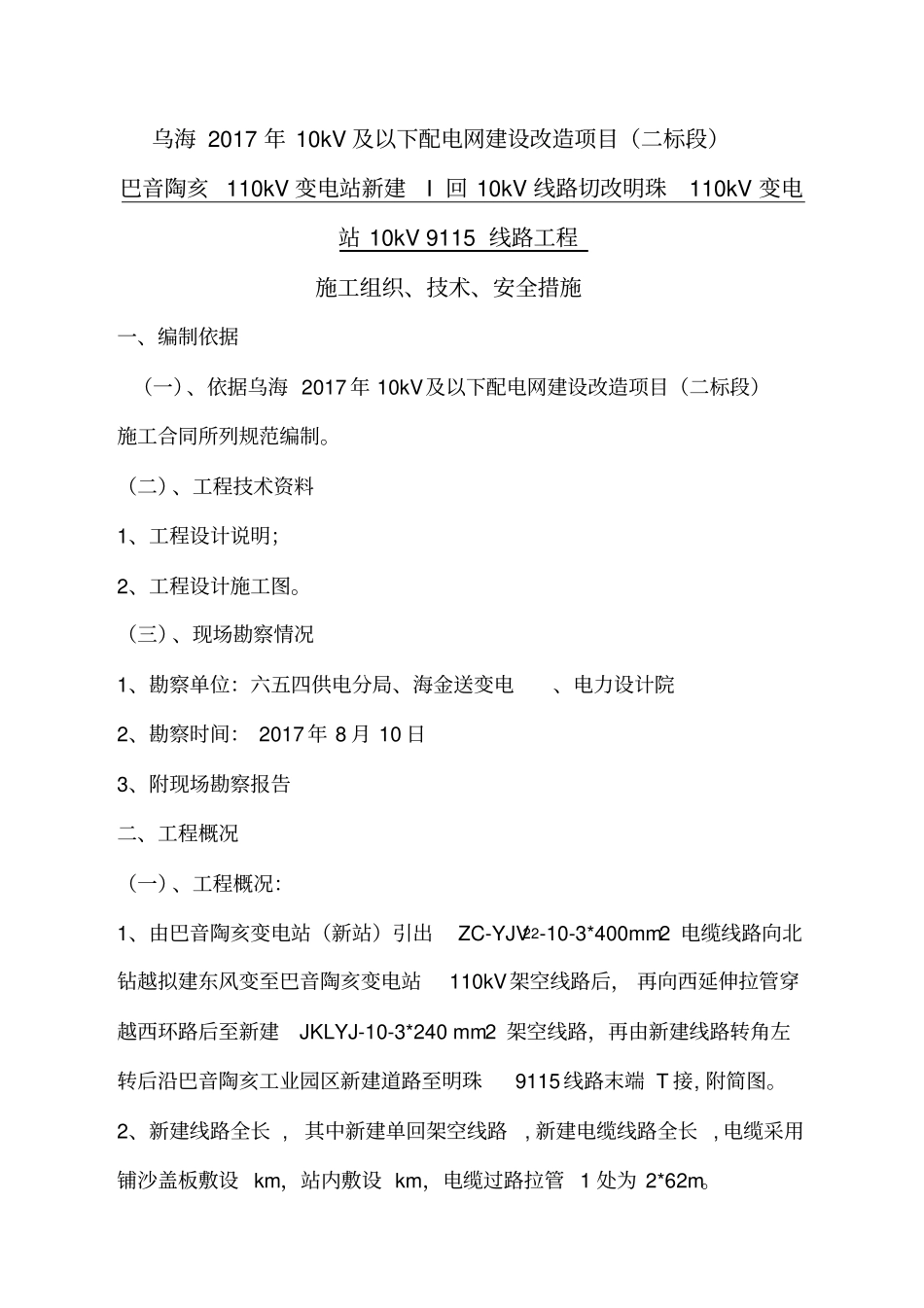

乌海 2017 年 10kV 及以下配电网建设改造项目(二标段)巴音陶亥 110kV 变电站新建I 回 10kV 线路切改明珠110kV 变电站 10kV 9115 线路工程施工组织、技术、安全措施一、编制依据(一)、依据乌海 2017 年 10kV及以下配电网建设改造项目(二标段)施工合同所列规范编制
(二)、工程技术资料1、工程设计说明;2、工程设计施工图
(三)、现场勘察情况1、勘察单位:六五四供电分局、海金送变电、电力设计院2、勘察时间: 2017 年 8 月 10 日3、附现场勘察报告二、工程概况(一)、工程概况:1、由巴音陶亥变电站(新站)引出ZC-YJV22-10-3*400mm2 电缆线路向北钻越拟建东风变至巴音陶亥变电站110kV架空线路后, 再向西延伸拉管穿越西环路后至新建JKLYJ-10-3*240 mm2 架空线路,再由新建线路转角左转后沿巴音陶亥工业园区新建道路至明珠9115 线路末端 T 接, 附简图
2、新建线路全长 , 其中新建单回架空线路, 新建电缆线路全长 , 电缆采用铺沙盖板敷设 km,站内敷设 km,电缆过路拉管 1 处为 2*62m

3、新建柱上断路器2 台,分别安装于 26#杆和明珠 9115 线路末端杆处

4、全线共用水泥杆 50 基,其中 1-3#、12#、17#、18*杆需布置防洪基础,共计 6 处
(二)、工程施工相关单位1、建设单位乌海电业局2、设计单位乌海 海 金 电 力 勘 测 设 计 有 限 责 任 公 司3、施工单位乌海市海金送变电工程有限责任公司4、施工场所所属单位六五四供电分局5、监理单位:内蒙古康远建设监理公司乌海2017 年城网工程(一批、二批)项目监理处(三)、施工期限根据乌海电业局生产技术处批准的施工计划,工程施工从2017 年 9月 1 日 08 时开始,至 2017 年 11 月 30 日 18
