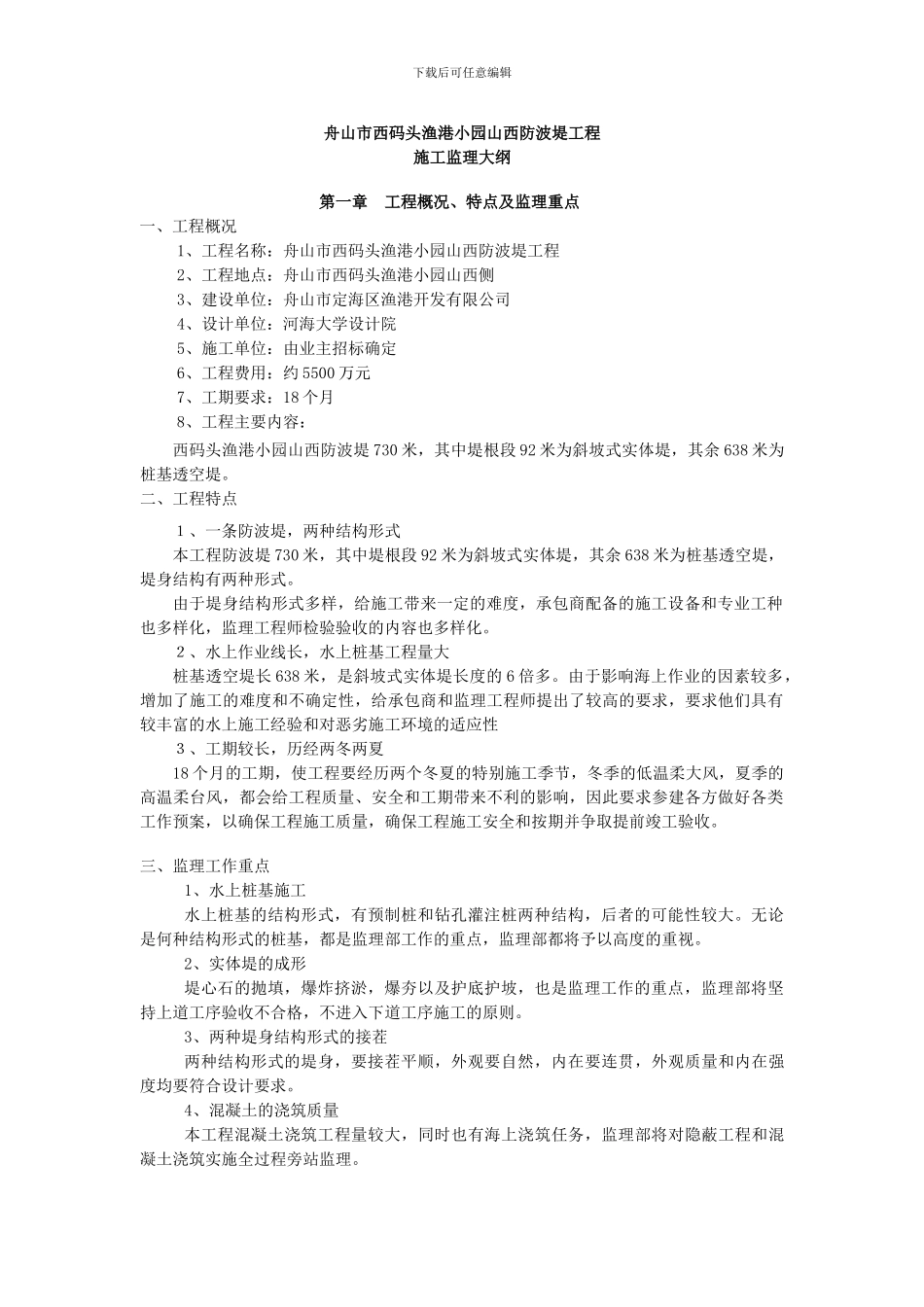

下载后可任意编辑舟山市西码头渔港小园山西防波堤工程施工监理大纲 第一章 工程概况、特点及监理重点一、工程概况1、工程名称:舟山市西码头渔港小园山西防波堤工程2、工程地点:舟山市西码头渔港小园山西侧3、建设单位:舟山市定海区渔港开发有限公司4、设计单位:河海大学设计院5、施工单位:由业主招标确定6、工程费用:约 5500 万元7、工期要求:18 个月8、工程主要内容:西码头渔港小园山西防波堤 730 米,其中堤根段 92 米为斜坡式实体堤,其余 638 米为桩基透空堤
二、工程特点1、一条防波堤,两种结构形式本工程防波堤 730 米,其中堤根段 92 米为斜坡式实体堤,其余 638 米为桩基透空堤,堤身结构有两种形式
由于堤身结构形式多样,给施工带来一定的难度,承包商配备的施工设备和专业工种也多样化,监理工程师检验验收的内容也多样化
2、水上作业线长,水上桩基工程量大桩基透空堤长 638 米,是斜坡式实体堤长度的 6 倍多
由于影响海上作业的因素较多,增加了施工的难度和不确定性,给承包商和监理工程师提出了较高的要求,要求他们具有较丰富的水上施工经验和对恶劣施工环境的适应性 3、工期较长,历经两冬两夏18 个月的工期,使工程要经历两个冬夏的特别施工季节,冬季的低温柔大风,夏季的高温柔台风,都会给工程质量、安全和工期带来不利的影响,因此要求参建各方做好各类工作预案,以确保工程施工质量,确保工程施工安全和按期并争取提前竣工验收
三、监理工作重点1、水上桩基施工水上桩基的结构形式,有预制桩和钻孔灌注桩两种结构,后者的可能性较大
无论是何种结构形式的桩基,都是监理部工作的重点,监理部都将予以高度的重视
2、实体堤的成形堤心石的抛填,爆炸挤淤,爆夯以及护底护坡,也是监理工作的重点,监理部将坚持上道工序验收不合格,不进入下道工序施工的原则

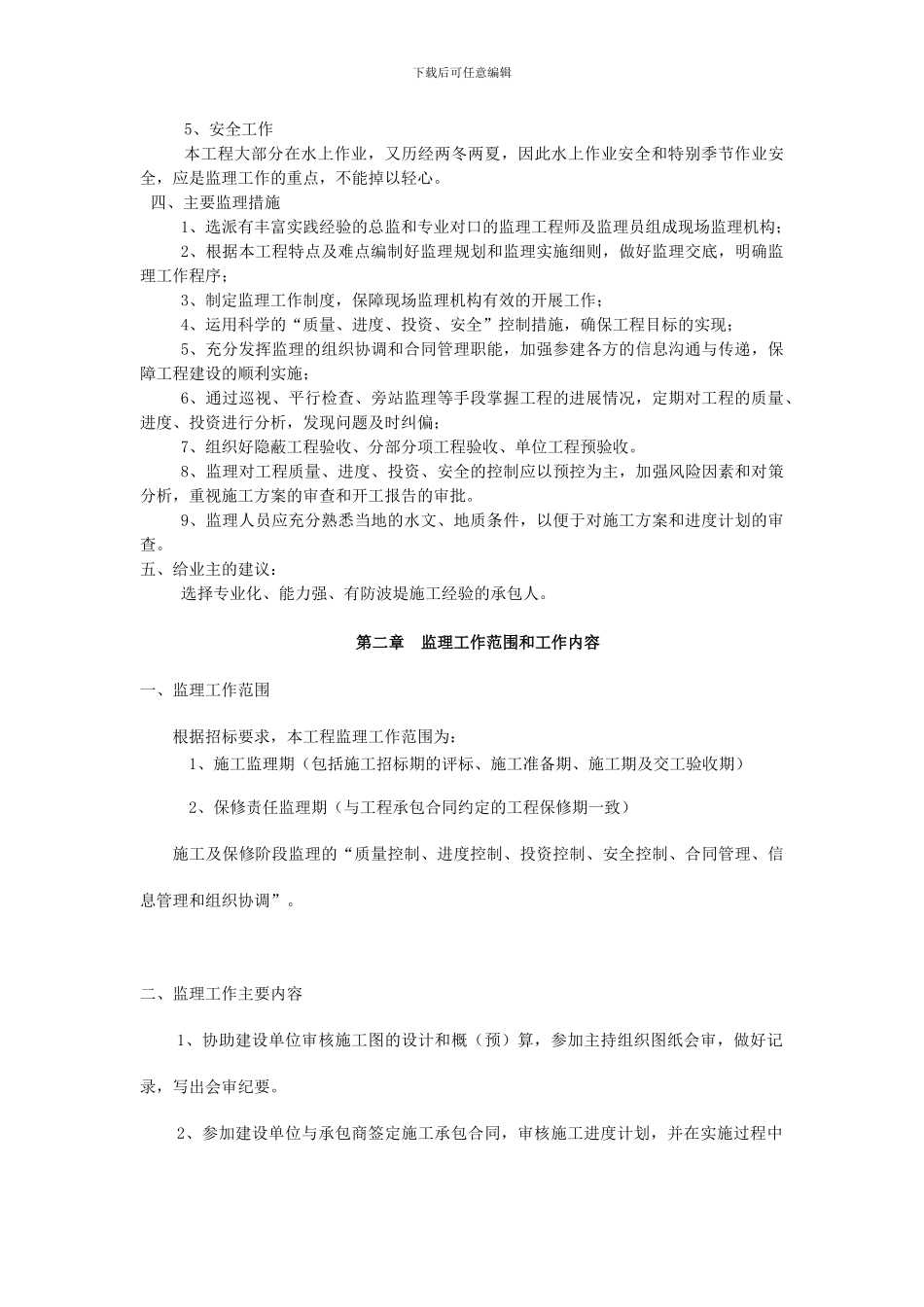

3、两种堤身结构形式的接茬两种结构形式的堤身,要接
