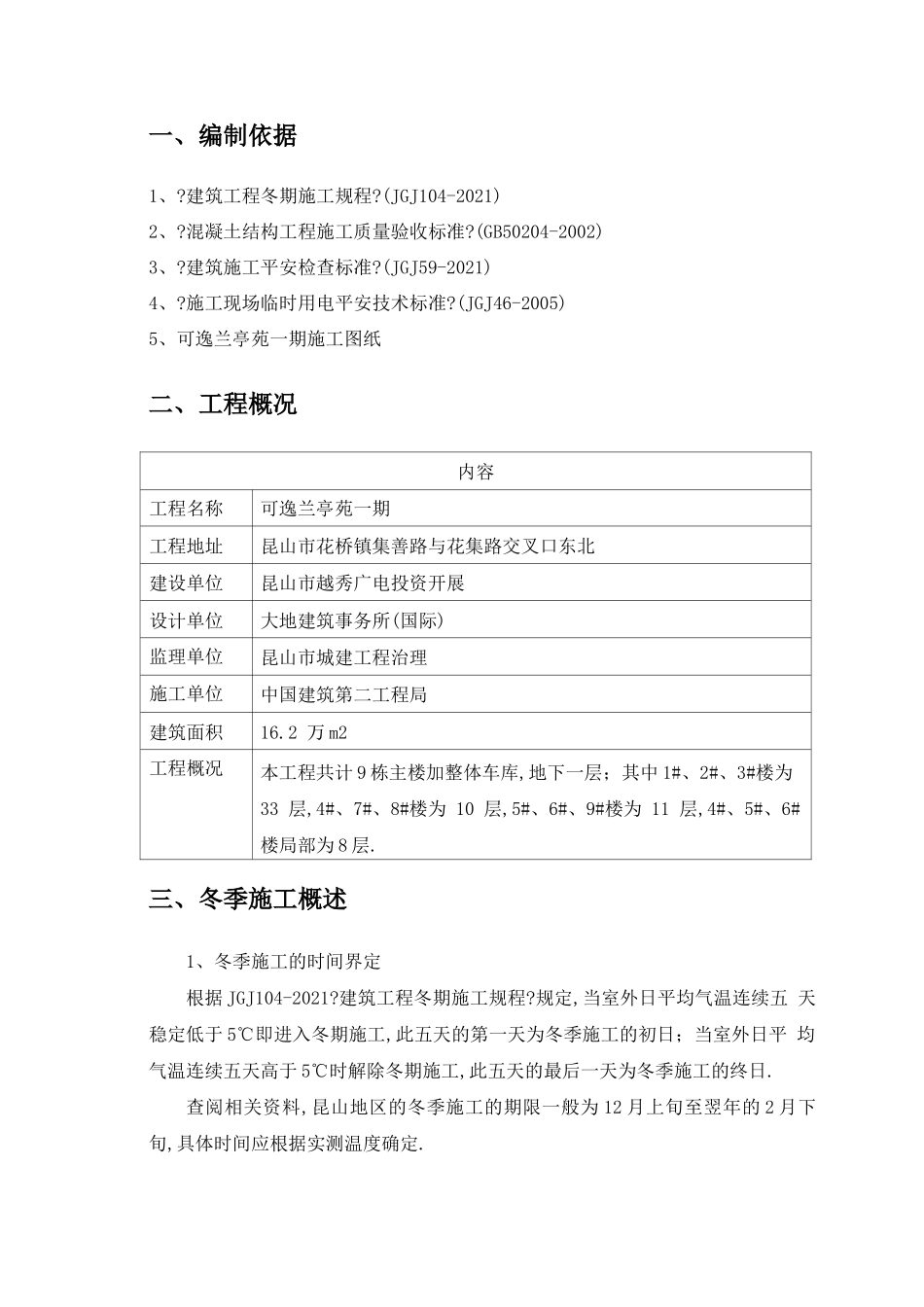

一、编制依据1、
建筑工程冬期施工规程
(JGJ104-2021)2、
混凝土结构工程施工质量验收标准
(GB50204-2002)3、
建筑施工平安检查标准
(JGJ59-2021)4、
施工现场临时用电平安技术标准
(JGJ46-2005)5、可逸兰亭苑一期施工图纸二、工程概况内容工程名称可逸兰亭苑一期工程地址昆山市花桥镇集善路与花集路交叉口东北建设单位昆山市越秀广电投资开展设计单位大地建筑事务所(国际)监理单位昆山市城建工程治理施工单位中国建筑第二工程局建筑面积16
2 万 m2工程概况本工程共计 9 栋主楼加整体车库,地下一层;其中 1#、2#、3#楼为 33 层,4#、7#、8#楼为 10 层,5#、6#、9#楼为 11 层,4#、5#、6# 楼局部为 8 层
三、冬季施工概述1、冬季施工的时间界定根据 JGJ104-2021
建筑工程冬期施工规程
规定,当室外日平均气温连续五 天稳定低于 5℃即进入冬期施工,此五天的第一天为冬季施工的初日;当室外日平 均气温连续五天高于 5℃时解除冬期施工,此五天的最后一天为冬季施工的终日
查阅相关资料,昆山地区的冬季施工的期限一般为 12 月上旬至翌年的 2 月下 旬,具体时间应根据实测温度确定

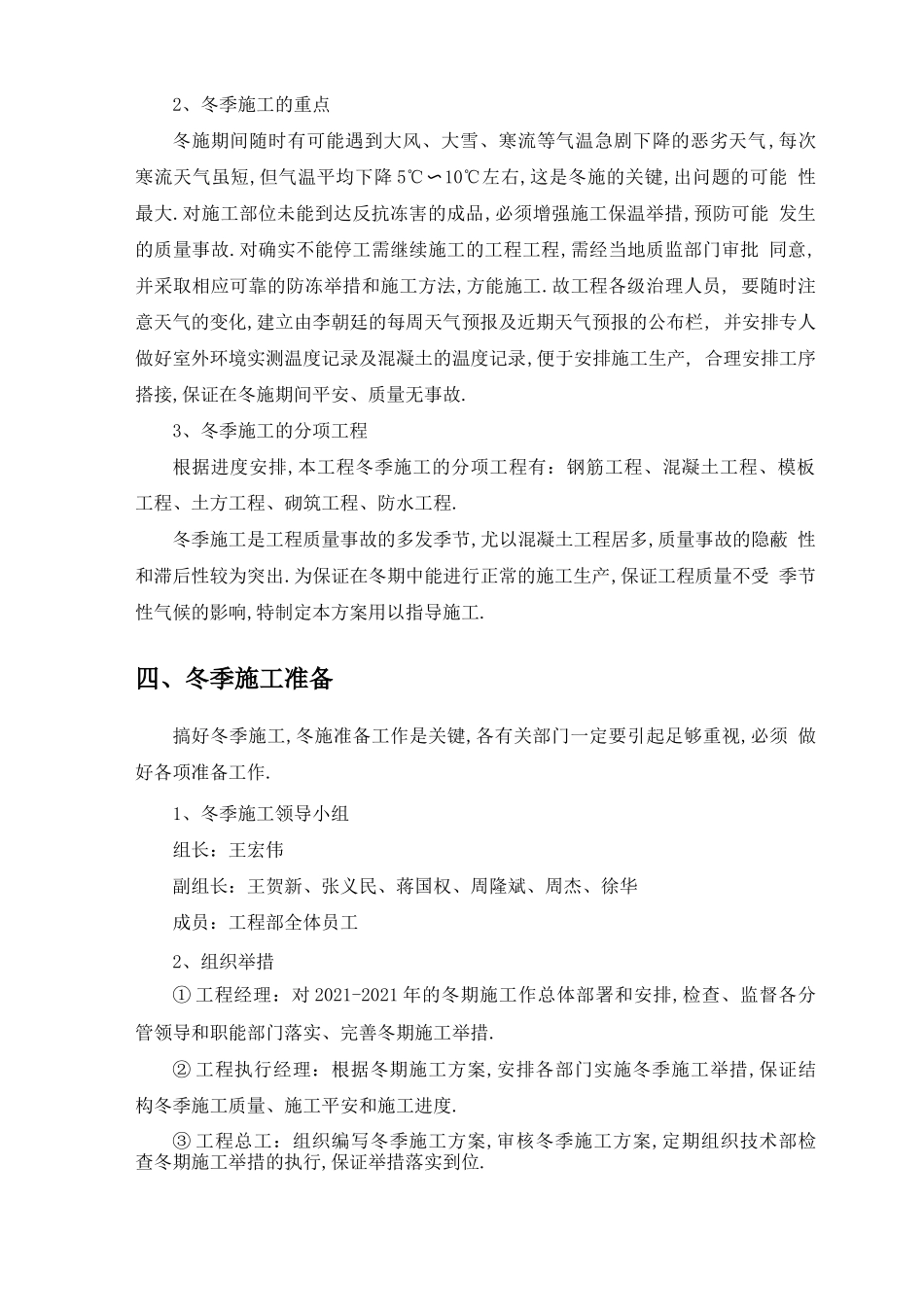

2、冬季施工的重点冬施期间随时有可能遇到大风、大雪、寒流等气温急剧下降的恶劣天气,每次 寒流天气虽短,但气温平均下降 5℃〜10℃左右,这是冬施的关键,出问题的可能 性最大
对施工部位未能到达反抗冻害的成品,必须增强施工保温举措,预防可能 发生的质量事故
对确实不能停工需继续施工的工程工程,需经当地质监部门审批 同意,并采取相应可靠的防冻举措和施工方法,方能施工
故工程各级治理人员, 要随时注意天气的变化,建立由李朝廷的每周天气预报及近期天气预报的公布栏, 并安排专人做好室外环境实测温度记录及混凝土的温度记录,便于安排施工生产, 合理
