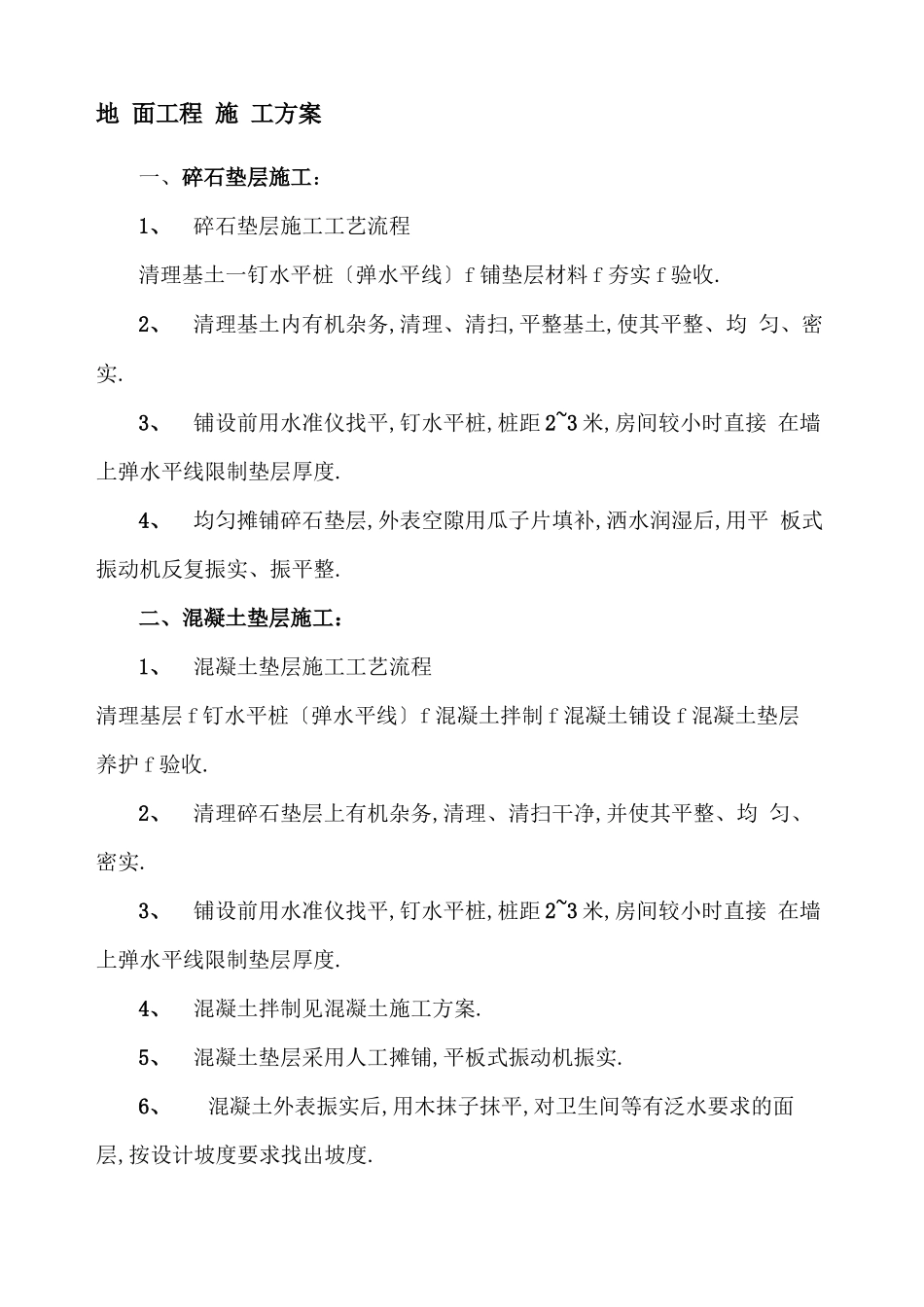

地 面工程 施 工方案一、碎石垫层施工:1、碎石垫层施工工艺流程清理基土一钉水平桩〔弹水平线〕f 铺垫层材料 f 夯实 f 验收
2、清理基土内有机杂务,清理、清扫,平整基土,使其平整、均 匀、密实
3、铺设前用水准仪找平,钉水平桩,桩距 2~3 米,房间较小时直接 在墙上弹水平线限制垫层厚度
4、均匀摊铺碎石垫层,外表空隙用瓜子片填补,洒水润湿后,用平 板式振动机反复振实、振平整
二、混凝土垫层施工:1、混凝土垫层施工工艺流程清理基层 f 钉水平桩〔弹水平线〕f 混凝土拌制 f 混凝土铺设 f 混凝土垫层 养护 f 验收
2、清理碎石垫层上有机杂务,清理、清扫干净,并使其平整、均 匀、密实
3、铺设前用水准仪找平,钉水平桩,桩距 2~3 米,房间较小时直接 在墙上弹水平线限制垫层厚度
4、混凝土拌制见混凝土施工方案
5、混凝土垫层采用人工摊铺,平板式振动机振实
6、混凝土外表振实后,用木抹子抹平,对卫生间等有泛水要求的面 层,按设计坡度要求找出坡度

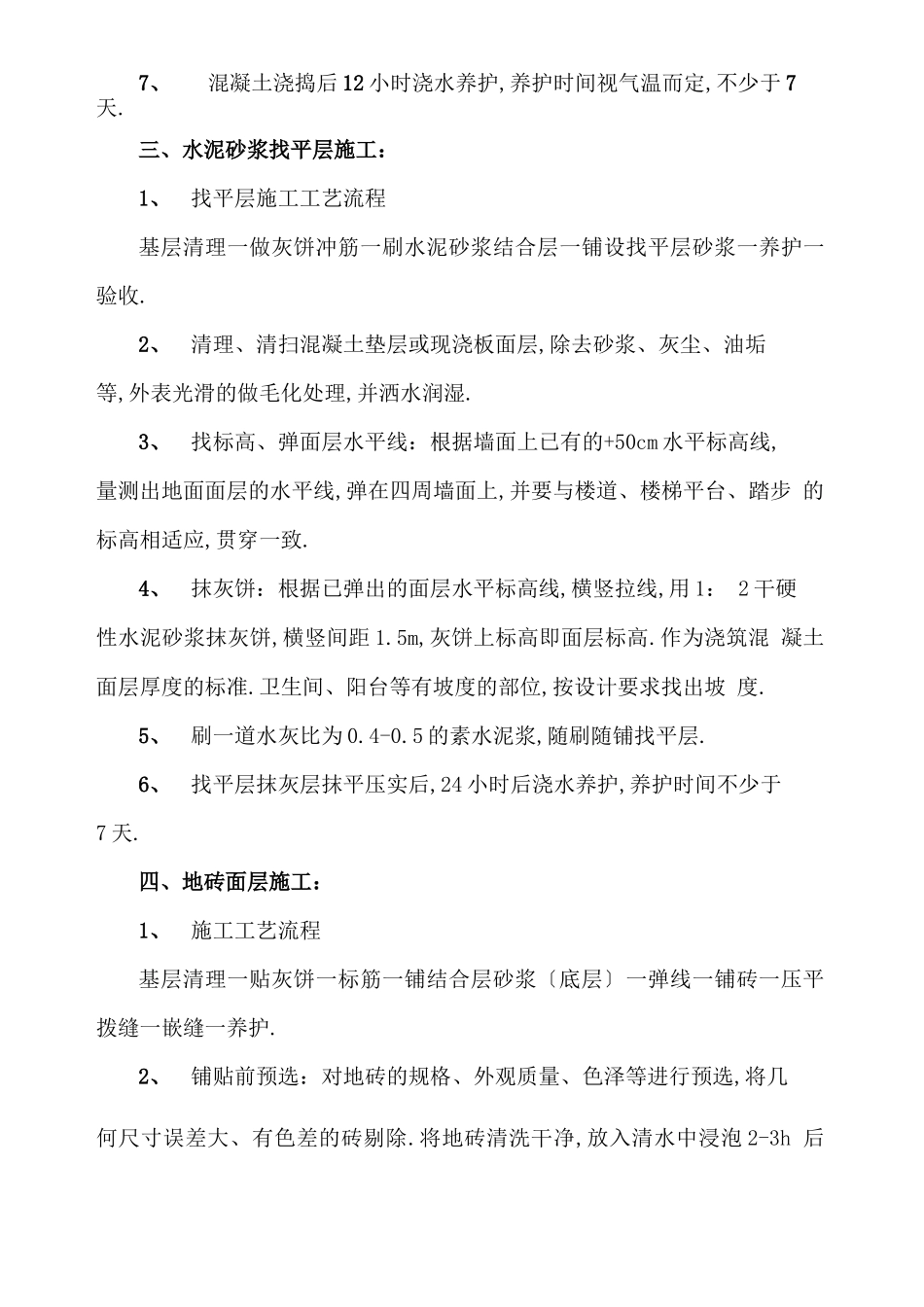

7、混凝土浇捣后 12 小时浇水养护,养护时间视气温而定,不少于 7 天
三、水泥砂浆找平层施工:1、找平层施工工艺流程基层清理一做灰饼冲筋一刷水泥砂浆结合层一铺设找平层砂浆一养护一 验收
2、清理、清扫混凝土垫层或现浇板面层,除去砂浆、灰尘、油垢等,外表光滑的做毛化处理,并洒水润湿
3、找标高、弹面层水平线:根据墙面上已有的+50cm 水平标高线,量测出地面面层的水平线,弹在四周墙面上,并要与楼道、楼梯平台、踏步 的标高相适应,贯穿一致
4、抹灰饼:根据已弹出的面层水平标高线,横竖拉线,用 1: 2 干硬性水泥砂浆抹灰饼,横竖间距 1
5m,灰饼上标高即面层标高
作为浇筑混 凝土面层厚度的标准
卫生间、阳台等有坡度的部位,按设计要求找出坡 度
5、刷一道水灰比为 0
5 的素水泥浆,随刷随铺找平层

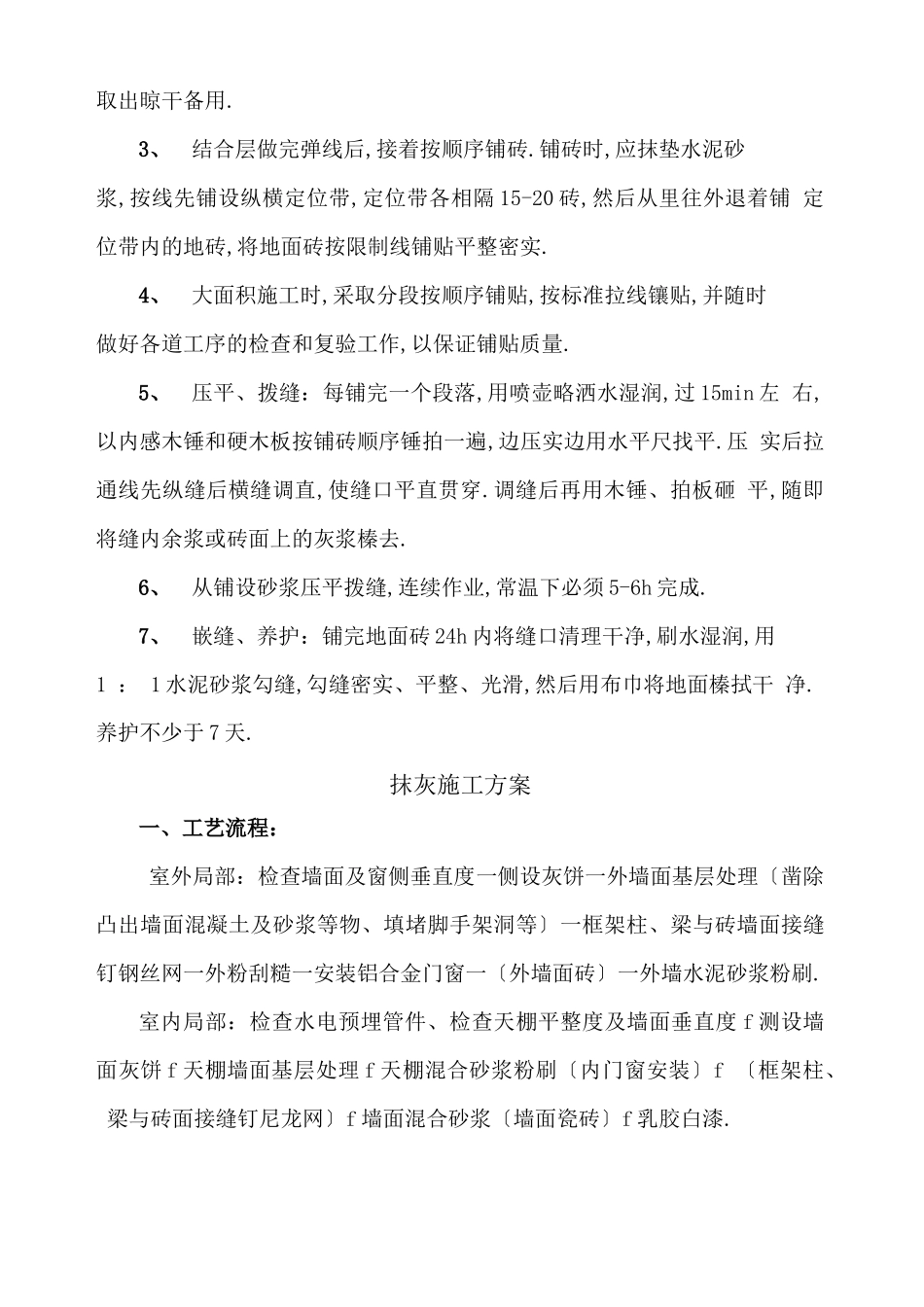

6、找平层抹灰层抹
