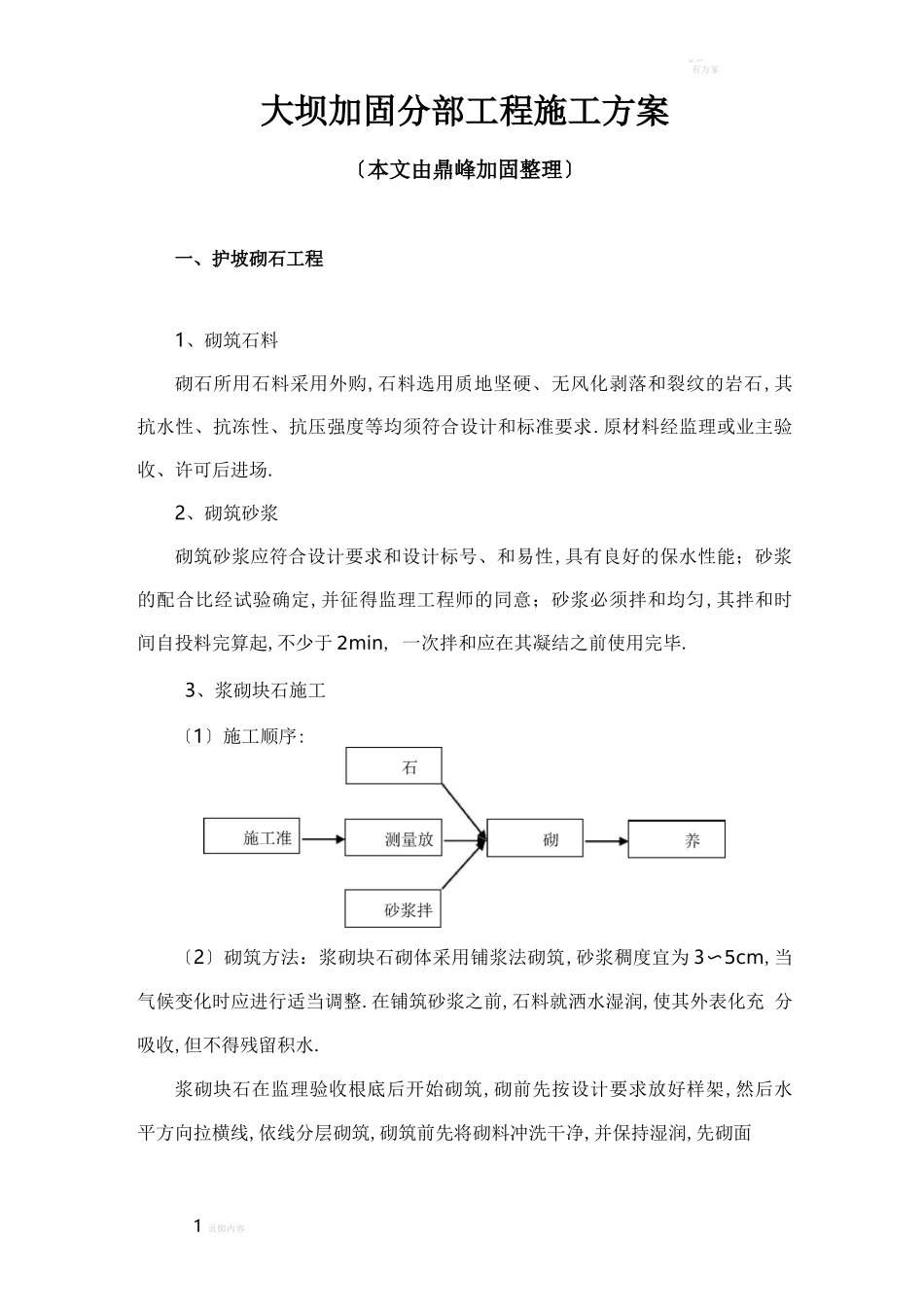

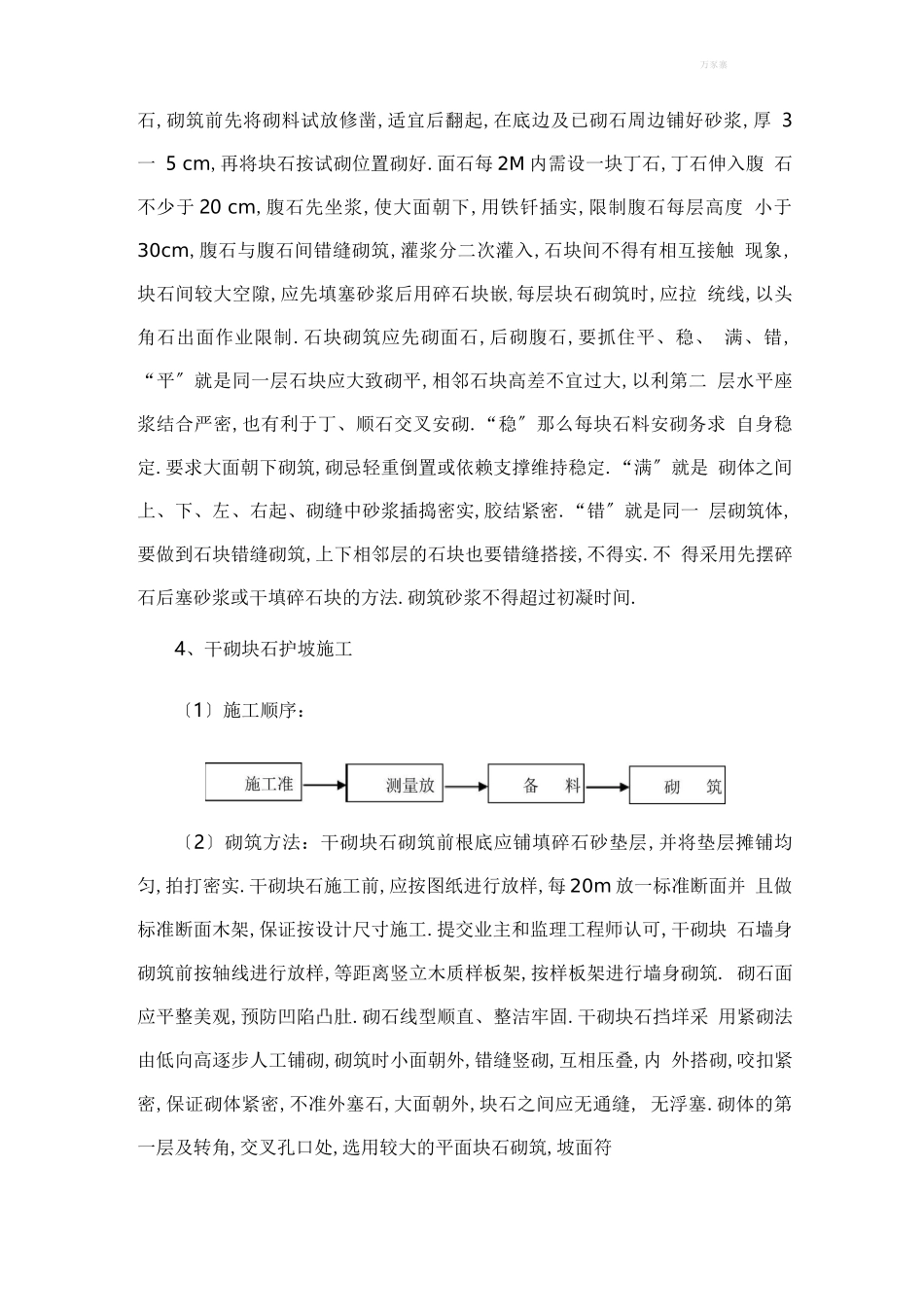

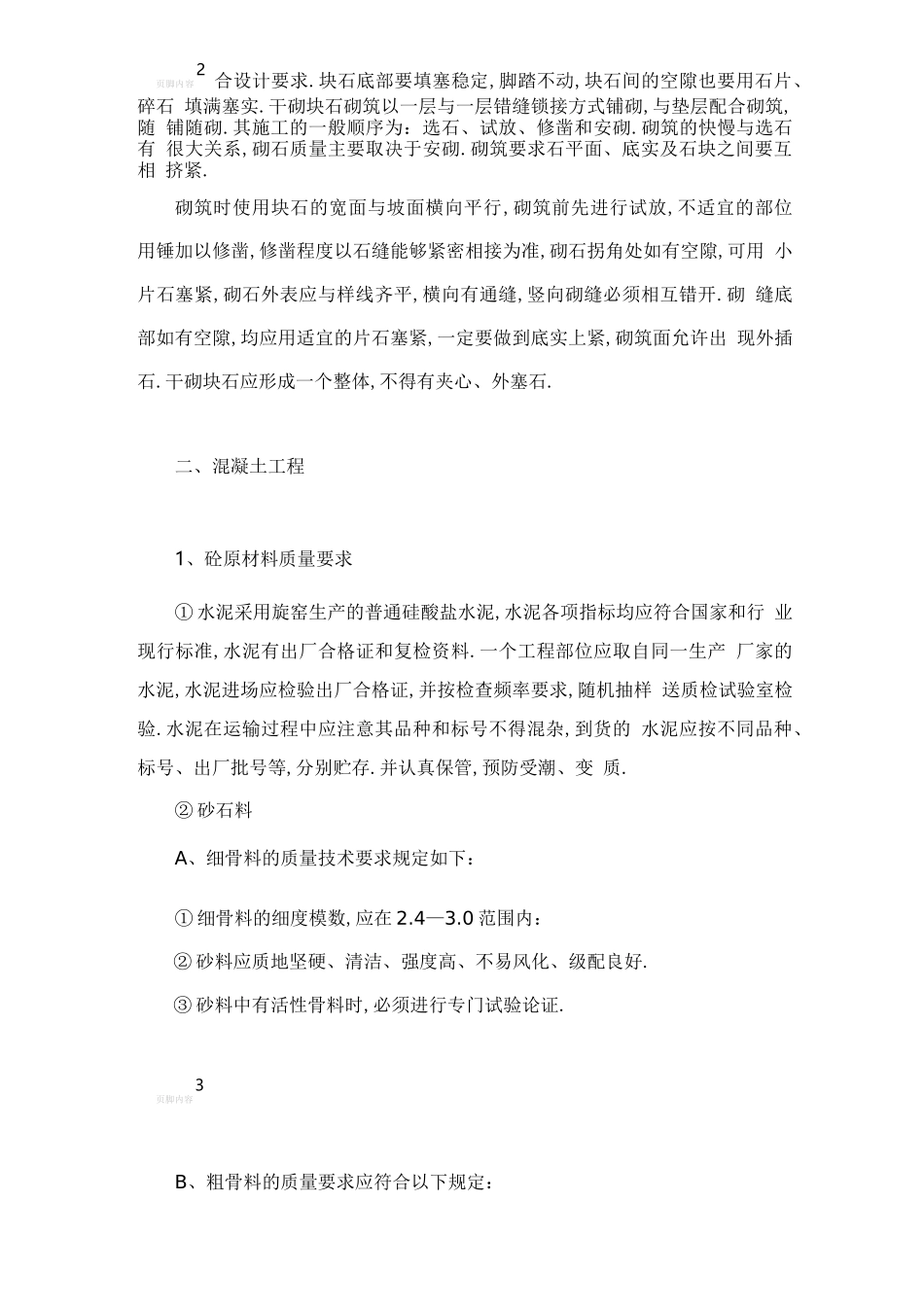

/lx'.-1^?有万豕大坝加固分部工程施工方案〔本文由鼎峰加固整理〕一、护坡砌石工程1、砌筑石料砌石所用石料采用外购,石料选用质地坚硬、无风化剥落和裂纹的岩石,其 抗水性、抗冻性、抗压强度等均须符合设计和标准要求.原材料经监理或业主验 收、许可后进场.2、砌筑砂浆砌筑砂浆应符合设计要求和设计标号、和易性,具有良好的保水性能;砂浆 的配合比经试验确定,并征得监理工程师的同意;砂浆必须拌和均匀,其拌和时 间自投料完算起,不少于 2min, 一次拌和应在其凝结之前使用完毕.3、浆砌块石施工〔1〕施工顺序:〔2〕砌筑方法:浆砌块石砌体采用铺浆法砌筑,砂浆稠度宜为 3〜5cm,当 气候变化时应进行适当调整.在铺筑砂浆之前,石料就洒水湿润,使其外表化充 分吸收,但不得残留积水.浆砌块石在监理验收根底后开始砌筑,砌前先按设计要求放好样架,然后水 平方向拉横线,依线分层砌筑,砌筑前先将砌料冲洗干净,并保持湿润,先砌面1 页脚内容万豕寨石,砌筑前先将砌料试放修凿,适宜后翻起,在底边及已砌石周边铺好砂浆,厚 3 一 5 cm,再将块石按试砌位置砌好.面石每 2M 内需设一块丁石,丁石伸入腹 石不少于 20 cm,腹石先坐浆,使大面朝下,用铁钎插实,限制腹石每层高度 小于30cm,腹石与腹石间错缝砌筑,灌浆分二次灌入,石块间不得有相互接触 现象,块石间较大空隙,应先填塞砂浆后用碎石块嵌,每层块石砌筑时,应拉 统线,以头角石出面作业限制.石块砌筑应先砌面石,后砌腹石,要抓住平、稳、 满、错,“平〞就是同一层石块应大致砌平,相邻石块高差不宜过大,以利第二 层水平座浆结合严密,也有利于丁、顺石交叉安砌.“稳〞那么每块石料安砌务求 自身稳定.要求大面朝下砌筑,砌忌轻重倒置或依赖支撑维持稳定.“满〞就是 砌体之间上、下、左、右起、砌缝中砂浆插捣密实,胶结紧密.“错〞就是同一 层砌筑体,要做到石块错缝砌筑,上下相邻层的石块也要错缝搭接,不得实.不 得采用先摆碎石后塞砂浆或干填碎石块的方法.砌筑砂浆不得超过初凝时间.4、干砌块石护坡施工〔1〕施工顺序:〔2〕砌筑方法:干砌块石砌筑前根底应铺填碎石砂垫层,并将垫层摊铺均 匀,拍打密实.干砌块石施工前,应按图纸进行放样,每 20m 放一标准断面并 且做标准断面木架,保证按设计尺寸施工.提交业主和监理工程师认可,干砌块 石墙身砌筑前按轴线进行放样,等距离竖立木质样板架,按样板架进行墙身砌筑. 砌石面应平整美观,预防凹陷凸肚.砌石线型顺直、整洁牢固.干砌块石挡垟采 用紧砌...
