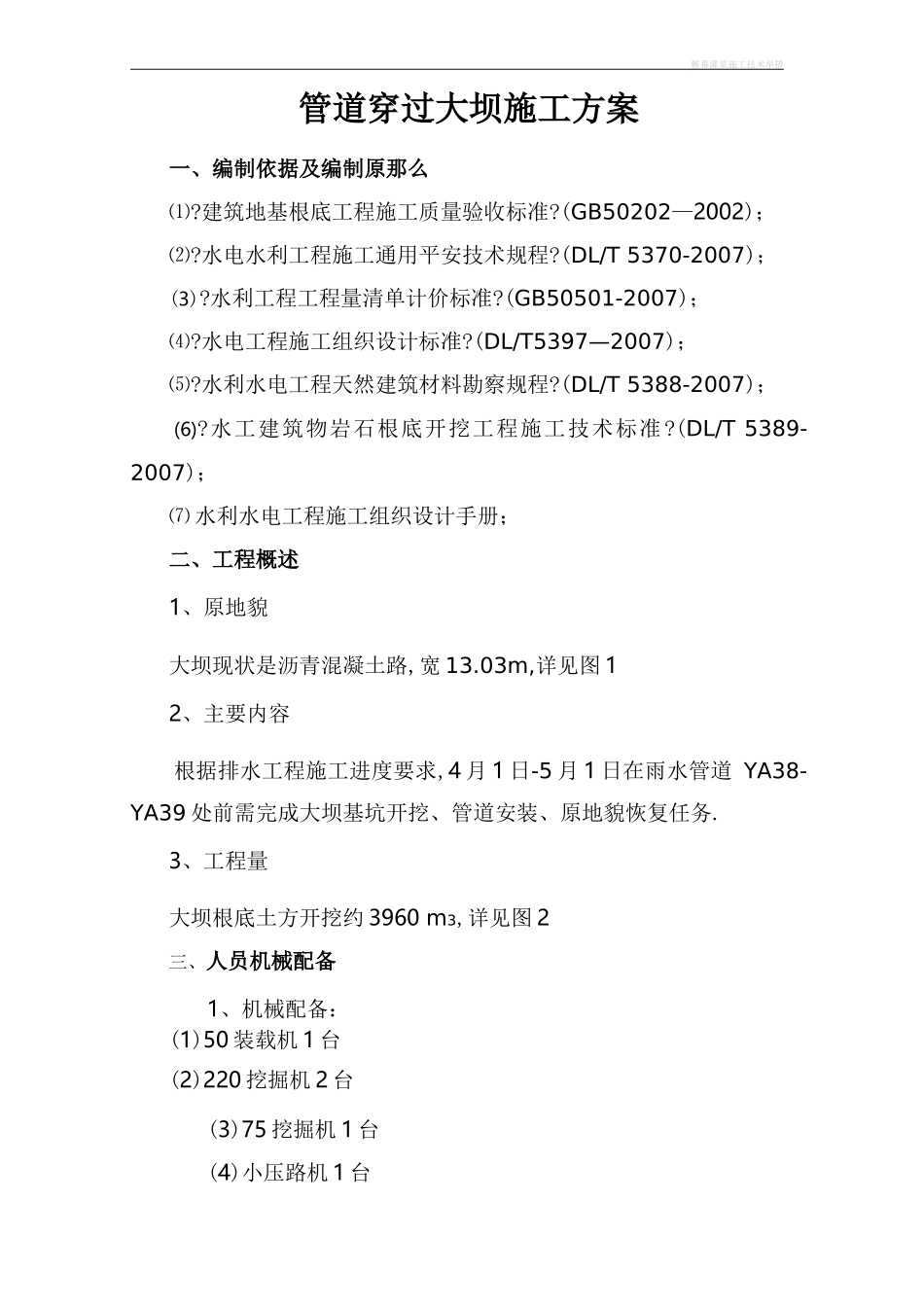

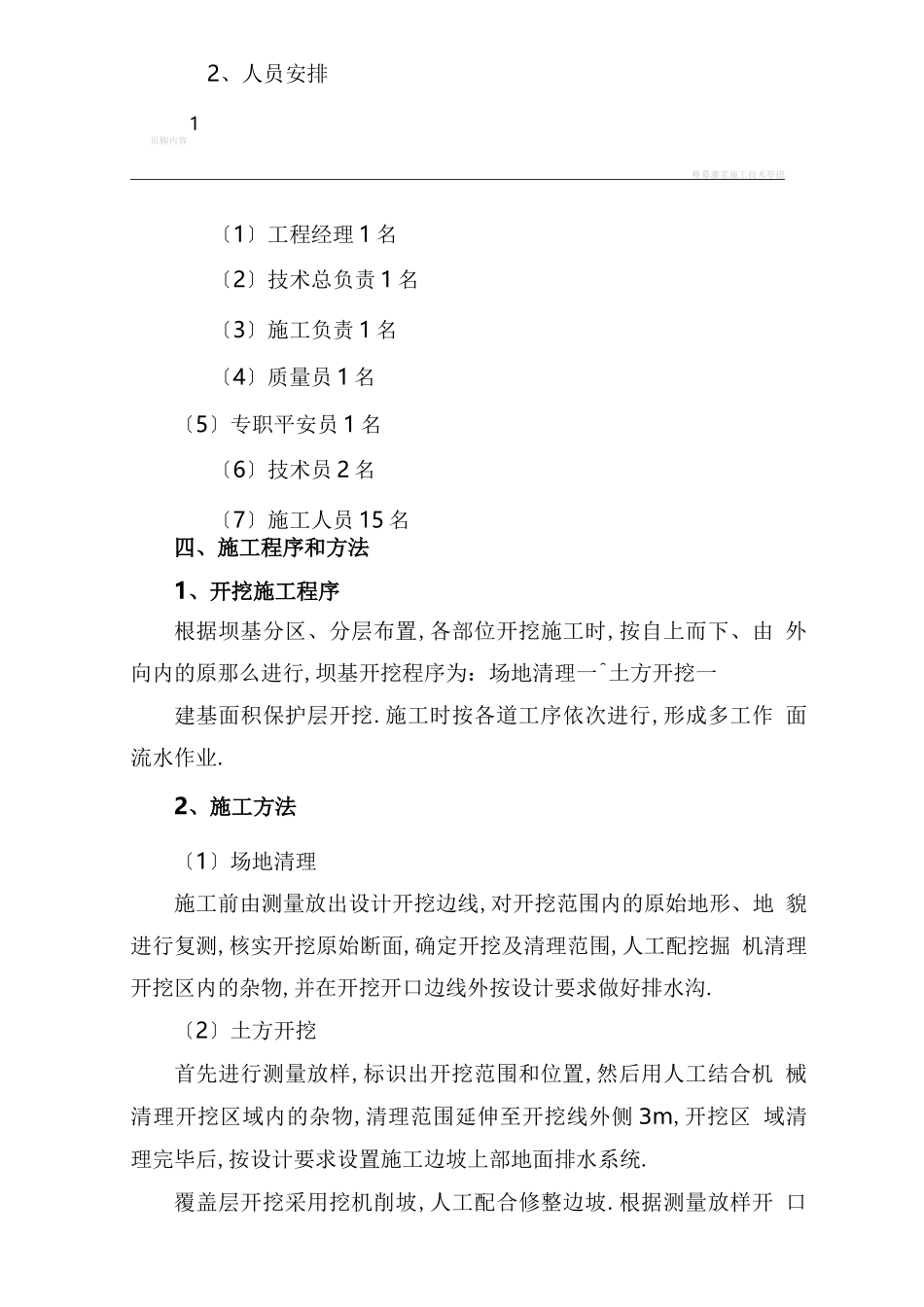

帷幕灌浆施工技术举措管道穿过大坝施工方案一、编制依据及编制原那么⑴?建筑地基根底工程施工质量验收标准?(GB50202—2002);⑵?水电水利工程施工通用平安技术规程?(DL/T 5370-2007);(3)?水利工程工程量清单计价标准?(GB50501-2007);⑷?水电工程施工组织设计标准?(DL/T5397—2007);⑸?水利水电工程天然建筑材料勘察规程?(DL/T 5388-2007);(6)?水工建筑物岩石根底开挖工程施工技术标准?(DL/T 5389-2007);⑺ 水利水电工程施工组织设计手册;二、工程概述1、原地貌大坝现状是沥青混凝土路,宽 13.03m,详见图 12、主要内容根据排水工程施工进度要求,4 月 1 日-5 月 1 日在雨水管道 YA38-YA39 处前需完成大坝基坑开挖、管道安装、原地貌恢复任务.3、工程量大坝根底土方开挖约 3960 m3,详见图 2三、人员机械配备1、机械配备:(1)50 装载机 1 台(2)220 挖掘机 2 台(3)75 挖掘机 1 台(4)小压路机 1 台2、人员安排页脚内容1帷幕灌浆施工技术举措〔1〕工程经理 1 名〔2〕技术总负责 1 名〔3〕施工负责 1 名〔4〕质量员 1 名〔5〕专职平安员 1 名〔6〕技术员 2 名〔7〕施工人员 15 名四、施工程序和方法1、开挖施工程序根据坝基分区、分层布置,各部位开挖施工时,按自上而下、由 外向内的原那么进行,坝基开挖程序为:场地清理一^土方开挖一建基面积保护层开挖.施工时按各道工序依次进行,形成多工作 面流水作业.2、施工方法〔1〕场地清理施工前由测量放出设计开挖边线,对开挖范围内的原始地形、地 貌进行复测,核实开挖原始断面,确定开挖及清理范围,人工配挖掘 机清理开挖区内的杂物,并在开挖开口边线外按设计要求做好排水沟.〔2〕土方开挖首先进行测量放样,标识出开挖范围和位置,然后用人工结合机 械清理开挖区域内的杂物,清理范围延伸至开挖线外侧 3m,开挖区 域清理完毕后,按设计要求设置施工边坡上部地面排水系统.覆盖层开挖采用挖机削坡,人工配合修整边坡.根据测量放样开 口线沿管道方向形成边坡开口,然后自上而下分层开挖.同一层面开 挖施工,根据“先土方开挖,后石方开挖,再边坡支护〞的顺序进行, 页脚内容2帷幕灌浆施工技术举措使开挖面同步下降.开挖土料翻落至下部集渣平台或直接装车.土方边坡开挖接近设计坡面时,按设计边坡预留 0.2m〜0.3m 厚 度的削坡余量,再人工整修.人工整修边坡的限制方法为:制作一个 与设计边坡相同坡比的角尺,削坡时,用角尺检查边坡的超欠情况, 边检查边整修.在修...
