大面积钢筋混凝土地坪找平压光施工工法大面积钢筋混凝土楼地面一次成型施工方案1
工程概况A1 一期及人 1 二期地面、楼面结构为现浇有梁板结构,混凝土地面及楼面平面尺 寸分别为 172
5m,172
5,地面板、楼面板厚 150mm、200 mm 不等,混 凝土强度等级为 C30,配设双层双向“ 14@150 构造钢筋,为整体钢筋混凝土有梁板地 面
单块长 172
5mX 宽 30m 的混凝土地面,作为一个施工段,采用传统施工工艺,平 整度的限制与保证难度大,现有混凝土摊铺整平机械的一次作业宽度又无法满足本工 程施工
所以采用以下施工方法,使本工程 16818
75m2 钢筋混凝土地面施工,地面 平整度限制在3mm 〔2m 靠尺〕的水平,满足国家质量标准关于地面 5mm 〔2m 靠尺〕允 许偏差的规定,到达了预期的质量目标
主要特点:2
1 单块混凝土地面一次浇捣成型面积大:2
2 混凝土浇捣成型采取研制的专用整平设施,机械整平的施工方法,有效的控 制地面平整度及标高
3 混凝土浇捣成型及抹压过程,采用测量设备,实时对混凝土平整度及标高进 行监测
4 选用燃油抹平机、抹光机及铁抹子手工相配合作业,既施工操作简便、地面 光洁,又提升了工效
主要优点本工法适用于混凝土地面一次性连续浇捣成型面积大,且对平整度限制要求较高 的混凝土地面施工
施工原理:钢筋混凝土地面根据设定的浇筑顺序浇筑,采用插入式振捣器,振捣密实,利用 我司前期上海闵行奥特斯工程及西门子开关厂房工程研制的专用找平设施整平设施设 备
在混凝土初凝至终凝过程间,采用抹平〔提浆〕机和抹光机等专用设备依次来完成 单块整体地面提浆和压光

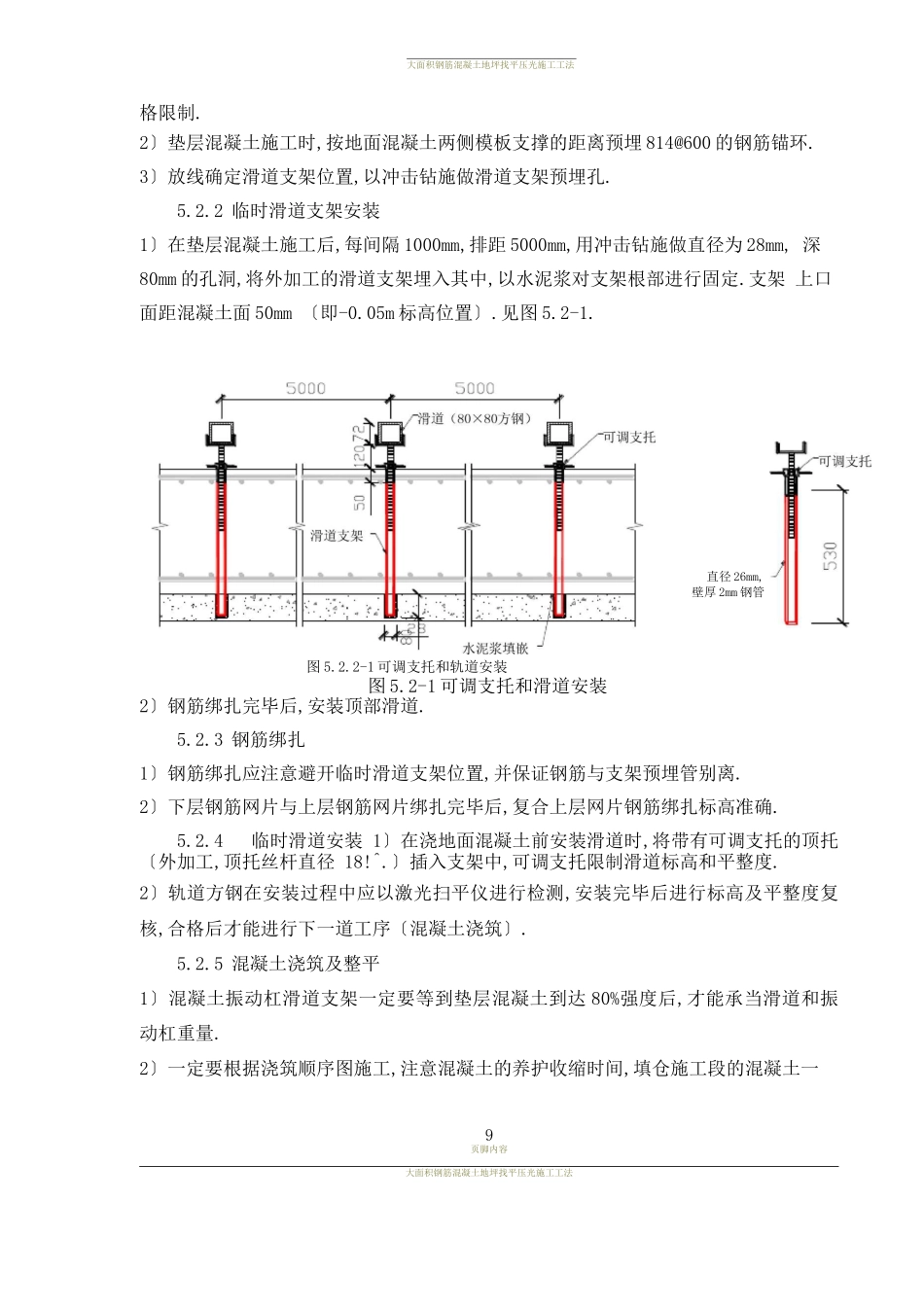

施工工艺流程及操作要点:5
1 工艺流程见图 5
1-19页脚内容大面积钢筋混凝土地坪找平压光施工工法图 5
1-1 工艺流程图5
