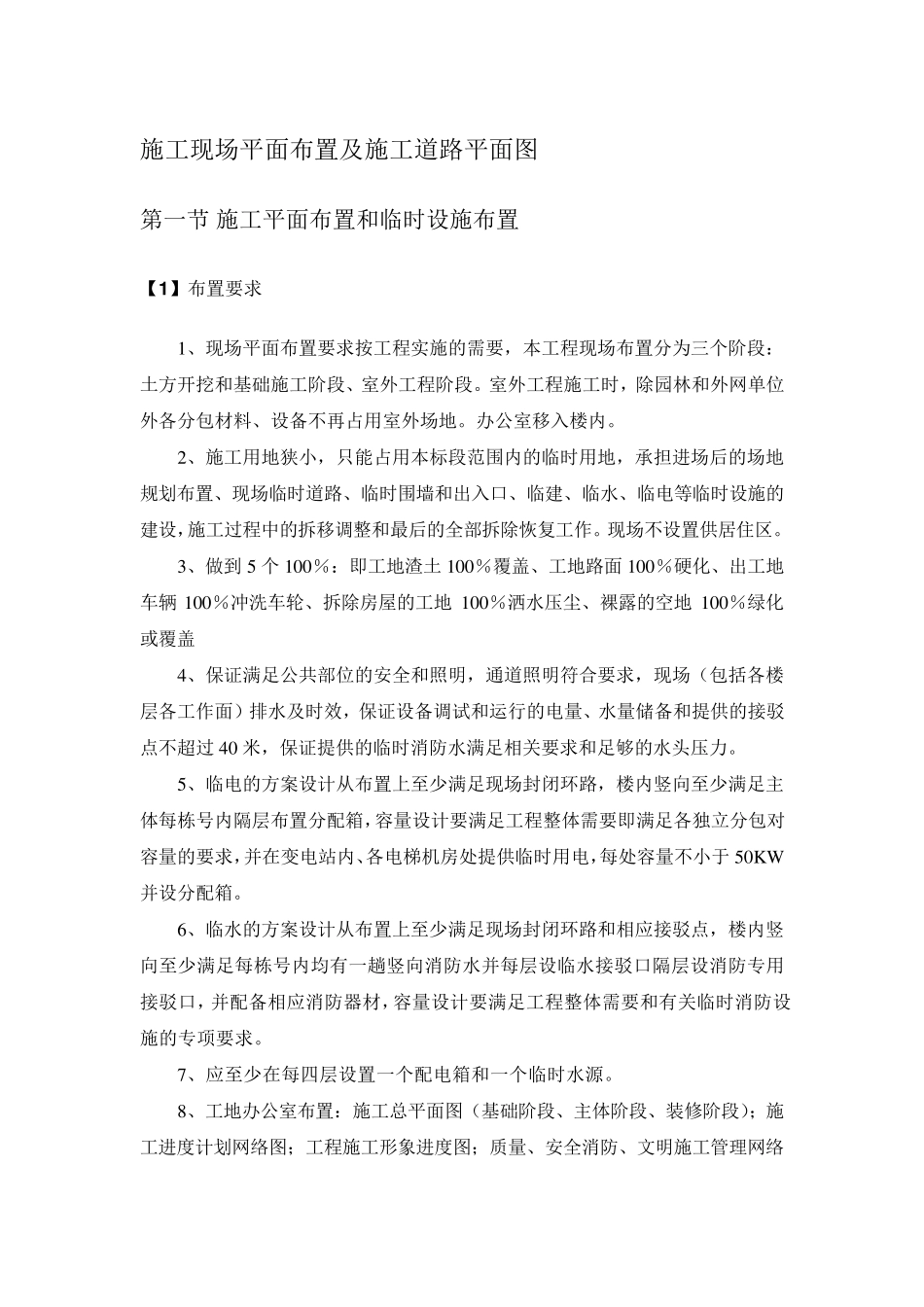

施工现场平面布置及施工道路平面图 第一节 施工平面布置和临时设施布置 【1 】布置要求 1、现场平面布置要求按工程实施的需要,本工程现场布置分为三个阶段:土方开挖和基础施工阶段、室外工程阶段
室外工程施工时,除园林和外网单位外各分包材料、设备不再占用室外场地
办公室移入楼内
2、施工用地狭小,只能占用本标段范围内的临时用地,承担进场后的场地规划布置、现场临时道路、临时围墙和出入口、临建、临水、临电等临时设施的建设,施工过程中的拆移调整和最后的全部拆除恢复工作
现场不设置供居住区
3、做到 5 个 100%:即工地渣土 100%覆盖、工地路面100%硬化、出工地车辆 100%冲洗车轮、拆除房屋的工地 100%洒水压尘、裸露的空地 100%绿化或覆盖 4、保证满足公共部位的安全和照明,通道照明符合要求,现场(包括各楼层各工作面)排水及时效,保证设备调试和运行的电量、水量储备和提供的接驳点不超过 40 米,保证提供的临时消防水满足相关要求和足够的水头压力
5、临电的方案设计从布置上至少满足现场封闭环路,楼内竖向至少满足主体每栋号内隔层布置分配箱,容量设计要满足工程整体需要即满足各独立分包对容量的要求,并在变电站内、各电梯机房处提供临时用电,每处容量不小于 50KW并设分配箱
6、临水的方案设计从布置上至少满足现场封闭环路和相应接驳点,楼内竖向至少满足每栋号内均有一趟竖向消防水并每层设临水接驳口隔层设消防专用接驳口,并配备相应消防器材,容量设计要满足工程整体需要和有关临时消防设施的专项要求
7、应至少在每四层设置一个配电箱和一个临时水源
8、工地办公室布置:施工总平面图(基础阶段、主体阶段、装修阶段);施工进度计划网络图;工程施工形象进度图;质量、安全消防、文明施工管理网络图;消防器材布置图

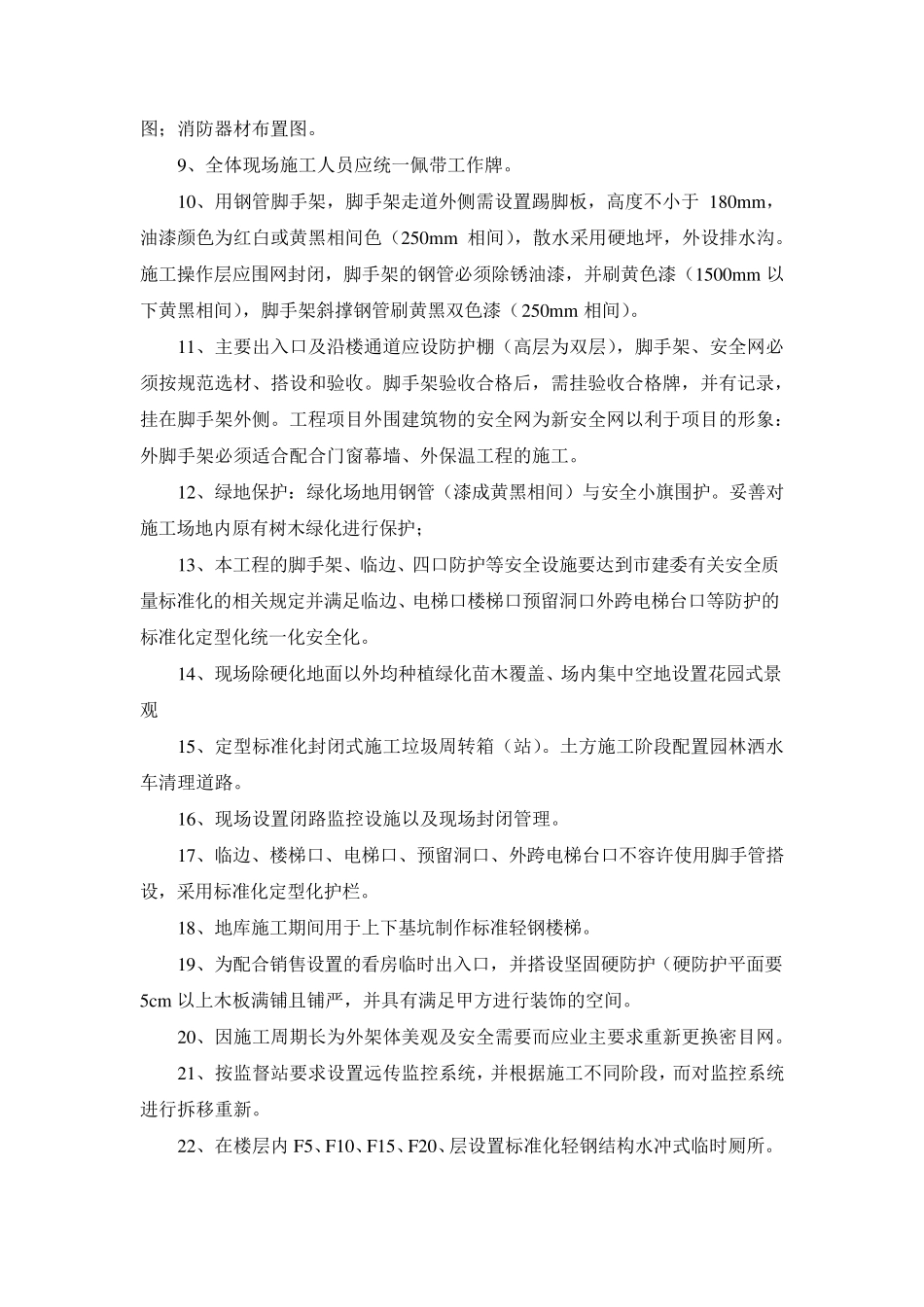

9、全体现场施工人员应统一佩带工作牌
10、用钢管脚手架,脚手架走道外侧需
