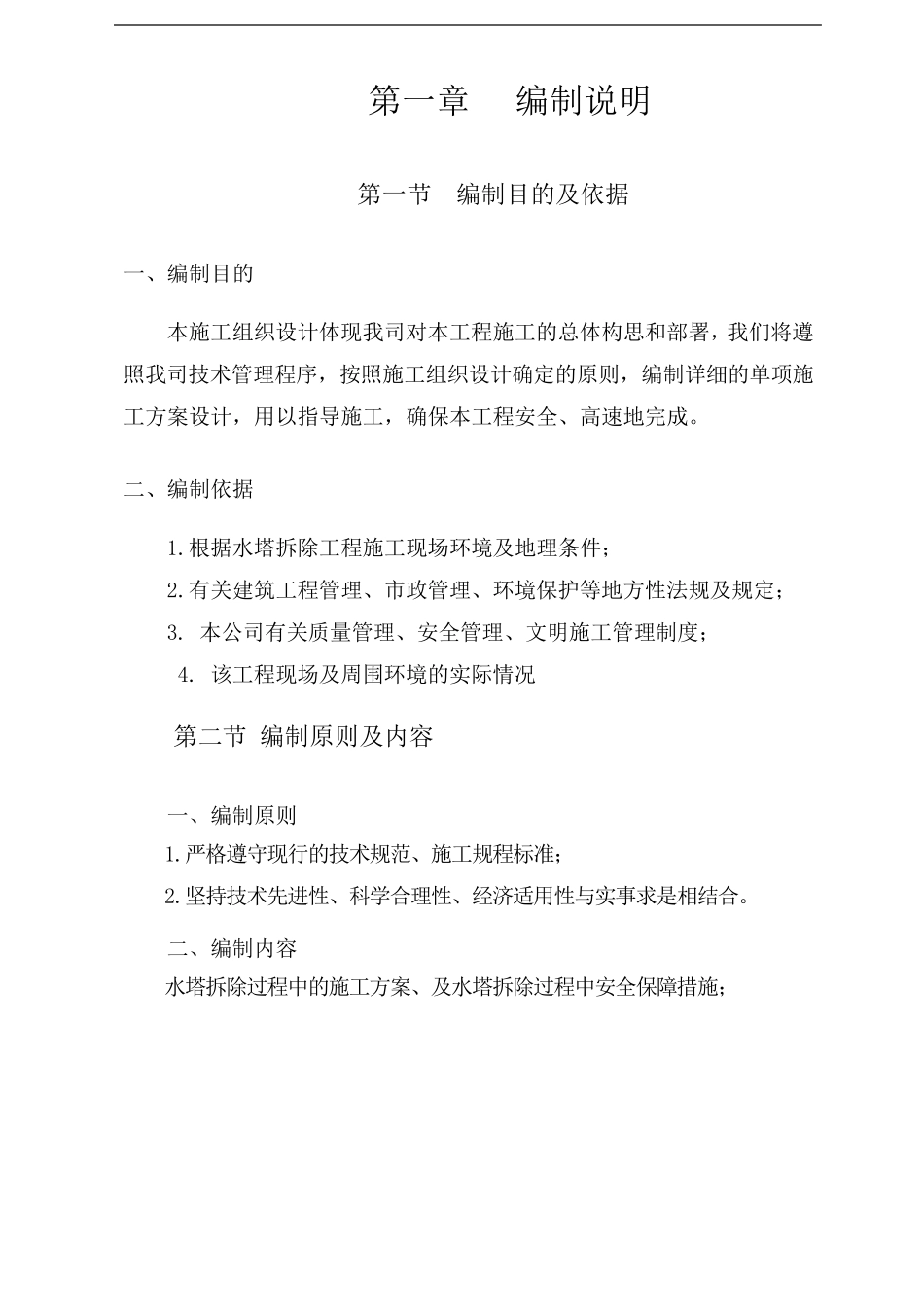

第一章 编制说明 第一节 编制目的及依据 一、编制目的 本施工组织设计体现我司对本工程施工的总体构思和部署,我们将遵照我司技术管理程序,按照施工组织设计确定的原则,编制详细的单项施工方案设计,用以指导施工,确保本工程安全、高速地完成。 二、编制依据 1.根据水塔拆除工程施工现场环境及地理条件; 2.有关建筑工程管理、市政管理、环境保护等地方性法规及规定; 3. 本公司有关质量管理、安全管理、文明施工管理制度; 4. 该工程现场及周围环境的实际情况 第二节 编制原则及内容 一、编制原则 1.严格遵守现行的技术规范、施工规程标准; 2.坚持技术先进性、科学合理性、经济适用性与实事求是相结合。 二、编制内容 水塔拆除过程中的施工方案、及水塔拆除过程中安全保障措施; 第二章 水塔拆除施工方案 第一节 施工现场布置 1 、 根据现场地理位置采用全封闭施工,采用钢管脚手排架外挂彩条布封闭所有施工现场及人员进出通道,预留人员进出口通道,安排专人值班; 2 、 施工水塔四周采用双排钢管脚手架外挂安全网,安全网外加彩条布进行双重防护; 第二节 工程特点与施工条件 一、工程特点 1.施工期间现场车辆出入的交通组织,是关系到施工质量和施工进度是否能顺利实现其目标的又一关键。 2.施工场地在池州市团结小区内,噪声的控制,环境保护等环保问题是关系到施工是否顺利的一个关键。 二、施工条件 1.施工范围 水塔一座、贮水池一座、泵房亭及回廊一座、与其相联的供水管道,以上构筑物拆至其自然地面负1 米,并清理外运拆除构筑物的建筑垃圾。 2.施工场区环境 本工程各分项施工场地狭小,需合理进行临时设施的布置,以保证施工的正常进行。对 地下 管线 、高 压 线 、通讯 电 缆 采取 有效 措 施保护。 第 三 节 主 要 施 工 方 法 一 、 拆 除 施 工 方 法 由 于 水 塔 高 度 达 25 米 高 , 为 了 确 保 施 工 安 全 和 拆 除 工 作 的 顺 利 进 行 ,我 公 司 特 拟 本 工 程 拆 除 方 案 如 下 : 1、 水 塔 高 度20 米 以 上 部 份 , 采 用 机 械 式 空 压 机 , 进 口 风 钻 头 人 工 分层 凿 破 混 凝 土 , 水 塔 高 度 20 米 以 下 部 份 , 采 用 进 口 履 带 式 液 压 倒 机 分层 破 碎 混 凝 土 , 废 旧 拆 除 金 属 、 钢...
