老港废弃物处理厂5 号桥至中央变电站电力管线搬迁工程 第 1 页 老 港 废 弃 物 处 理 厂 5 号 桥 至 中央变电站电力管线搬迁 施工组织设计 编制单位: 上海南都电力设备安装有限公司 编制日期: 2012 年 6 月 老港废弃物处理厂5 号桥至中央变电站电力管线搬迁工程 第 2 页 一

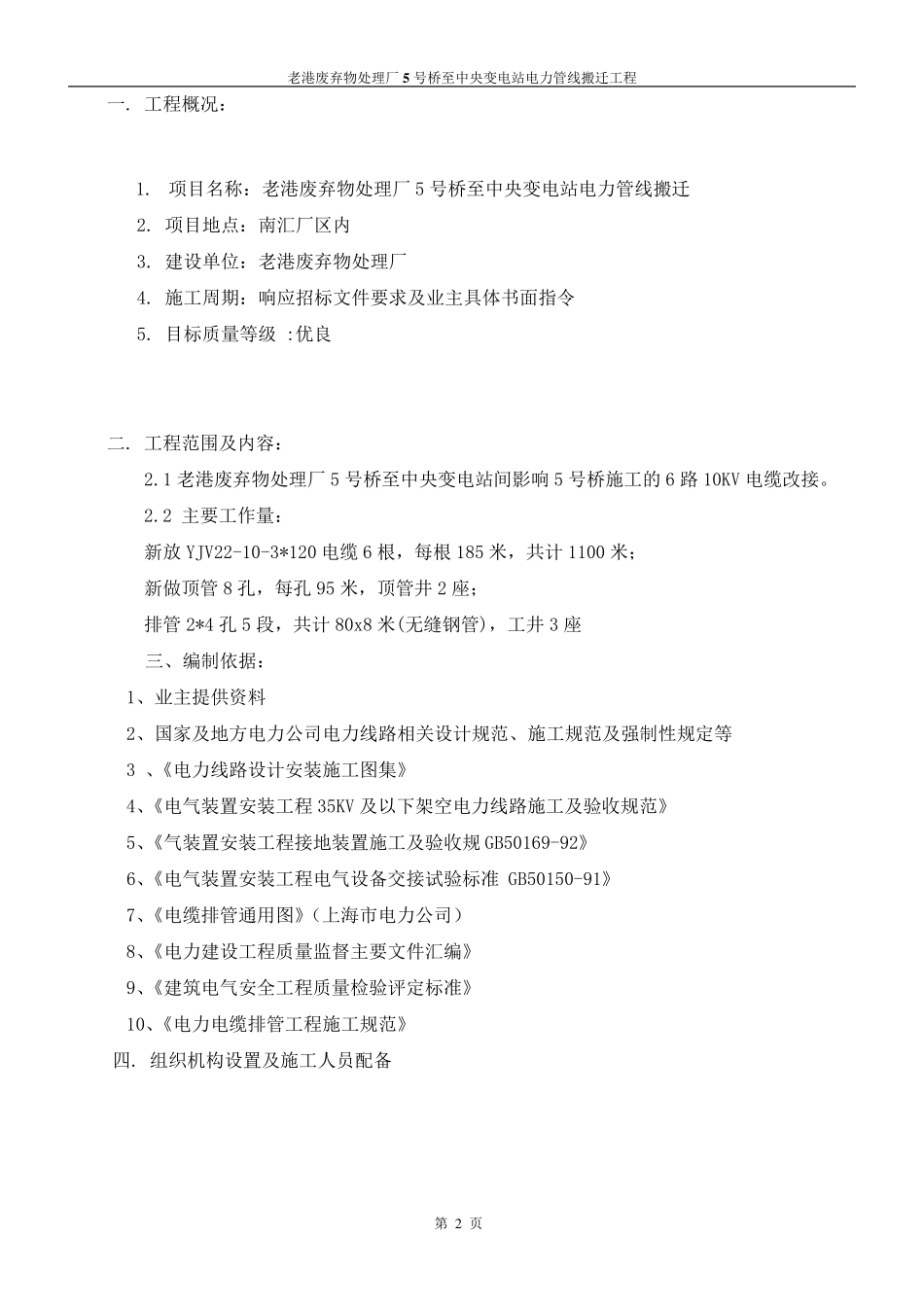

工程概况: 1
项目名称:老港废弃物处理厂5 号桥至中央变电站电力管线搬迁 2
项目地点:南汇厂区内 3
建设单位:老港废弃物处理厂 4
施工周期:响应招标文件要求及业主具体书面指令 5
目标质量等级 :优良 二
工程范围及内容: 2
1 老港废弃物处理厂5 号桥至中央变电站间影响5 号桥施工的6 路10KV 电缆改接
2 主要工作量: 新放YJV22-10-3*120 电缆6 根,每根185 米,共计1100 米; 新做顶管8 孔,每孔95 米,顶管井2 座; 排管2*4 孔5 段,共计80x8 米(无缝钢管),工井3 座 三、编制依据: 1、业主提供资料 2、国家及地方电力公司电力线路相关设计规范、施工规范及强制性规定等 3 、《电力线路设计安装施工图集》 4、《电气装置安装工程35KV 及以下架空电力线路施工及验收规范》 5、《气装置安装工程接地装置施工及验收规 GB50169-92》 6、《电气装置安装工程电气设备交接试验标准 GB50150-91》 7、《电缆排管通用图》(上海市电力公司) 8、《电力建设工程质量监督主要文件汇编》 9、《建筑电气安全工程质量检验评定标准》 10、《电力电缆排管工程施工规范》 四
组织机构设置及施工人员配 备 老港废弃物处理厂5 号桥至中央变电站电力管线搬迁工程 第 3 页 4
1 线路代工工程项目管理部组织架构及人员安排 4
1 本工程依据电力管线搬迁工程(代工工程)特点;在项目经理统一领导下,由施工负责人主持日
