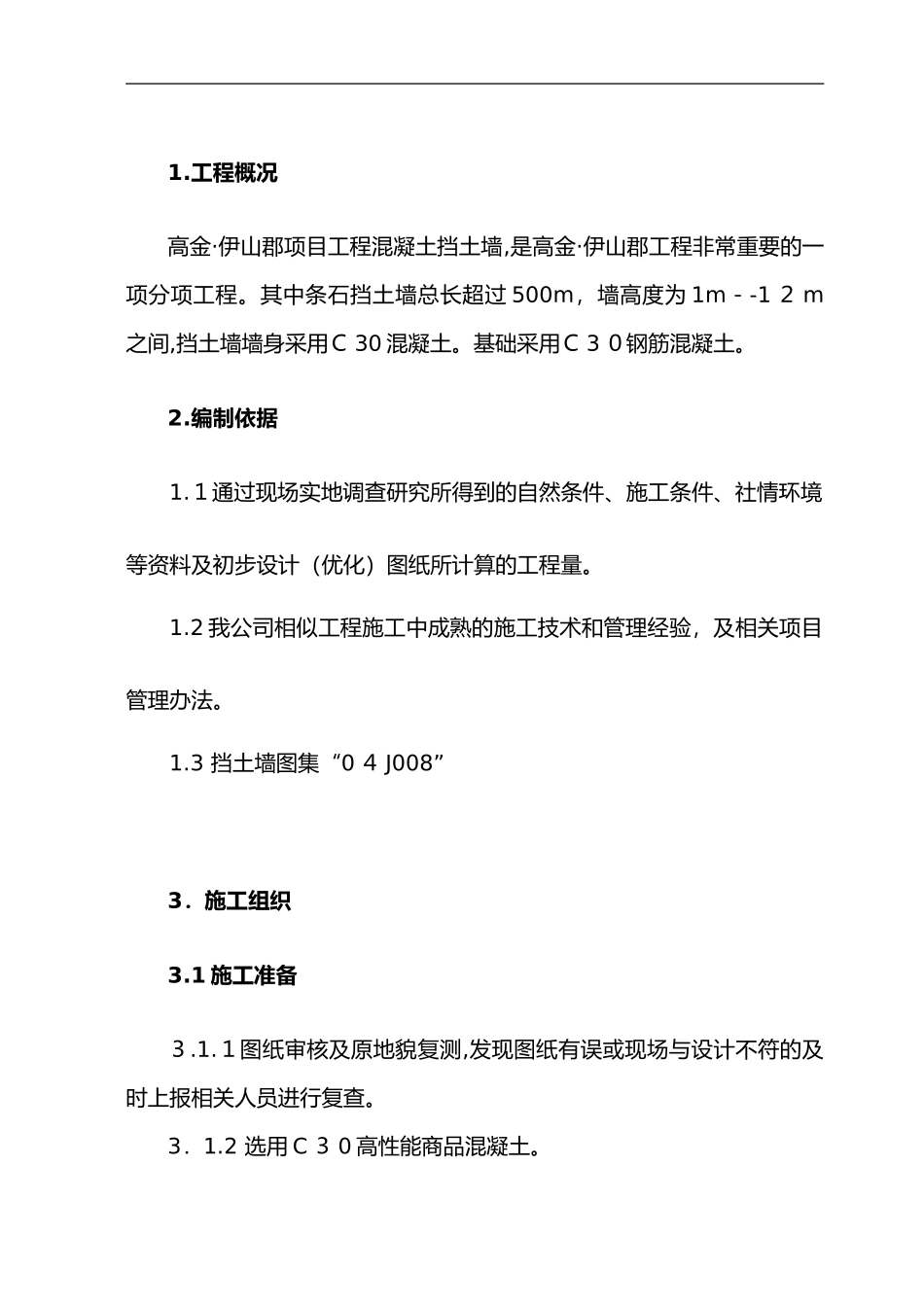

工程概况高金·伊山郡项目工程混凝土挡土墙,是高金·伊山郡工程非常重要的一项分项工程
其中条石挡土墙总长超过500m,墙高度为1m--12m之间,挡土墙墙身采用C30混凝土
基础采用C30钢筋混凝土
1通过现场实地调查研究所得到的自然条件、施工条件、社情环境等资料及初步设计(优化)图纸所计算的工程量
2我公司相似工程施工中成熟的施工技术和管理经验,及相关项目管理办法
3挡土墙图集“04J008”3.施工组织3
1施工准备3
1图纸审核及原地貌复测,发现图纸有误或现场与设计不符的及时上报相关人员进行复查
2选用C30高性能商品混凝土
3修建临时施工便道、搭设马道、跑道、布置材料堆放场地及备料
施工工艺流程施工准备测量放线基槽开挖地基承载力检测立模加固安装泄水孔做滤水层浇筑混凝土拆除模板养护
5.施工方案5
1施工场地准备5
1测量放线,定出开挖边界线
1.2清除挡墙用地范围内的杂草、垃圾等所有障碍物;在基槽周围挖设排水沟,排除地表水
5.2开挖5
1基槽开挖采用挖掘机进行基槽开挖,开挖长度根据现场地质情况进行分段开挖,每段10或20米
机械开挖至基底设计标高以上20cm时,重新进行测量放样,确定开挖正确不偏位的情况下改用人工进行基底清理,严格采用人工清理,确保基底符合相关规范要求
5.3基础施工5
1基础施工前,试验室进行基底承载力试验,若试
