湿法施工 1

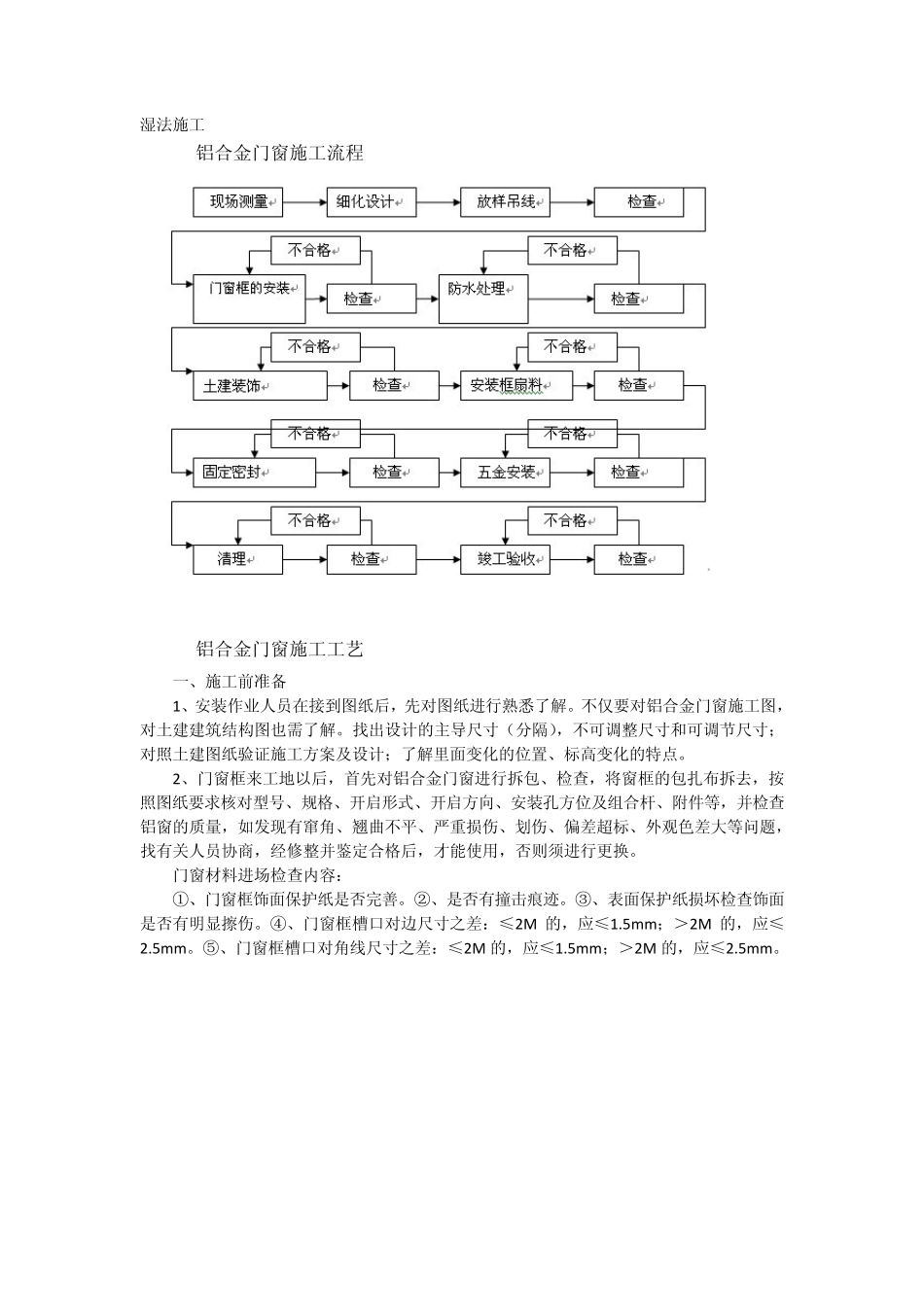

1 铝合金门窗施工流程 1
2 铝合金门窗施工工艺 一、施工前准备 1、安装作业人员在接到图纸后,先对图纸进行熟悉了解
不仅要对铝合金门窗施工图,对土建建筑结构图也需了解
找出设计的主导尺寸(分隔),不可调整尺寸和可调节尺寸;对照土建图纸验证施工方案及设计;了解里面变化的位置、标高变化的特点
2、门窗框来工地以后,首先对铝合金门窗进行拆包、检查,将窗框的包扎布拆去,按照图纸要求核对型号、规格、开启形式、开启方向、安装孔方位及组合杆、附件等,并检查铝窗的质量,如发现有窜角、翘曲不平、严重损伤、划伤、偏差超标、外观色差大等问题,找有关人员协商,经修整并鉴定合格后,才能使用,否则须进行更换
门窗材料进场检查内容: ①、门窗框饰面保护纸是否完善
②、是否有撞击痕迹
③、表面保护纸损坏检查饰面是否有明显擦伤
④、门窗框槽口对边尺寸之差:≤2M 的,应≤1
5mm;>2M 的,应≤2
⑤、门窗框槽口对角线尺寸之差:≤2M 的,应≤1
5mm;>2M 的,应≤2

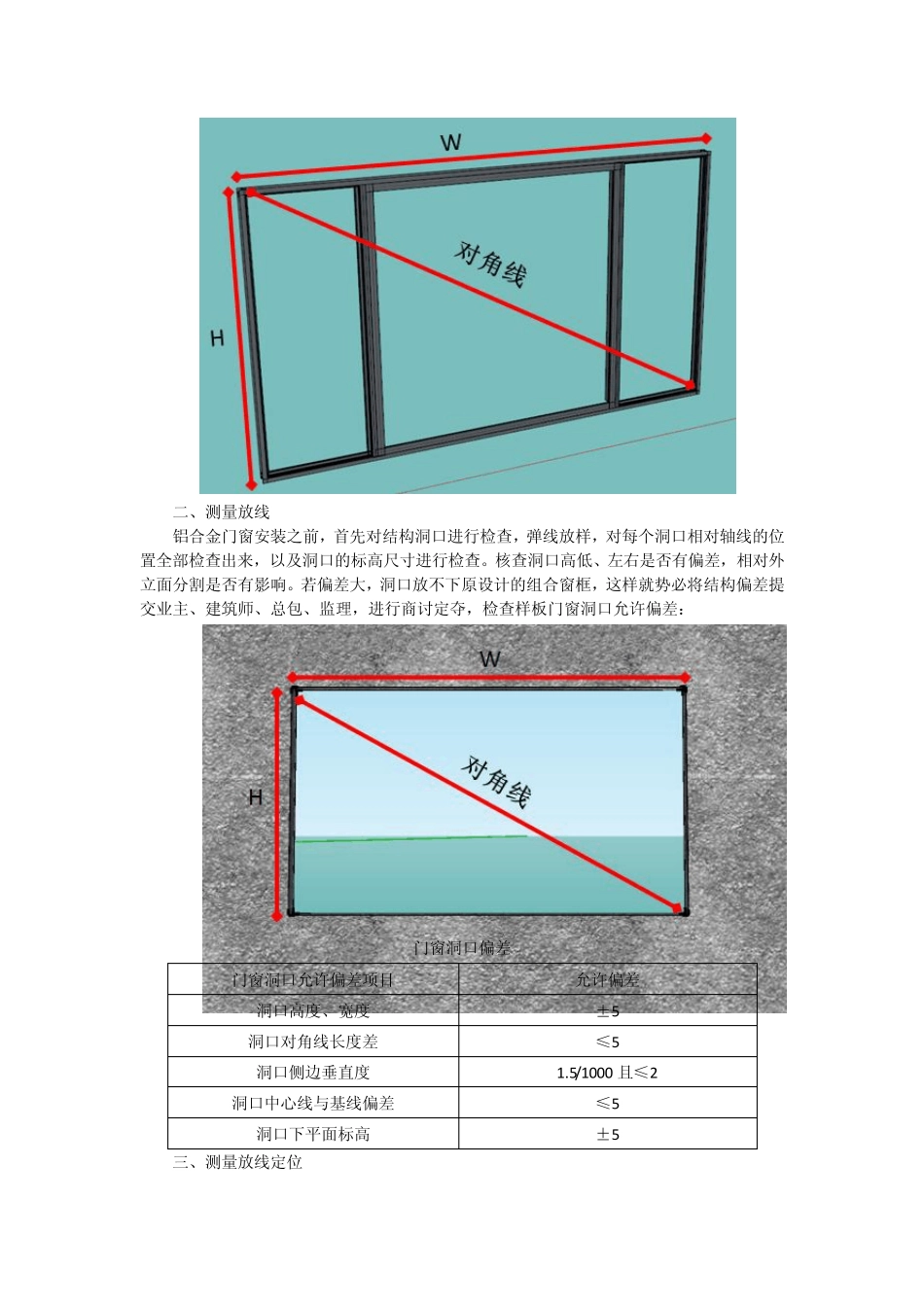

二、测量放线 铝合金门窗安装之前,首先对结构洞口进行检查,弹线放样,对每个洞口相对轴线的位置全部检查出来,以及洞口的标高尺寸进行检查
核查洞口高低、左右是否有偏差,相对外立面分割是否有影响

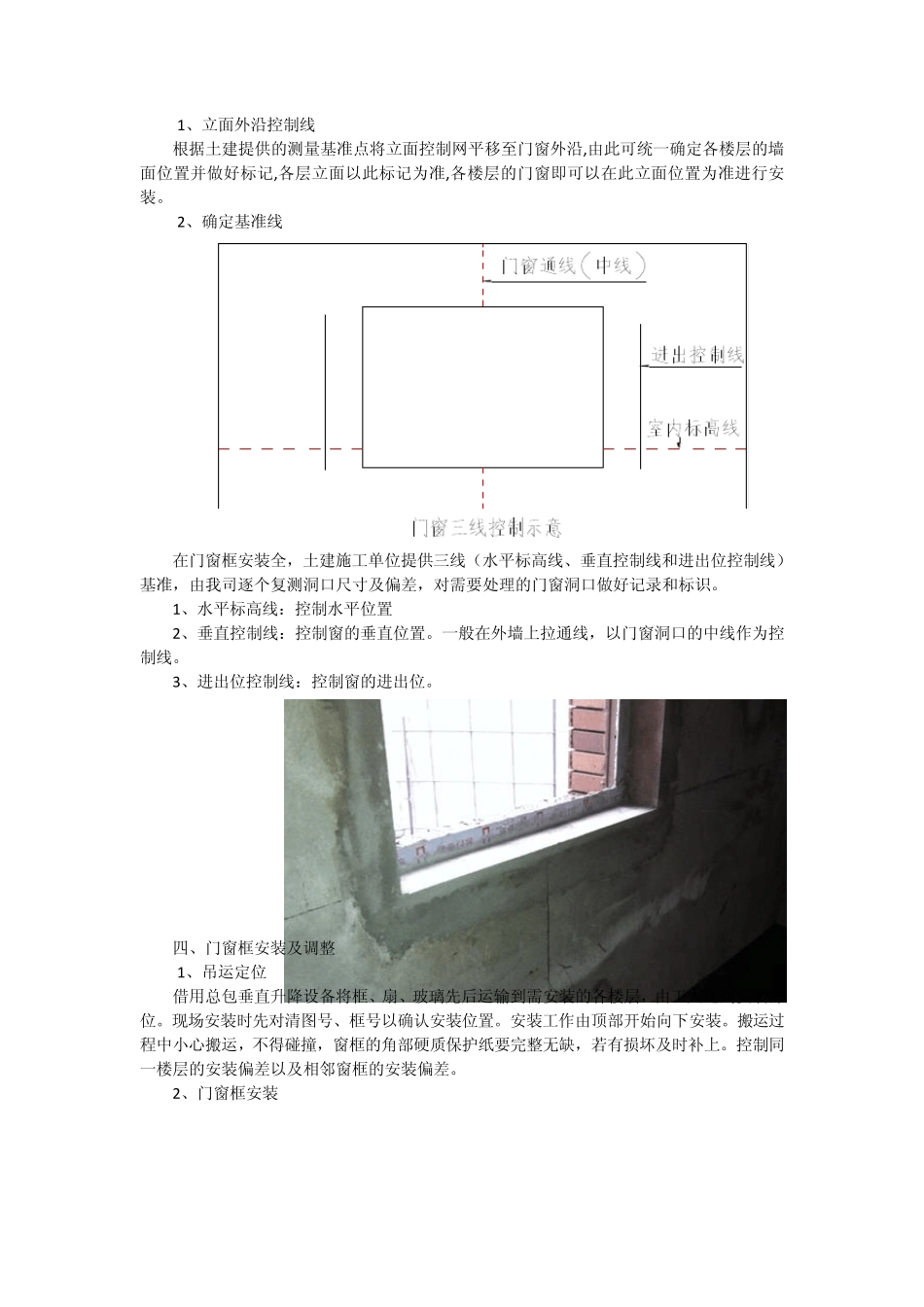

若偏差大,洞口放不下原设计的组合窗框,这样就势必将结构偏差提交业主、建筑师、总包、监理,进行商讨定夺,检查样板门窗洞口允许偏差: 门窗洞口偏差 三、测量放线定位 门窗洞口允许偏差项目 允许偏差 洞口高度、宽度 ±5 洞口对角线长度差 ≤5 洞口侧边垂直度 1
