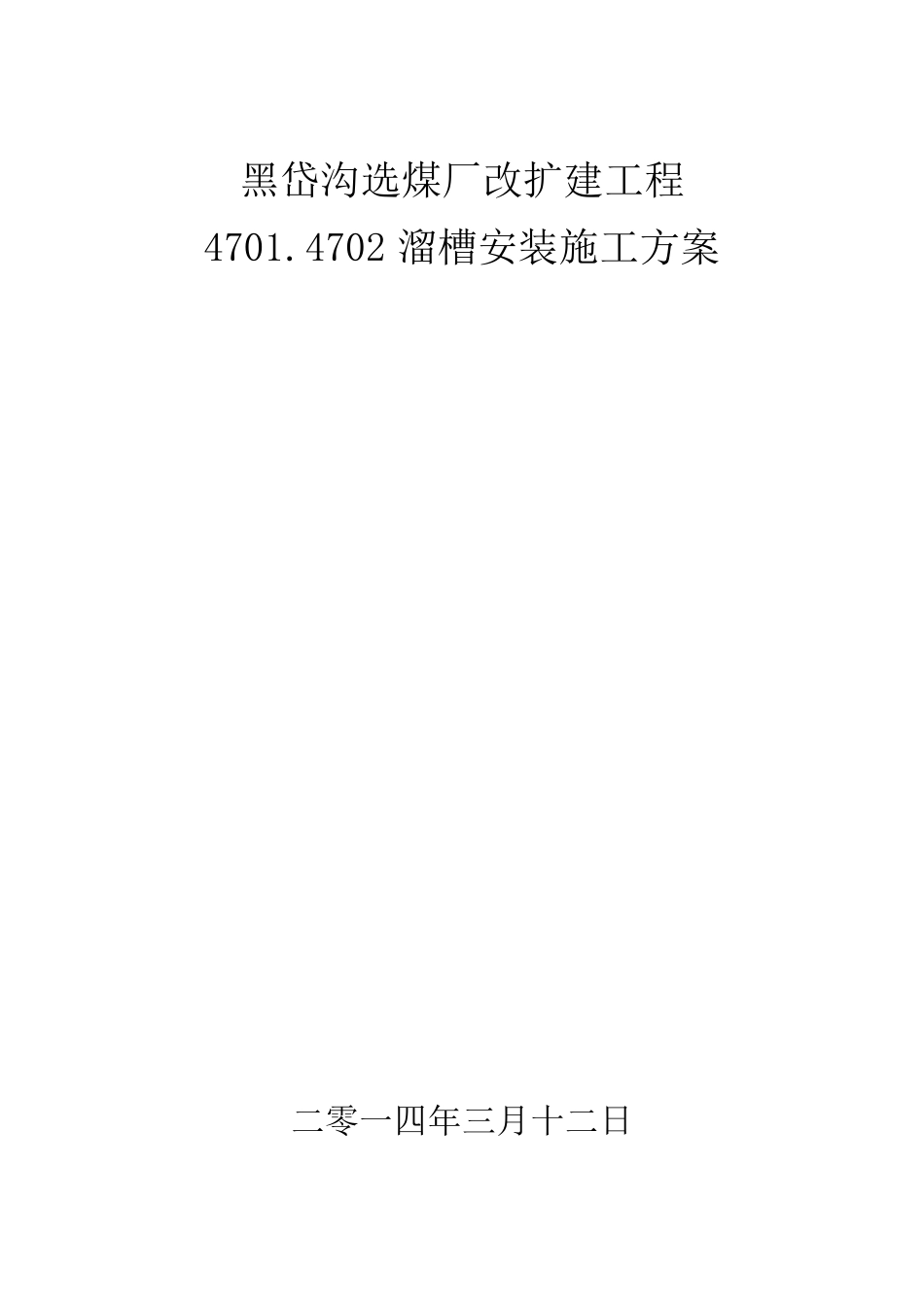

黑岱沟选煤厂改扩建工程 4701
4702 溜槽安装施工方案 二零一四年三月十二日 第一章 工程概况 一、施工组织安排 (一) 施工组织安排 为确保该工程按期保质完成,我公司对 4701
4702 溜槽安装工程的施工安全、工程质量、工程施工进度严格按照本方案的规定及排定的时间进行
(二) 施工组织领导 为加强工程的统一领导,特成立工程施工领导小组
组 长:张文杰 副组长:武守成 成 员:施工人员 20 名 二、施工组织原则 针对该工程的施工特点,按照以下原则进行施工: 1
集中力量保重点 根据此项工程的特点,安装与生产交叉作业,施工现场煤粉尘大,运输溜槽通道狭窄,吊装条件难度大,工期紧
安全防护搭设无遗漏,消防措施作倒位,确保按期完成此项工程
使整套系统顺利生产
制定严谨工程工序,合理安排工序工期,加强组织,协调作业 按照施工进度计划,各工序交叉作业
在上一个工序延期的情况下,尽最大努力确保下个工序的按期交接;对不能按期完工的工程,要积极采取补救措施,必须确保按期完工

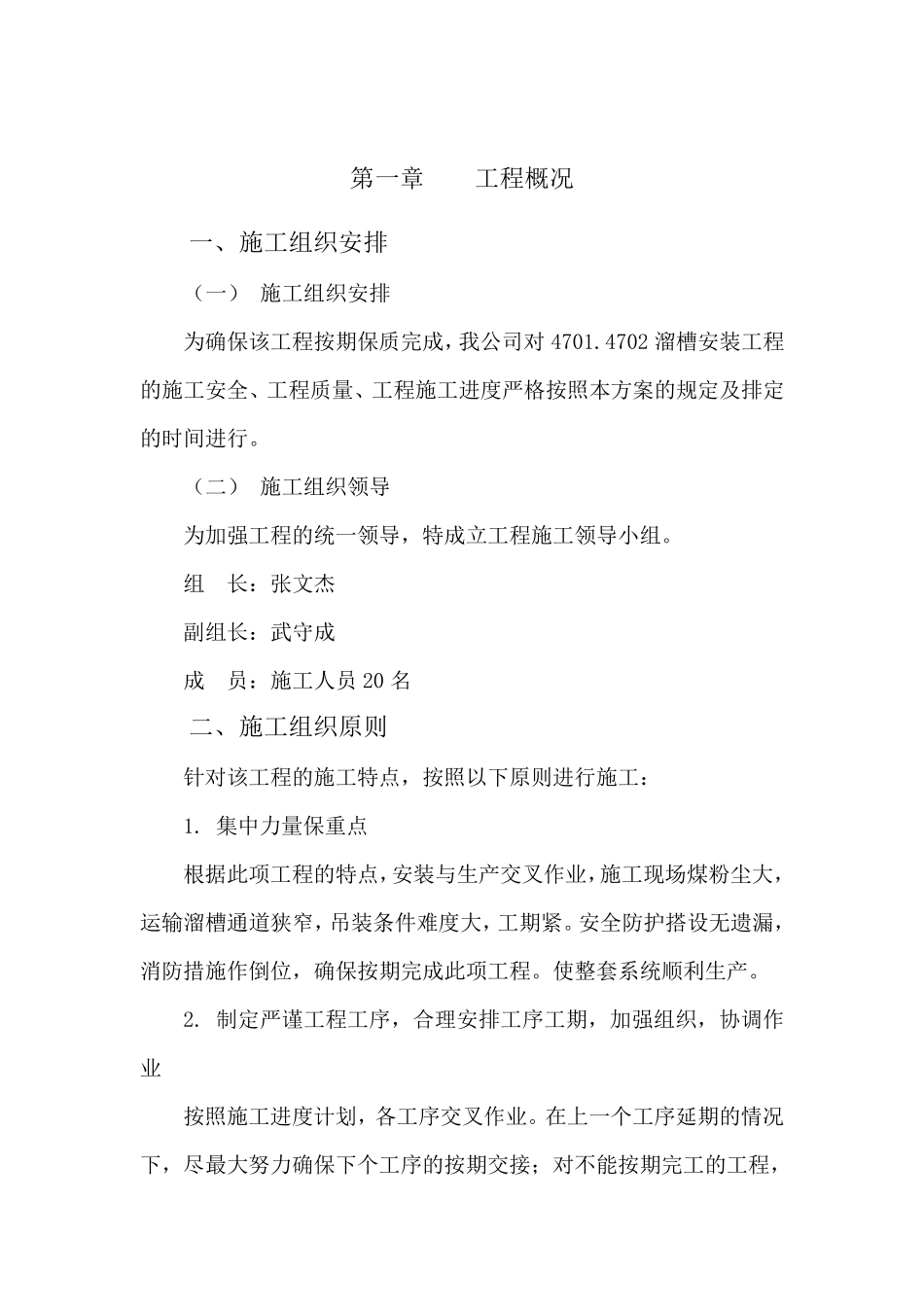

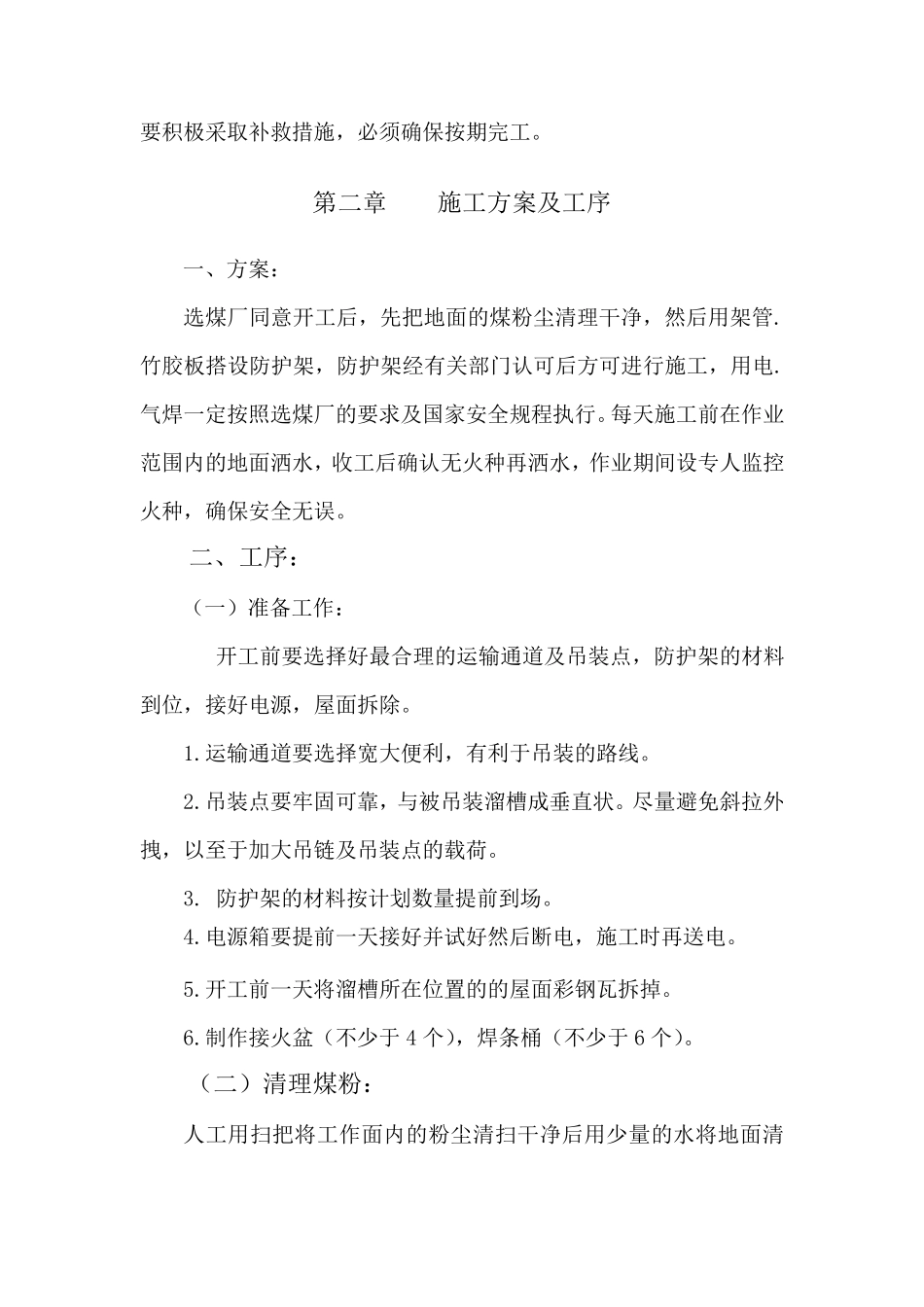

第二章 施工方案及工序 一、方案: 选煤厂同意开工后,先把地面的煤粉尘清理干净,然后用架管
竹胶板搭设防护架,防护架经有关部门认可后方可进行施工,用电
气焊一定按照选煤厂的要求及国家安全规程执行
每天施工前在作业范围内的地面洒水,收工后确认无火种再洒水,作业期间设专人监控火种,确保安全无误
二、工序: (一)准备工作: 开工前要选择好最合理的运输通道及吊装点,防护架的材料到位,接好电源,屋面拆除
运输通道要选择宽大便利,有利于吊装的路线
吊装点要牢固可靠,与被吊装溜槽成垂直状
尽量避免斜拉外拽,以至于加大吊链及吊装点的载荷
防护架的材料按计划数 量提 前到场
电源箱 要提 前一天接好并 试 好然后断 电,施工时 再送 电
开工前一天将 溜槽所 在位置 的的屋
