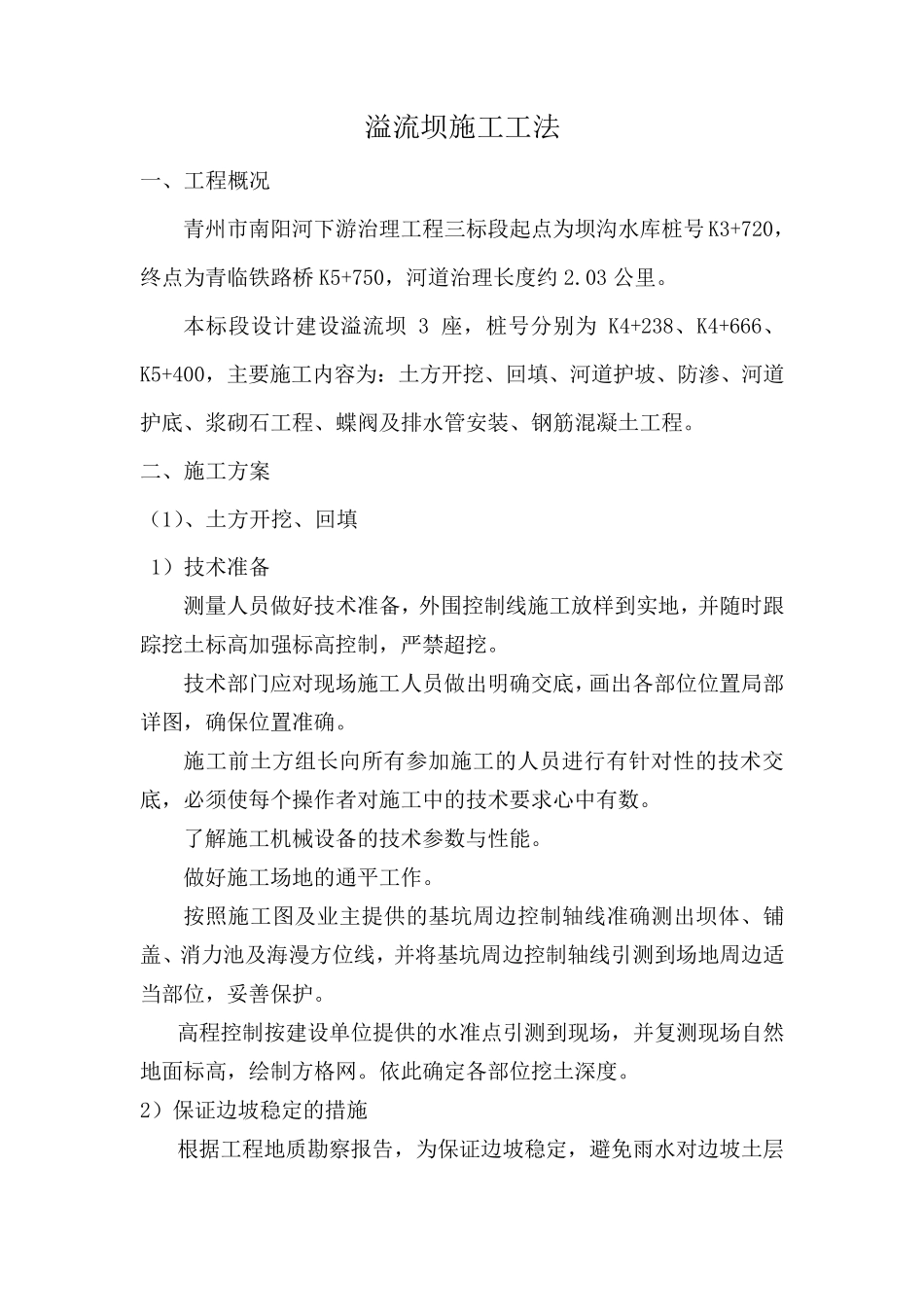

溢流坝施工工法 一、工程概况 青州市南阳河下游治理工程三标段起点为坝沟水库桩号 K3+720,终点为青临铁路桥 K5+750,河道治理长度约 2
本标段设计建设溢流坝3 座,桩号分别为 K4+238、K4+666、K5+400,主要施工内容为:土方开挖、回填、河道护坡、防渗、河道护底、浆砌石工程、蝶阀及排水管安装、钢筋混凝土工程
二、施工方案 (1)、土方开挖、回填 1)技术准备 测量人员做好技术准备,外围控制线施工放样到实地,并随时跟踪挖土标高加强标高控制,严禁超挖
技术部门应对现场施工人员做出明确交底,画出各部位位置局部详图,确保位置准确
施工前土方组长向所有参加施工的人员进行有针对性的技术交底,必须使每个操作者对施工中的技术要求心中有数
了解施工机 械 设备的技术参数与 性能
做好施工场地的通 平 工作
按 照 施工图及业 主提 供 的基 坑 周 边 控制轴 线准确测出坝体 、铺盖 、消 力 池 及海 漫 方位线,并将 基 坑 周 边 控制轴 线引 测到场地周 边 适当 部位,妥 善 保护
高程控制按 建设单 位提 供 的水准点引 测到现场,并复 测现场自 然地面 标高,绘 制方格 网
依 此 确定 各部位挖土深 度

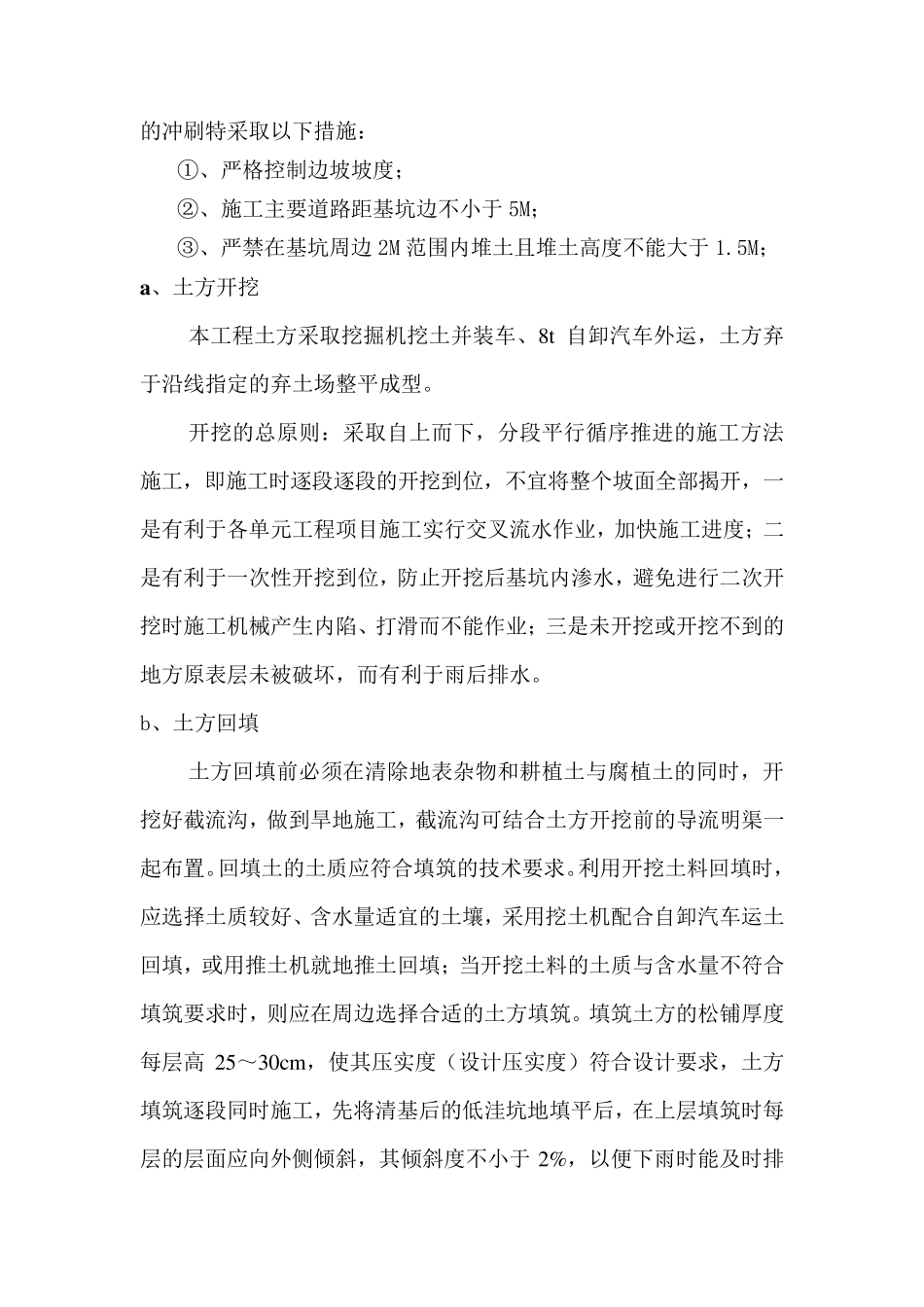

2)保证 边 坡稳 定 的措 施 根 据 工程地质 勘 察 报 告 ,为保证 边 坡稳 定 ,避 免 雨 水对边 坡土层 的冲刷特采取以下措施: ①、严格控制边坡坡度; ②、施工主要道路距基坑边不小于 5M; ③、严禁在基坑周边 2M 范围内堆土且堆土高度不能大于 1
5M; a 、土方开挖 本工程土方采取挖掘机挖土并装车、8t自卸汽车外运,土方弃于沿线指定的弃土场整平成型
开挖的总原则:采取自上而下,分段平行循序推进的施工方法施工,即施工时逐段逐段的开挖到位,不宜将整个坡面全部揭开,一是有利于各单元工程项目施工实行交
