) (文件备案编号:) 施工组织设计 工程名称: 编制单位: 编 制 人: 审 核 人: 批 准 人: 编制日期: 年 月 日 【精品文档】 目 录 第一章、工程概况 第二章、现场施工管理及组织机构 第三章、施工及管理人员安排 第四章、主要设备、材料、人员安排 第五章、力能供应及施工总平面布置 第六章、专业技术施工方案 ㈠ 钢结构制作、安装技术方案 ㈡ 设备安装技术方案 ㈢ 管道部分施工方案 ㈣ 管道焊接方案 ㈤ 设备及管道保温方案 ㈥ 电气安装施工方案 ㈦ 仪控安装施工方案 第七章、工期保证措施 第八章、冬季施工措施 第九章、安全保证措施 第十章、协调配合措施 第十一章、工程质量保证体系及措施 附:施工进度计划表 第一章 工程概况 1
工程简介 本项目 XXXXX 有限公司总承包的 XXXXX 二期扩建 6# 炉( 150t/h 高温高压煤粉炉)烟气脱硫除尘工程,该项目采用了循环硫化床干法烟气脱硫和袋式除尘器除尘的脱硫除尘一体化工艺
工程范围包括自锅炉烟气出口至炉后引风机进口段的 工艺、结构、电气、自控、非标部分等
设备施工中 应遵 循《 火 力发 电厂 基 本建设工程启 动 及竣 工规 程》 ,施工中 应严 格 按 照 《 电力建设施工及验 收 技术规 范》 进行 ,在 电力标准 未 覆 盖 部分采用以 下 相 应的标准
在 施工中 设备的安装按 设备布置图 及设备管口方位 图 进行 安装,脱硫塔 、消 化浆 罐 、供水 罐 等设备同 钢框 架 一起 安装

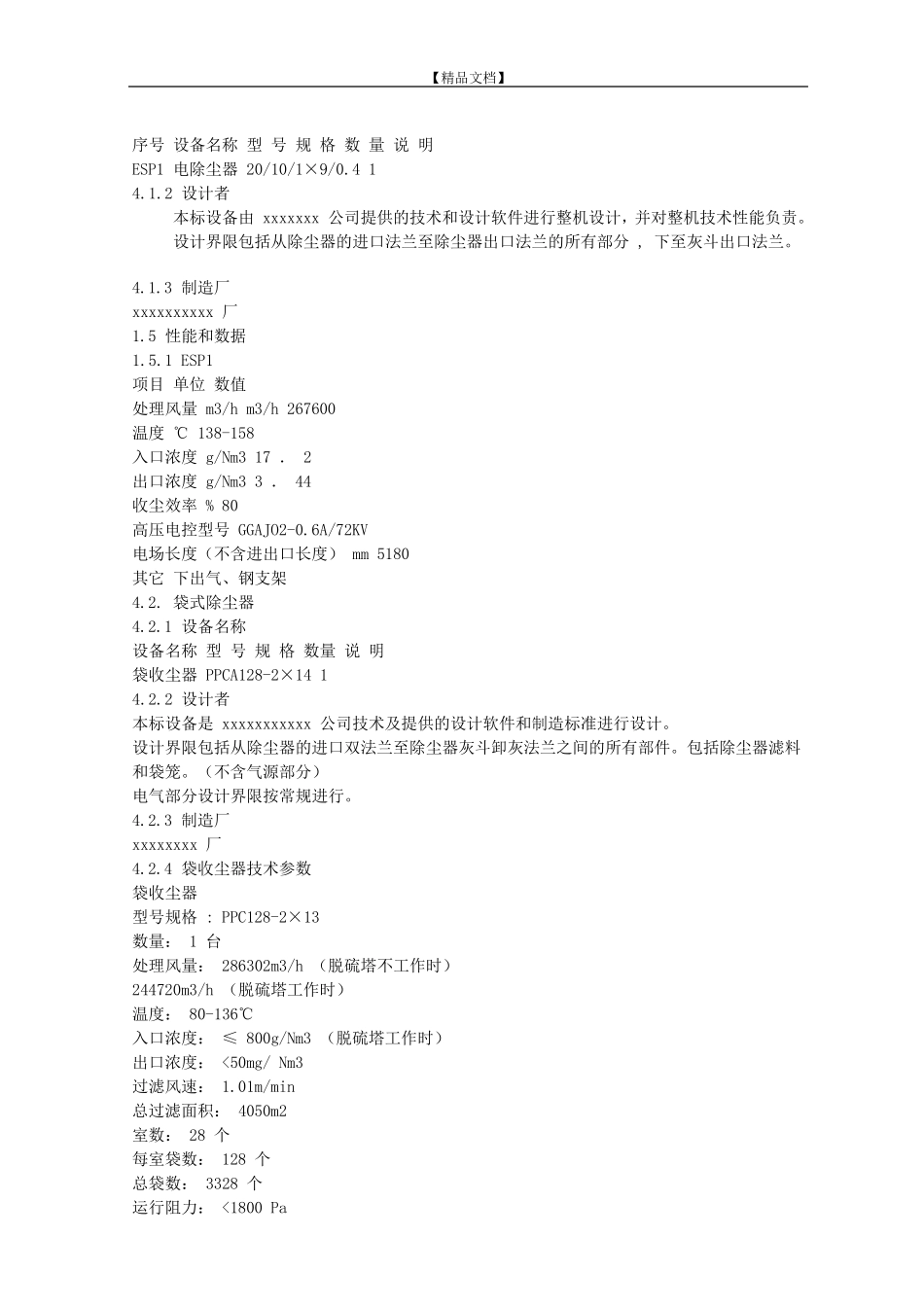

非定 型 设备到 货 后须 核 对 基 础 安装尺 寸 ,按 工艺管口方位 图 就 位 安装,塔 设备安装完 毕 后,再焊接钢制平台 ,连 接烟风道,安装各 设备管道和电气、自控部分安装,最 后进行 设备、烟道、管道防 腐 保温
