热再生施工方案1VIP免费

热再生施工方案1_第1页
1/6
热再生施工方案1_第2页
2/6
热再生施工方案1_第3页
3/6

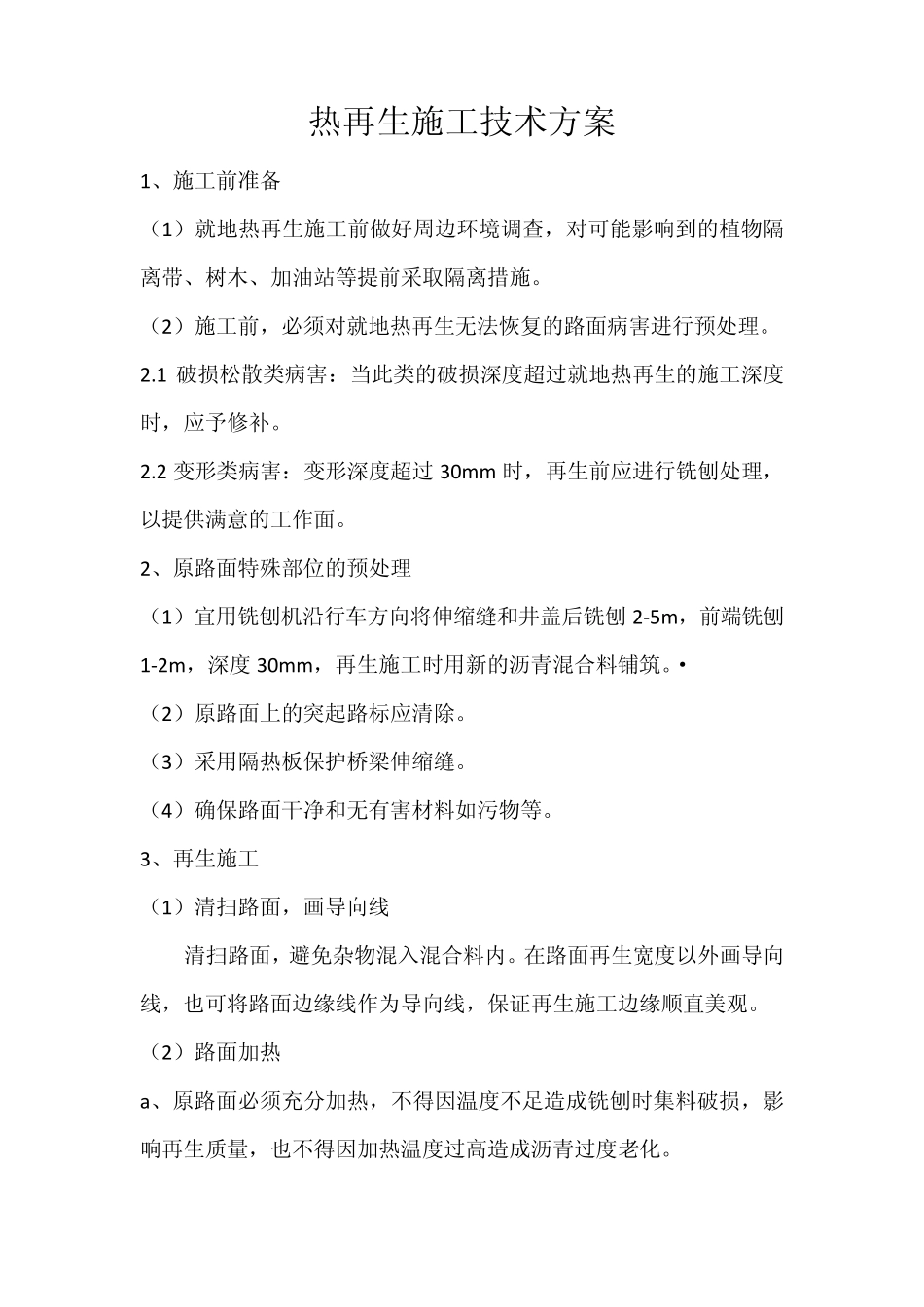

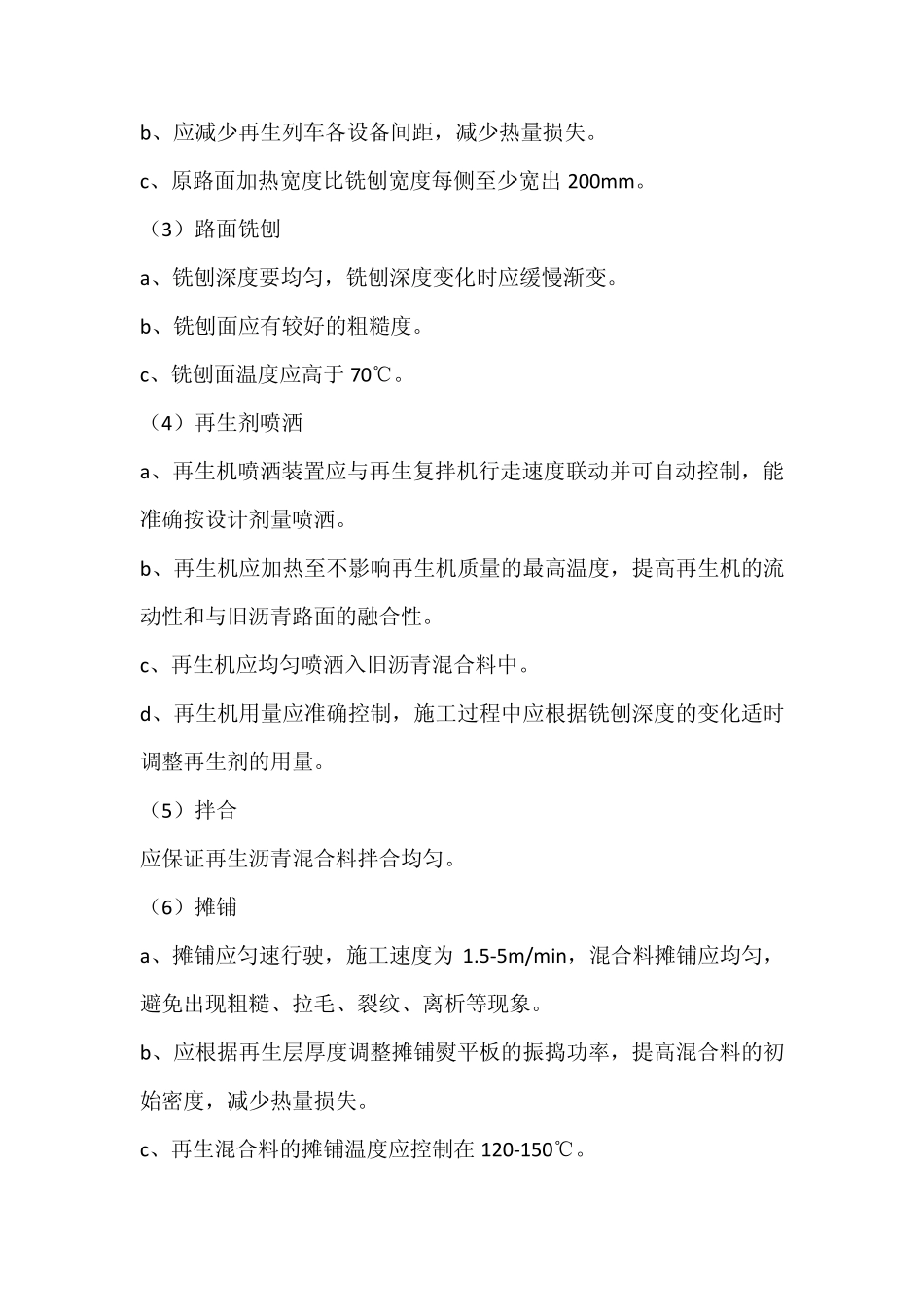

热再生施工技术方案 1、施工前准备 (1)就地热再生施工前做好周边环境调查,对可能影响到的植物隔离带、树木、加油站等提前采取隔离措施。 (2)施工前,必须对就地热再生无法恢复的路面病害进行预处理。 2.1 破损松散类病害:当此类的破损深度超过就地热再生的施工深度时,应予修补。 2.2 变形类病害:变形深度超过30m m 时,再生前应进行铣刨处理,以提供满意的工作面。 2、原路面特殊部位的预处理 (1)宜用铣刨机沿行车方向将伸缩缝和井盖后铣刨2-5m ,前端铣刨1-2m ,深度30m m ,再生施工时用新的沥青混合料铺筑。· (2)原路面上的突起路标应清除。 (3)采用隔热板保护桥梁伸缩缝。 (4)确保路面干净和无有害材料如污物等。 3、再生施工 (1)清扫路面,画导向线 清扫路面,避免杂物混入混合料内。在路面再生宽度以外画导向线,也可将路面边缘线作为导向线,保证再生施工边缘顺直美观。 (2)路面加热 a、原路面必须充分加热,不得因温度不足造成铣刨时集料破损,影响再生质量,也不得因加热温度过高造成沥青过度老化。 b、应减少再生列车各设备间距,减少热量损失。 c、原路面加热宽度比铣刨宽度每侧至少宽出200mm。 (3)路面铣刨 a、铣刨深度要均匀,铣刨深度变化时应缓慢渐变。 b、铣刨面应有较好的粗糙度。 c、铣刨面温度应高于70℃。 (4)再生剂喷洒 a、再生机喷洒装置应与再生复拌机行走速度联动并可自动控制,能准确按设计剂量喷洒。 b、再生机应加热至不影响再生机质量的最高温度,提高再生机的流动性和与旧沥青路面的融合性。 c、再生机应均匀喷洒入旧沥青混合料中。 d、再生机用量应准确控制,施工过程中应根据铣刨深度的变化适时调整再生剂的用量。 (5)拌合 应保证再生沥青混合料拌合均匀。 (6)摊铺 a、摊铺应匀速行驶,施工速度为 1.5-5m/min,混合料摊铺应均匀,避免出现粗糙、拉毛、裂纹、离析等现象。 b、应根据再生层厚度调整摊铺熨平板的振捣功率,提高混合料的初始密度,减少热量损失。 c、再生混合料的摊铺温度应控制在 120-150℃。 (7)压实 a、就地热再生混合料的碾压应配套使用大吨位的振动双钢轮压路机、轮胎压路机等压实机具。 b、碾压必须紧跟摊铺进行,使用双钢轮压路机时宜减少喷水,使用轮胎压路机时不宜喷水。 c、对压路机无法压实的局部部位,应选用小型振动压路机和振动夯板配合碾压。 (8)开放交通 就地热再生压实完成后,再生层路表温度低于...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

热再生施工方案1

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
