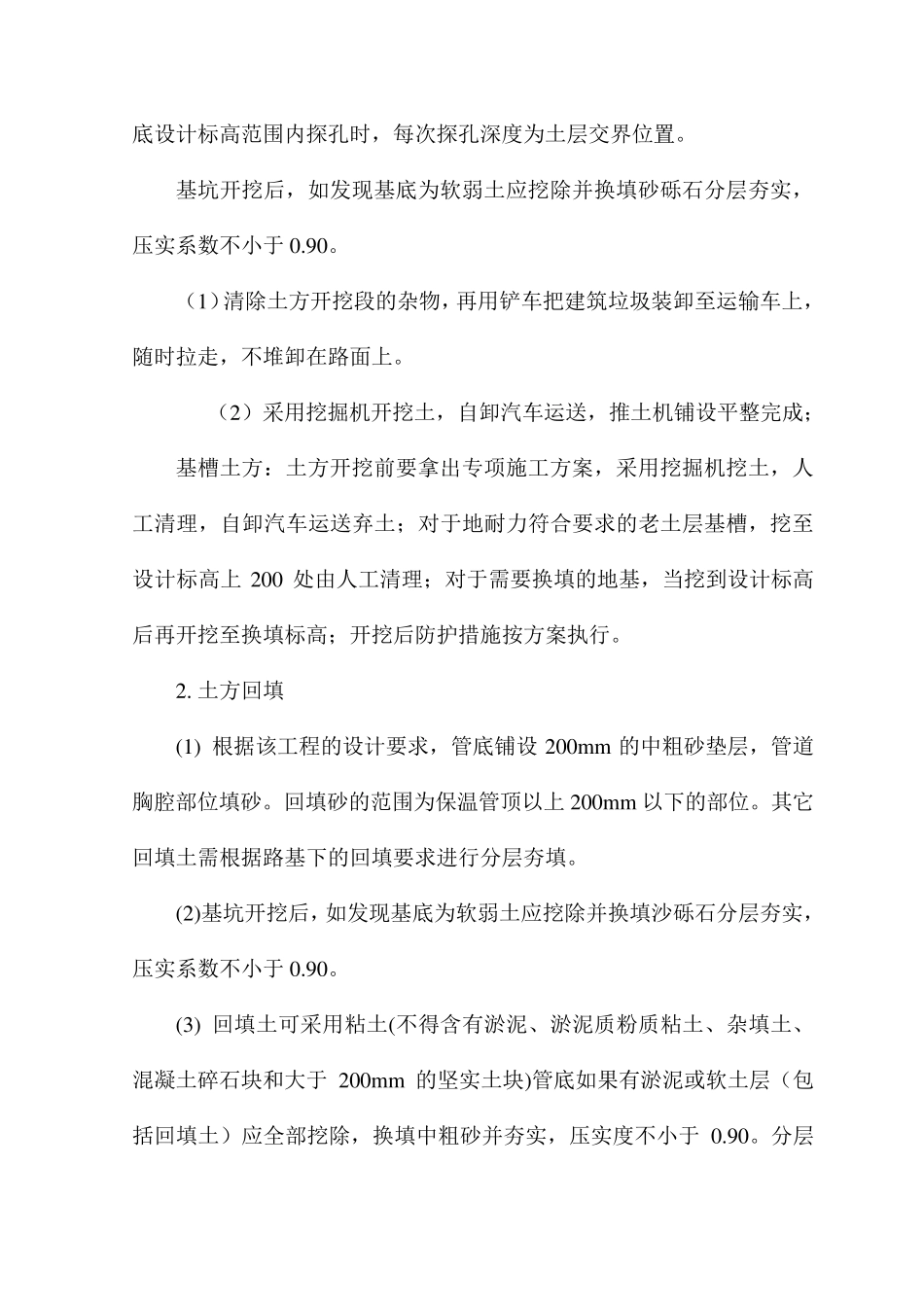

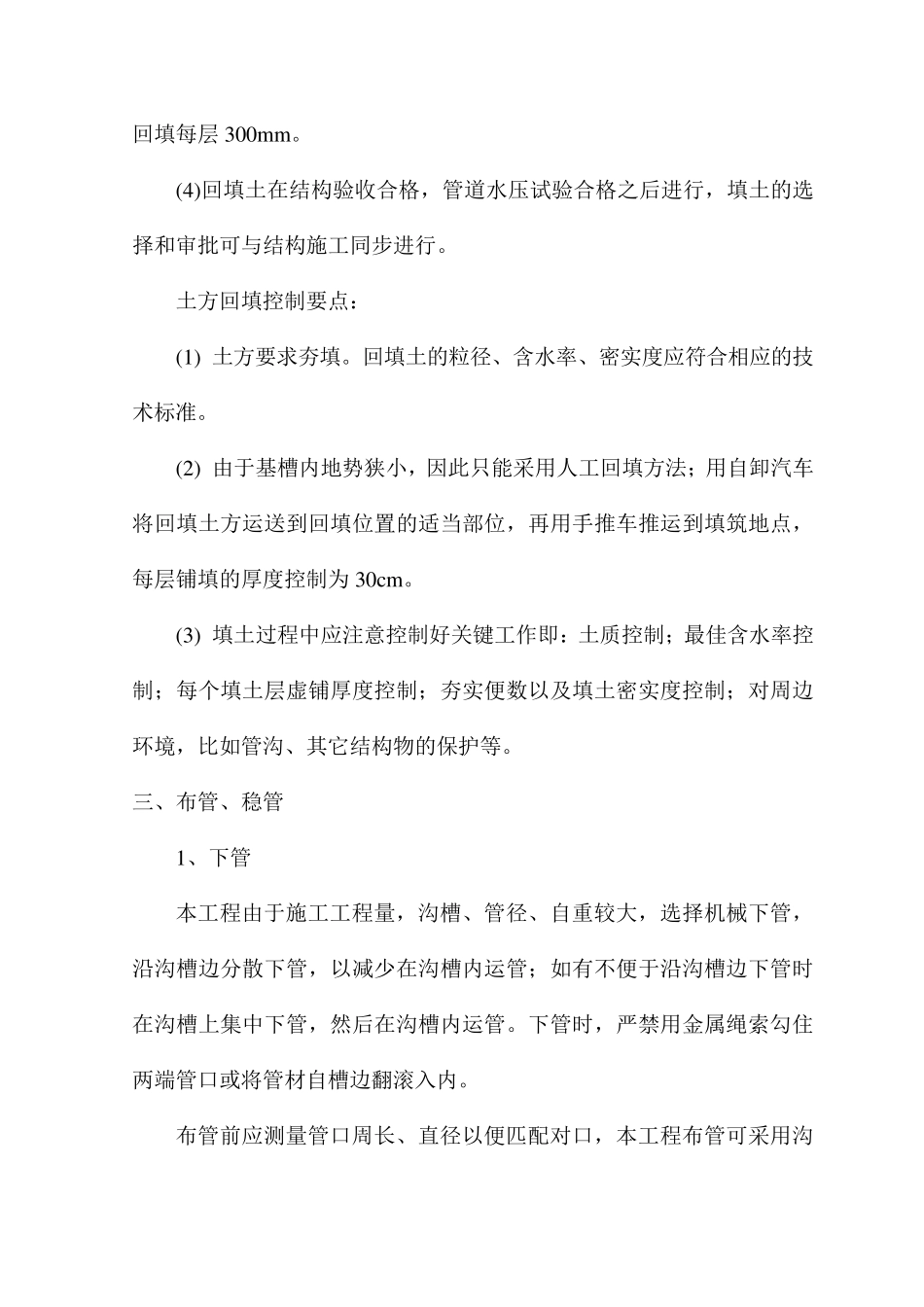

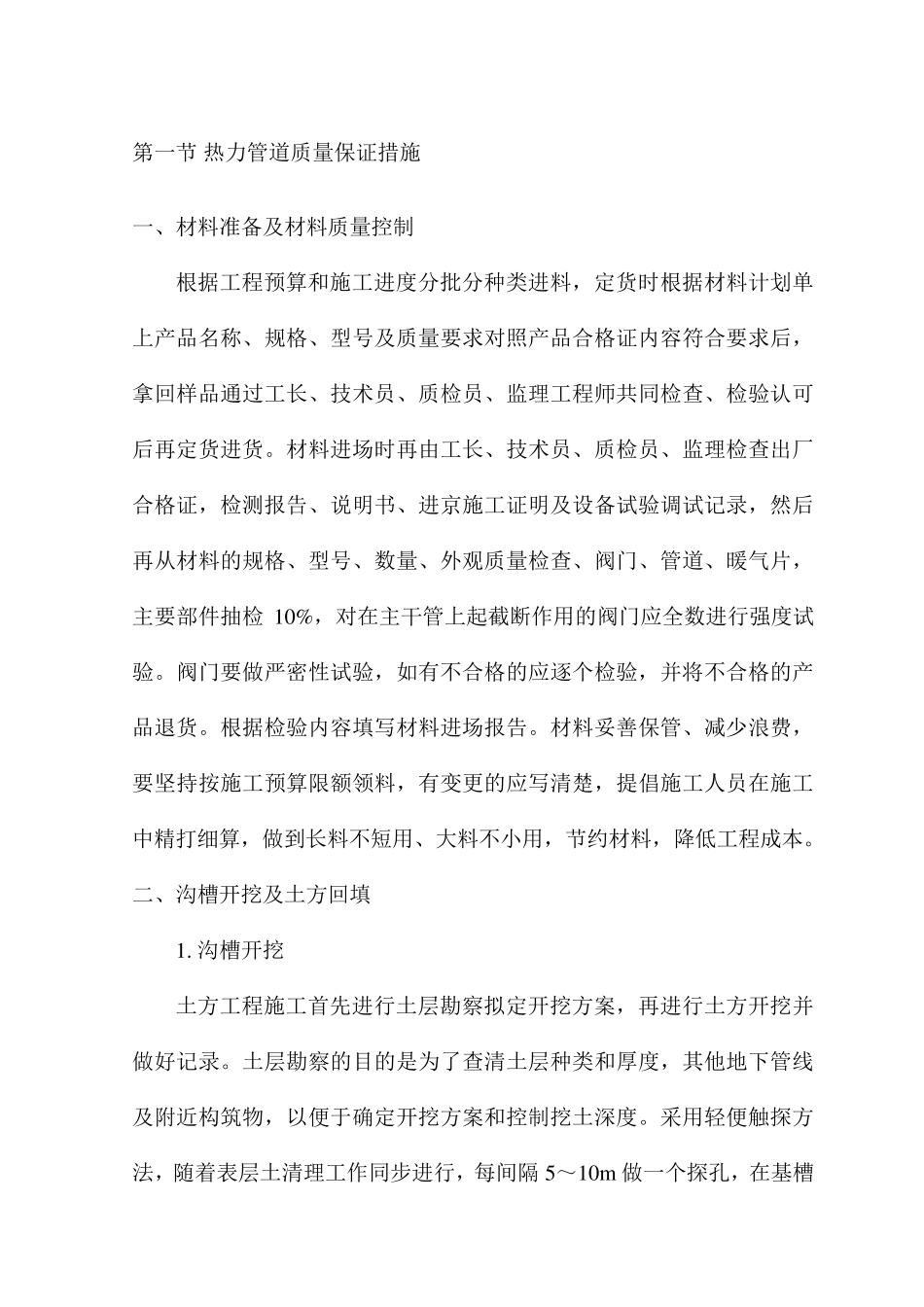

第一节 热力管道质量保证措施 一、材料准备及材料质量控制 根据工程预算和施工进度分批分种类进料,定货时根据材料计划单上产品名称、规格、型号及质量要求对照产品合格证内容符合要求后,拿回样品通过工长、技术员、质检员、监理工程师共同检查、检验认可后再定货进货。材料进场时再由工长、技术员、质检员、监理检查出厂合格证,检测报告、说明书、进京施工证明及设备试验调试记录,然后再从材料的规格、型号、数量、外观质量检查、阀门、管道、暖气片,主要部件抽检 10%,对在主干管上起截断作用的阀门应全数进行强度试验。阀门要做严密性试验,如有不合格的应逐个检验,并将不合格的产品退货。根据检验内容填写材料进场报告。材料妥善保管、减少浪费,要坚持按施工预算限额领料,有变更的应写清楚,提倡施工人员在施工中精打细算,做到长料不短 用、大 料不小 用,节约 材料,降 低 工程成 本 。 二 、沟 槽 开 挖 及土 方 回填 1. 沟 槽 开 挖 土 方 工程施工首 先 进行土 层 勘 察 拟 定开 挖 方 案 ,再进行土 方 开 挖 并做好 记录。土 层 勘 察 的目 的是 为 了 查清土 层 种类和厚 度,其 他 地 下 管线及附 近 构 筑 物 ,以 便 于 确 定开 挖 方 案 和控制挖 土 深 度。采 用轻 便 触 探 方法 ,随 着 表 层 土 清理工作同步 进行,每 间 隔 5~ 10m 做一个探 孔 ,在基 槽 底 设 计 标 高 范 围 内 探 孔 时 , 每 次 探 孔 深 度 为 土 层 交 界 位 置 。 基 坑 开 挖 后 , 如 发 现 基 底 为 软 弱 土 应 挖 除 并 换 填 砂 砾 石 分 层 夯 实 ,压 实 系 数 不 小 于 0.90。 ( 1) 清 除 土 方 开 挖 段 的 杂 物 , 再 用 铲 车 把 建 筑 垃 圾 装 卸 至 运 输 车 上 ,随 时 拉 走 , 不 堆 卸 在 路 面 上 。 ( 2) 采 用 挖 掘 机 开 挖 土 , 自 卸 汽 车 运 送 , 推 土 机 铺 设 平 整 完 成 ; 基 槽 土 方 : 土 方 开 挖 前 要 拿 出 专 项 施 工 方 案 , 采 用 挖 掘 机 挖 土 , 人工 清 理 , 自 卸 汽 车 运 送 弃 土 ; 对 于 地 耐 力 符 合 要 求 的 老 土 层 基 槽 , 挖 至设 计 标 高 上200 ...
