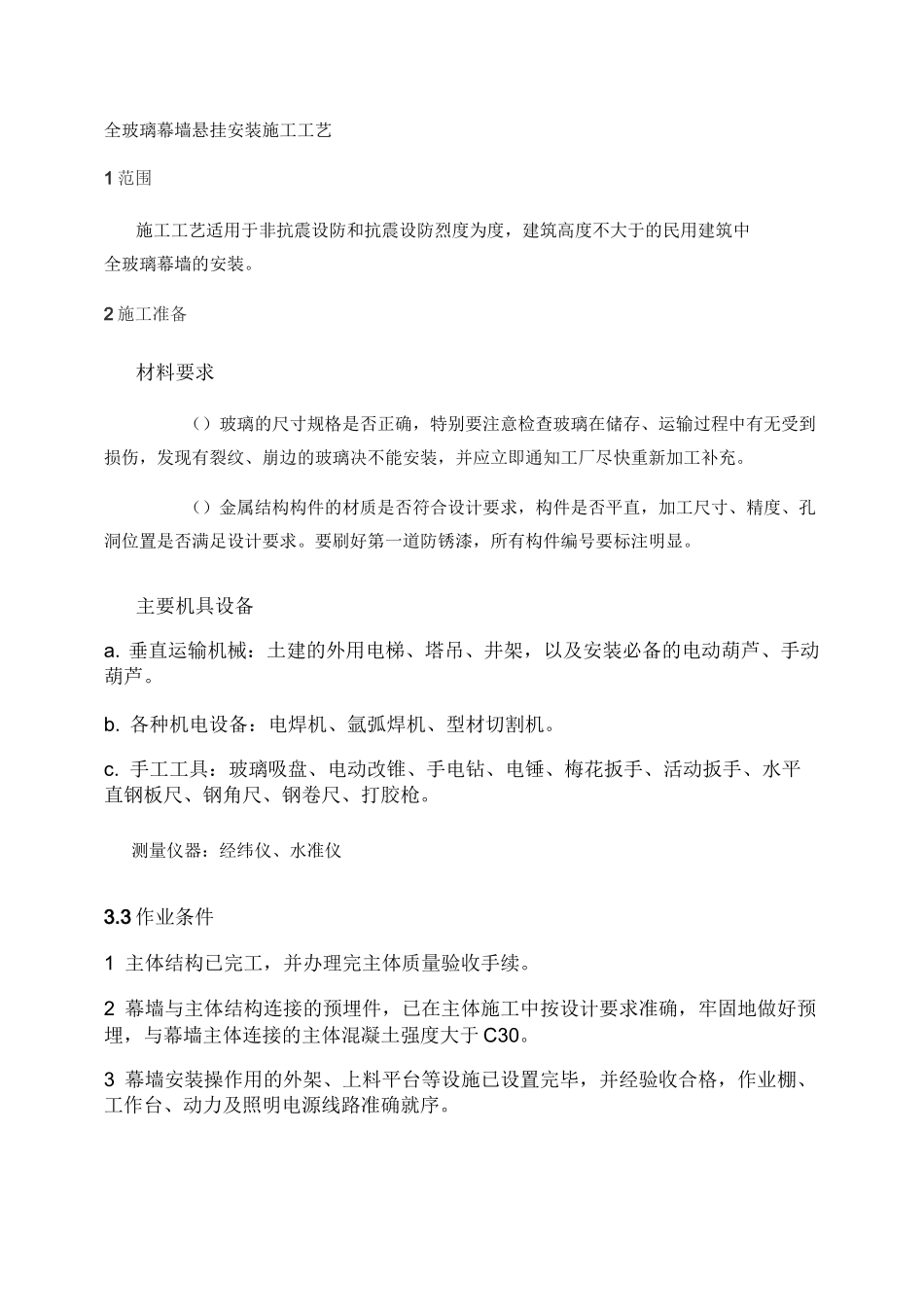

全玻璃幕墙悬挂安装施工工艺1 范围施工工艺适用于非抗震设防和抗震设防烈度为度,建筑高度不大于的民用建筑中全玻璃幕墙的安装
2 施工准备材料要求()玻璃的尺寸规格是否正确,特别要注意检查玻璃在储存、运输过程中有无受到损伤,发现有裂纹、崩边的玻璃决不能安装,并应立即通知工厂尽快重新加工补充
()金属结构构件的材质是否符合设计要求,构件是否平直,加工尺寸、精度、孔洞位置是否满足设计要求
要刷好第一道防锈漆,所有构件编号要标注明显
主要机具设备a
垂直运输机械:土建的外用电梯、塔吊、井架,以及安装必备的电动葫芦、手动葫芦
各种机电设备:电焊机、氩弧焊机、型材切割机
手工工具:玻璃吸盘、电动改锥、手电钻、电锤、梅花扳手、活动扳手、水平直钢板尺、钢角尺、钢卷尺、打胶枪
测量仪器:经纬仪、水准仪3
3 作业条件1 主体结构已完工,并办理完主体质量验收手续
2 幕墙与主体结构连接的预埋件,已在主体施工中按设计要求准确,牢固地做好预埋,与幕墙主体连接的主体混凝土强度大于 C30
3 幕墙安装操作用的外架、上料平台等设施已设置完毕,并经验收合格,作业棚、工作台、动力及照明电源线路准确就序
4 幕墙产品制作前已对建筑设计施工图进行了放样核对,并对主体结构进行了复测,按实测结果调整了幕墙设计,并经设计单位同意
5 全玻璃幕墙的安装专项施工组织设计和施工方案已编制完毕,并经有关部门审批
6 全玻璃幕墙的材料、零配件、结构构件等已按设计要求加工进场,并经验收合格,有相关的产品质量合格证和试验报告
7 各工序的施工操作人员均已接受书面技术交底和三级安全教育,关键工序和特殊工种人员均持有岗位合格证书

3 操作工艺全玻璃幕墙工艺流程如图:测量放线---支撑骨架安装玻璃板块安装---密封注胶---幕墙清洗及清理测量放线()幕墙定位轴线的测量放线必须与主体结构的主轴线平等或垂直,以免幕墙施工和室内
