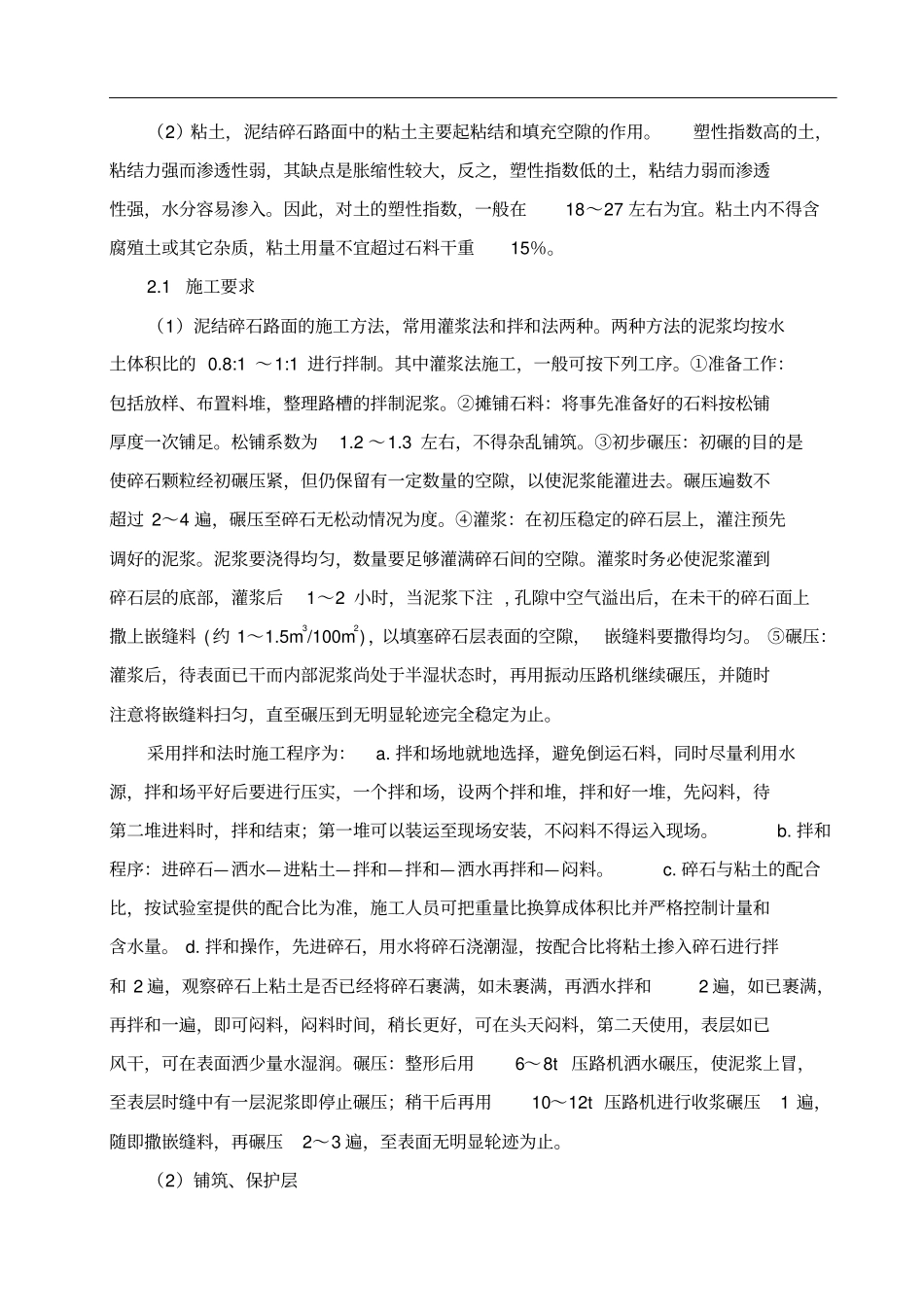

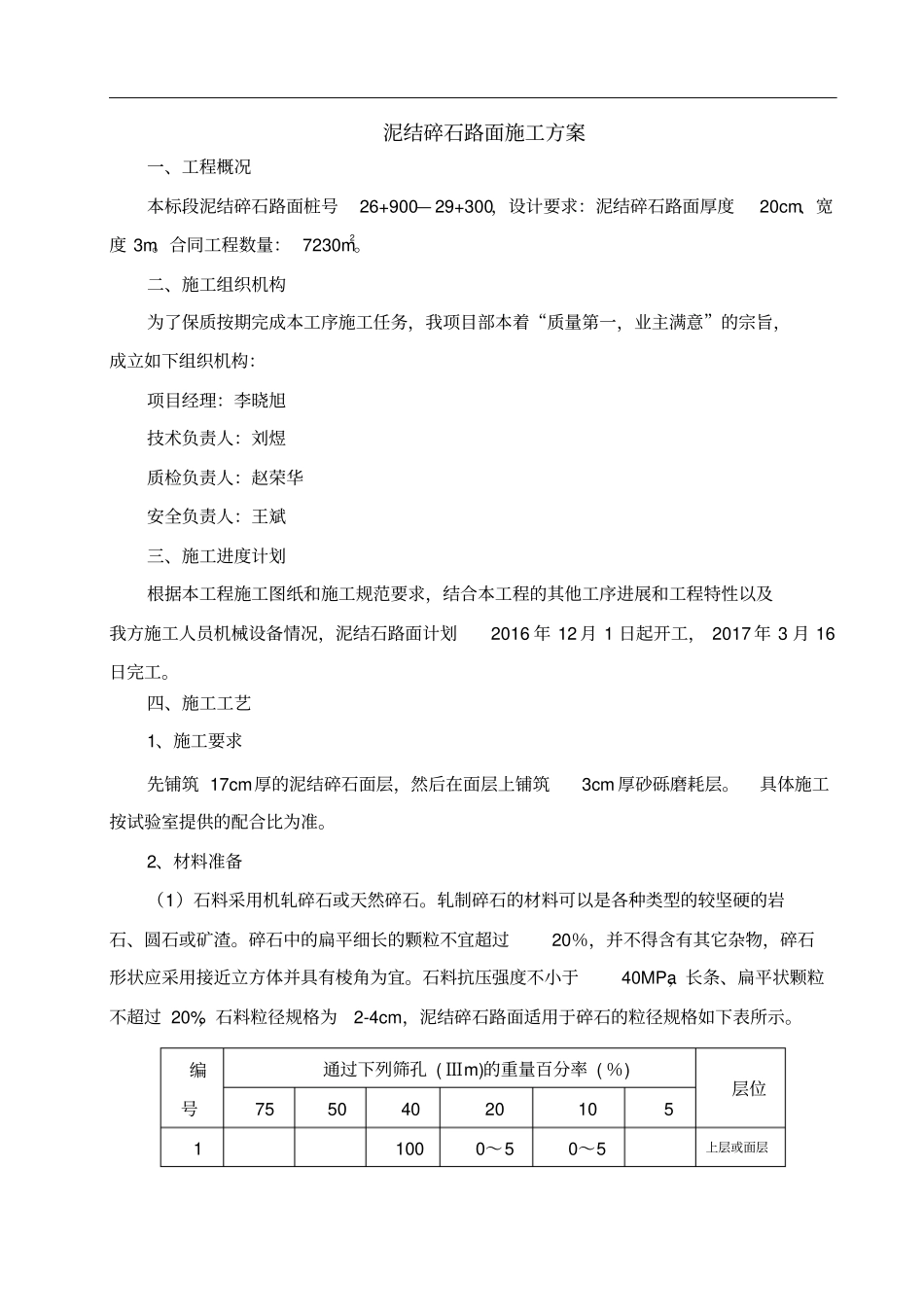

泥结碎石路面施工方案一、工程概况本标段泥结碎石路面桩号26+900— 29+300,设计要求:泥结碎石路面厚度20cm、宽度 3m。合同工程数量: 7230m2。二、施工组织机构为了保质按期完成本工序施工任务,我项目部本着“质量第一,业主满意”的宗旨,成立如下组织机构:项目经理:李晓旭技术负责人:刘煜质检负责人:赵荣华安全负责人:王斌三、施工进度计划根据本工程施工图纸和施工规范要求,结合本工程的其他工序进展和工程特性以及我方施工人员机械设备情况,泥结石路面计划2016 年 12 月 1 日起开工, 2017 年 3 月 16日完工。四、施工工艺1、施工要求先铺筑 17cm厚的泥结碎石面层,然后在面层上铺筑3cm 厚砂砾磨耗层。具体施工按试验室提供的配合比为准。2、材料准备(1)石料采用机轧碎石或天然碎石。轧制碎石的材料可以是各种类型的较坚硬的岩石、圆石或矿渣。碎石中的扁平细长的颗粒不宜超过20%,并不得含有其它杂物,碎石形状应采用接近立方体并具有棱角为宜。石料抗压强度不小于40MPa,长条、扁平状颗粒不超过 20%,石料粒径规格为2-4cm,泥结碎石路面适用于碎石的粒径规格如下表所示。编号通过下列筛孔 ( Ⅲm)的重量百分率 ( %) 层位75 50 40 20 10 5 1 100 0~5 0~5 上层或面层(2)粘土,泥结碎石路面中的粘土主要起粘结和填充空隙的作用。塑性指数高的土,粘结力强而渗透性弱,其缺点是胀缩性较大,反之,塑性指数低的土,粘结力弱而渗透性强,水分容易渗入。因此,对土的塑性指数,一般在18~27 左右为宜。粘土内不得含腐殖土或其它杂质,粘土用量不宜超过石料干重15%。2.1 施工要求(1)泥结碎石路面的施工方法,常用灌浆法和拌和法两种。两种方法的泥浆均按水土体积比的 0.8:1 ~1:1 进行拌制。其中灌浆法施工,一般可按下列工序。①准备工作:包括放样、布置料堆,整理路槽的拌制泥浆。②摊铺石料:将事先准备好的石料按松铺厚度一次铺足。松铺系数为1.2 ~1.3 左右,不得杂乱铺筑。③初步碾压:初碾的目的是使碎石颗粒经初碾压紧,但仍保留有一定数量的空隙,以使泥浆能灌进去。碾压遍数不超过 2~4 遍,碾压至碎石无松动情况为度。④灌浆:在初压稳定的碎石层上,灌注预先调好的泥浆。泥浆要浇得均匀,数量要足够灌满碎石间的空隙。灌浆时务必使泥浆灌到碎石层的底部,灌浆后1~2 小时,当泥浆下注 , 孔隙中空气溢出后,在未干的碎石面上撒上嵌缝料 ( 约 1~1.5m3/100m2) ,以填...
