0 可编辑可修改1 外环线东南段施工期间交通组织方案湖州市城市建设投资集团公司2011 年 5 月 8 日v1

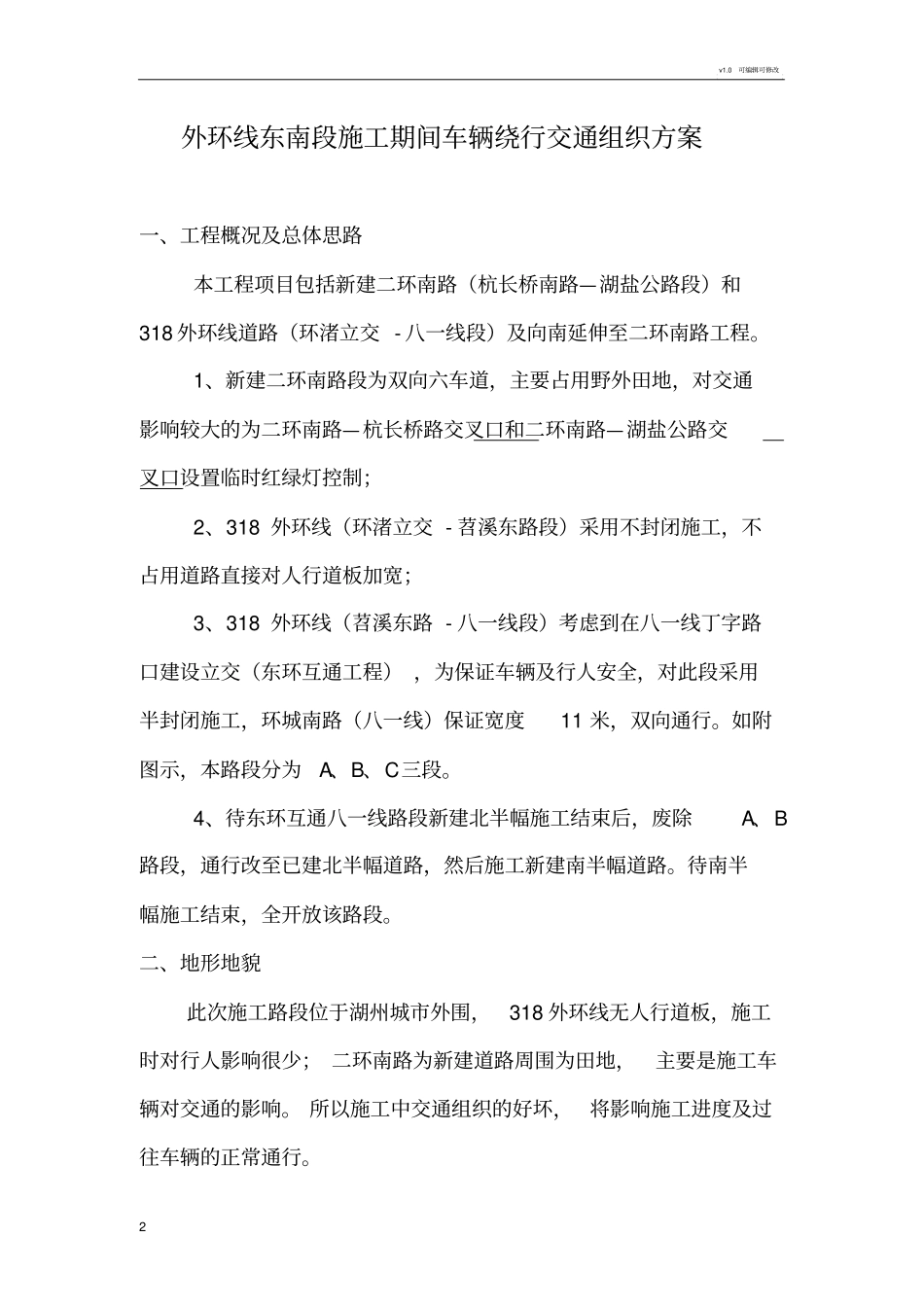

0 可编辑可修改2 外环线东南段施工期间车辆绕行交通组织方案一、工程概况及总体思路本工程项目包括新建二环南路(杭长桥南路—湖盐公路段)和318 外环线道路(环渚立交 - 八一线段)及向南延伸至二环南路工程
1、新建二环南路段为双向六车道,主要占用野外田地,对交通影响较大的为二环南路—杭长桥路交叉口和二环南路—湖盐公路交叉口设置临时红绿灯控制;2、318 外环线(环渚立交 - 苕溪东路段)采用不封闭施工,不占用道路直接对人行道板加宽;3、318 外环线(苕溪东路 - 八一线段)考虑到在八一线丁字路口建设立交(东环互通工程) ,为保证车辆及行人安全,对此段采用半封闭施工,环城南路(八一线)保证宽度11 米,双向通行
如附图示,本路段分为A、B、C三段
4、待东环互通八一线路段新建北半幅施工结束后,废除A、B路段,通行改至已建北半幅道路,然后施工新建南半幅道路
待南半幅施工结束,全开放该路段
二、地形地貌此次施工路段位于湖州城市外围,318 外环线无人行道板,施工时对行人影响很少; 二环南路为新建道路周围为田地,主要是施工车辆对交通的影响
所以施工中交通组织的好坏,将影响施工进度及过往车辆的正常通行

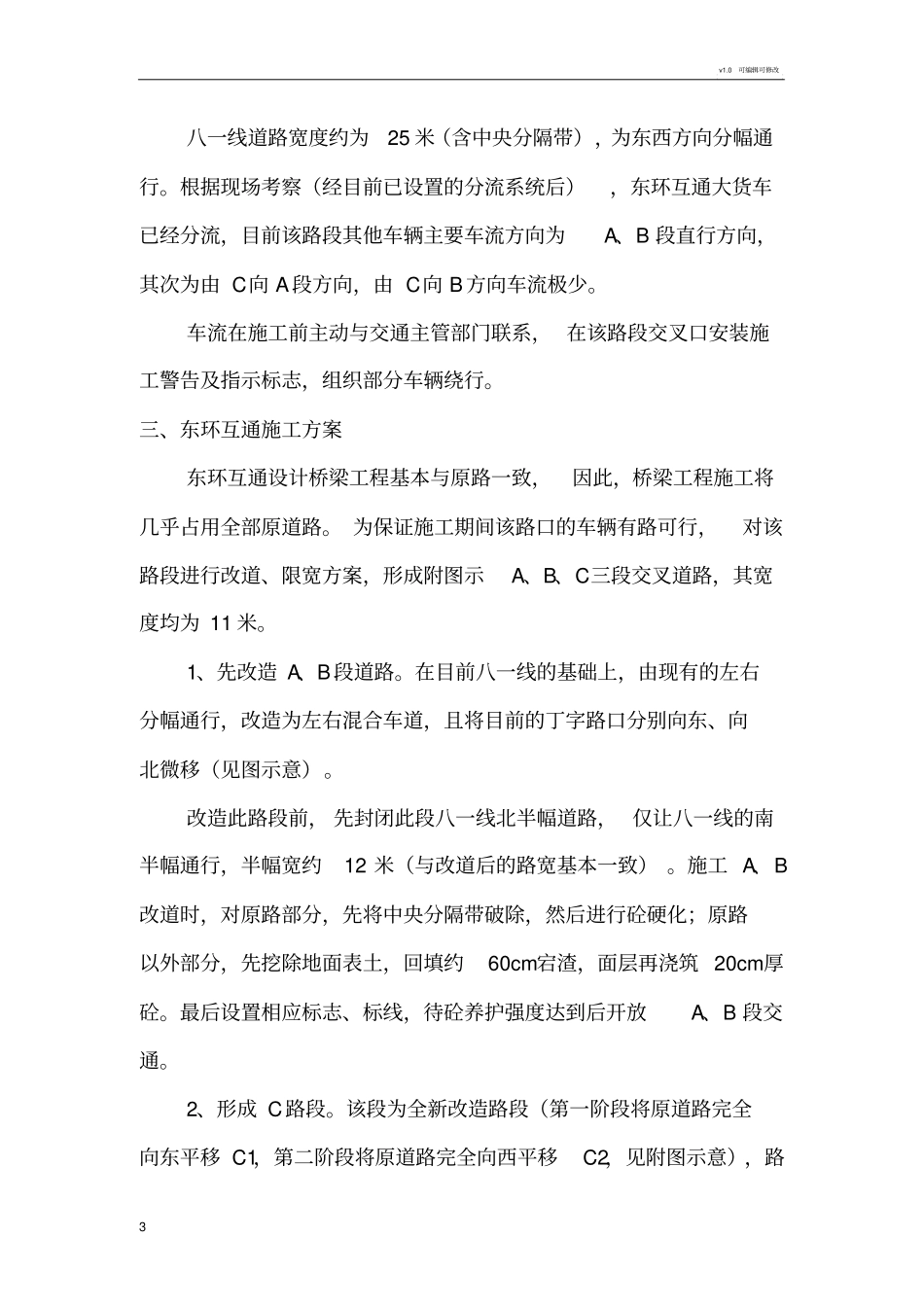

0 可编辑可修改3 八一线道路宽度约为25 米(含中央分隔带),为东西方向分幅通行
根据现场考察(经目前已设置的分流系统后),东环互通大货车已经分流,目前该路段其他车辆主要车流方向为A、B 段直行方向,其次为由 C向 A段方向,由 C向 B方向车流极少
车流在施工前主动与交通主管部门联系, 在该路段交叉口安装施工警告及指示标志,组织部分车辆绕行
三、东环互通施工方案东环互通设计桥梁工程基本与原路一致,因此,桥梁工程施工将几乎占用全部原道路
为保证施工期间该路
