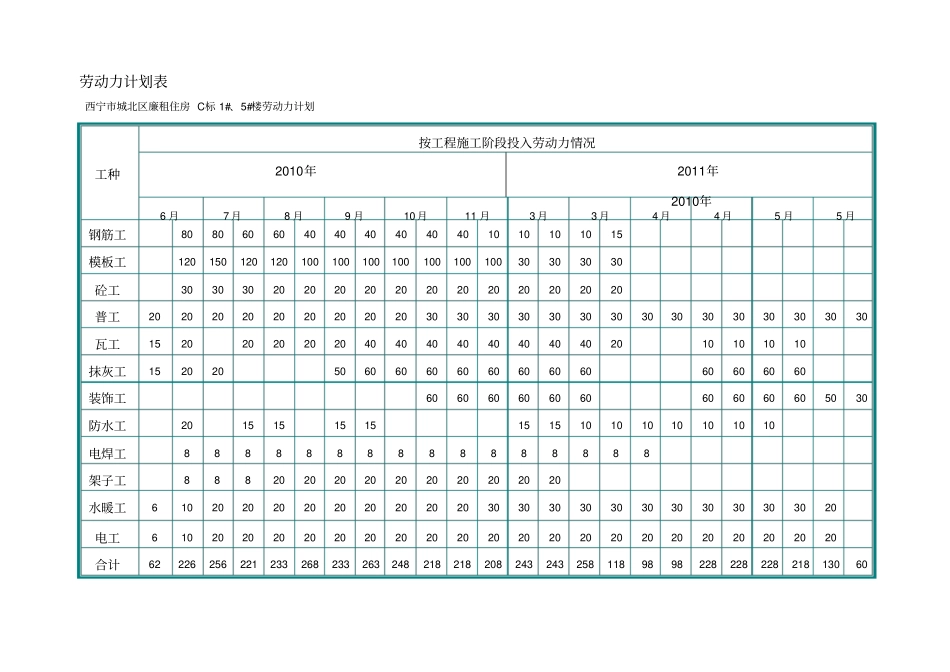

劳动力计划表西宁市城北区廉租住房 C标 1#、5#楼劳动力计划工种按工程施工阶段投入劳动力情况2010年2011年2010年6 月7 月8 月9 月10 月11 月3 月3 月4 月4 月5 月5 月钢筋工808060604040404040401010101015模板工12015012012010010010010010010010030303030砼工303030202020202020202020202020普工202020202020202020303030303030303030303030303030瓦工15202020202040404040404040402010101010抹灰工15202050606060606060606060606060装饰工606060606060606060605030防水工2015151515151510101010101010电焊工8888888888888888架子工88820202020202020202020水暖工610202020202020202020303030303030303030303020电工610202020202020202020202020202020202020202020合计62226256221233268233263248218218208243243258118989822822822821813060附表计划开、竣工日期和施工网络图根据本工程的招标文件,本工程总工期为240 天(日历天),计划开工日期为 2010 年 6 月 1 日,竣工时间 2011 年 5 月 30 日
为了保证合同工期按时完成, 根据情况和本公司的施工能力,做好如下工期安排:本工程开工日期为2010 年 6 月 1 日,竣工时间 2011 年 5 月 26日,比业主要求工期提前5 天,总工期控制在235 天
