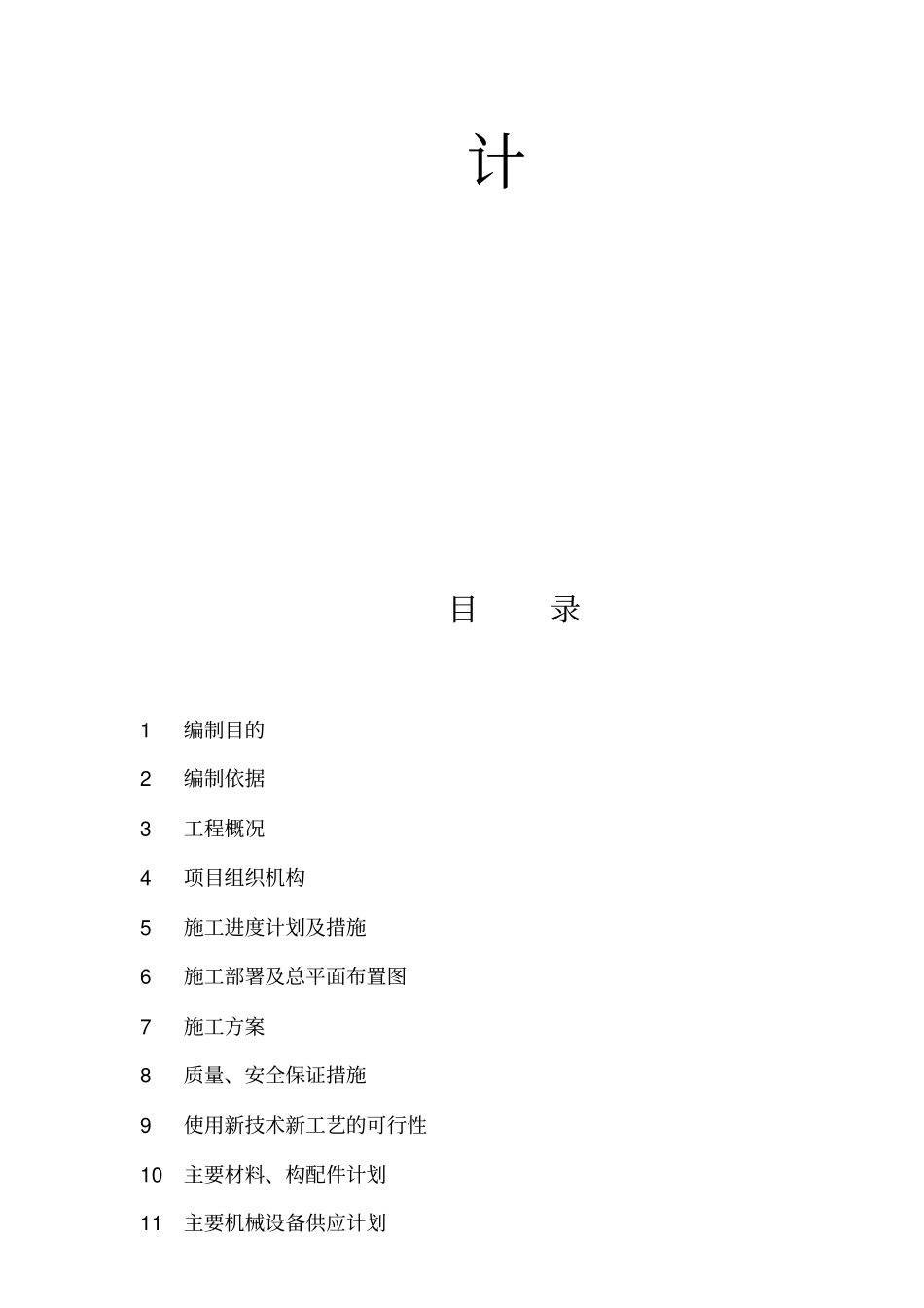

一、三标段施工组织设计目录1 编制目的2 编制依据3 工程概况4 项目组织机构5 施工进度计划及措施6 施工部署及总平面布置图7 施工方案8 质量、安全保证措施9 使用新技术新工艺的可行性10 主要材料、构配件计划11 主要机械设备供应计划12 劳动力安排13 文明施工措施14 冬季施工措施15 工程资料整理16 附录 1:项目组织机构图附录 2:施工进度计划表附录 3:总平面布置图1 编制目的为了有计划、有组织、保质保量的完成工程项目,为了强化项目管理、提高组织管理水平、保证按期竣工、保证全面履行合同,特编制本施工组织设计

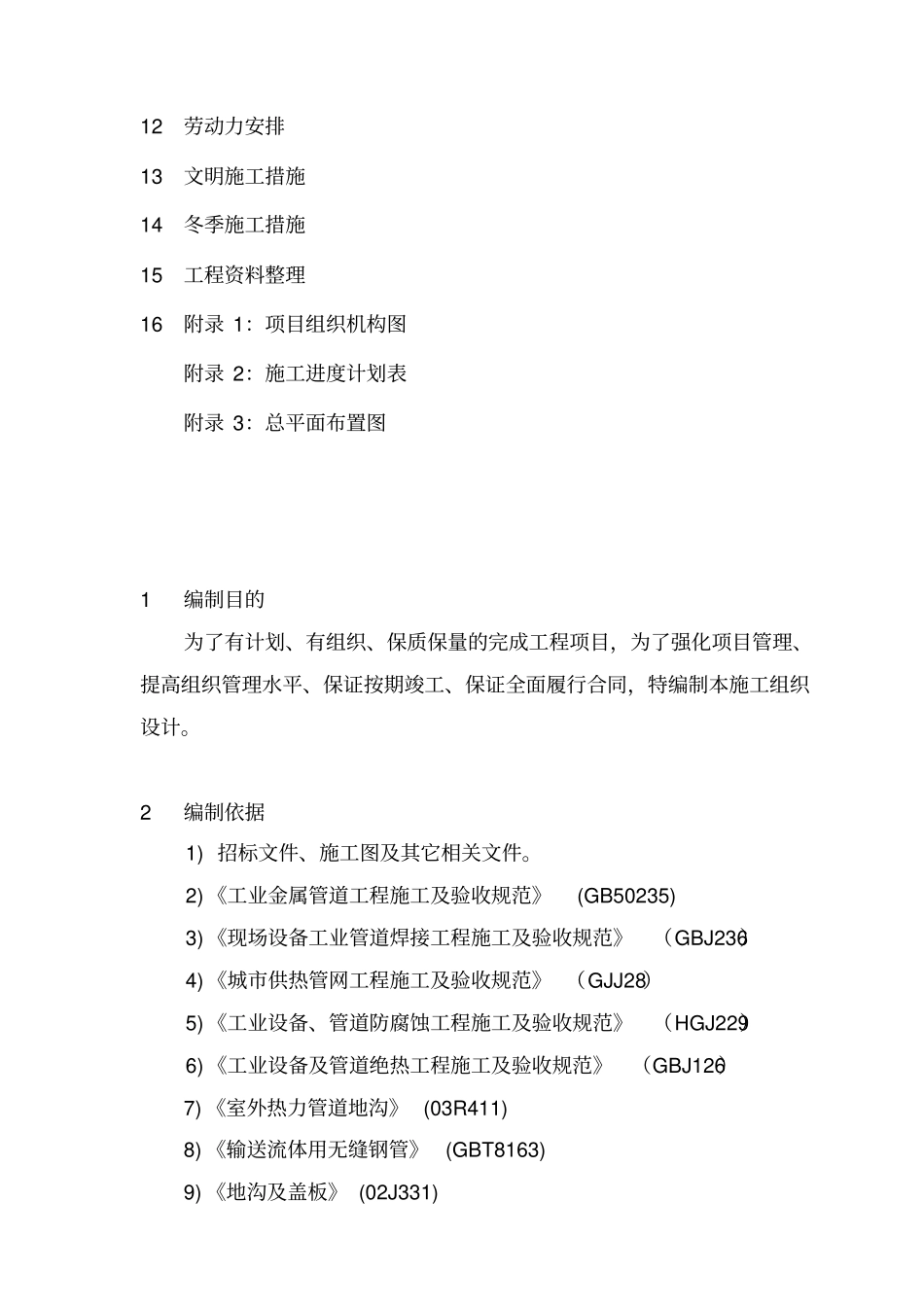

2 编制依据1) 招标文件、施工图及其它相关文件
2) 《工业金属管道工程施工及验收规范》(GB50235)3) 《现场设备工业管道焊接工程施工及验收规范》(GBJ236)4) 《城市供热管网工程施工及验收规范》 (GJJ28)5) 《工业设备、管道防腐蚀工程施工及验收规范》(HGJ229)6) 《工业设备及管道绝热工程施工及验收规范》(GBJ126)7) 《室外热力管道地沟》 (03R411)8) 《输送流体用无缝钢管》(GBT8163)9) 《地沟及盖板》 (02J331)10) 《室外热力管道支座》 (97R412)11) 《室外热力管道安装 (地沟敷设 ) 》(03R411) 12)《国家水准测量规范》 (GB50026) 13)《施工现场临时用电安全技术规范》(GBJ46) 14)《建筑机械安全技术规范》(GBJ33)15) 相关标准图集16)工程施工经验17)施工现场实际情况3 工程概况本项目为科研东区热力外管线工程(1 、2、3 段) 地沟土建与管道安装工程,及锅炉房热力外线管道安装部分
1 段自锅炉房热力检查井 RJ3至科研区西门外 RJ14处,总长约 650m,为原有热力地沟管道改造
工程主要内容为:地面拆除,地沟覆土开挖,沟盖板拆除
