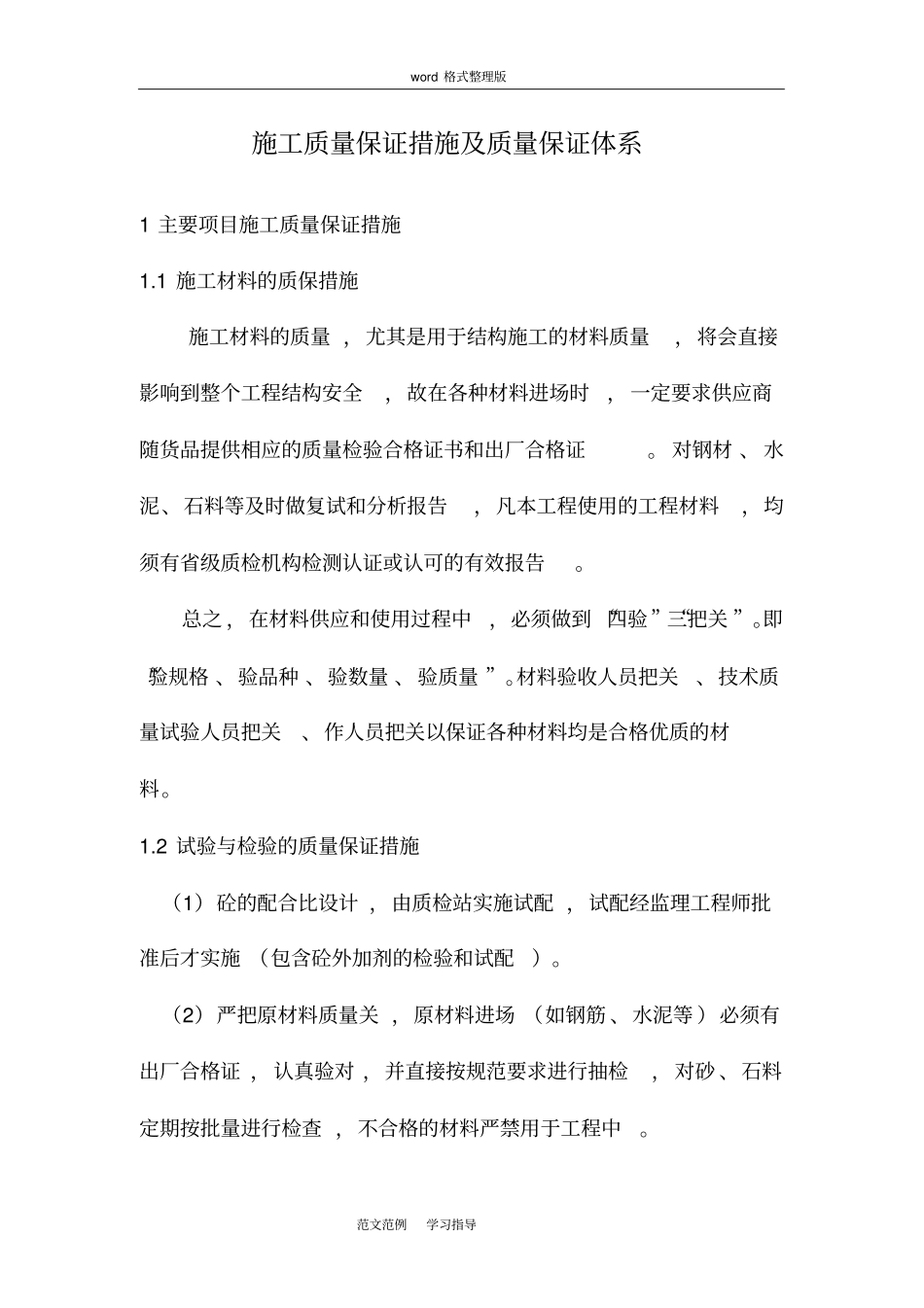

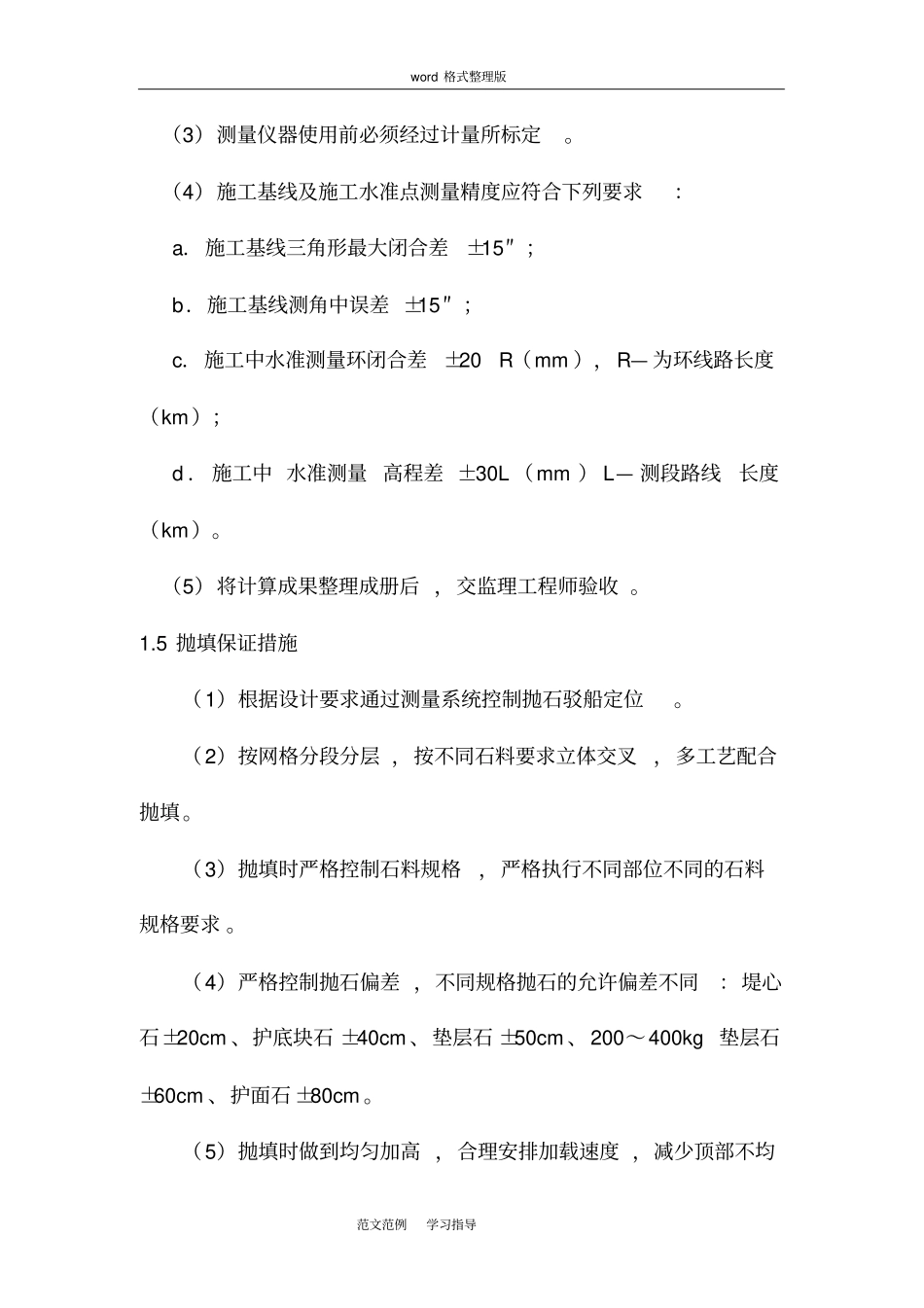

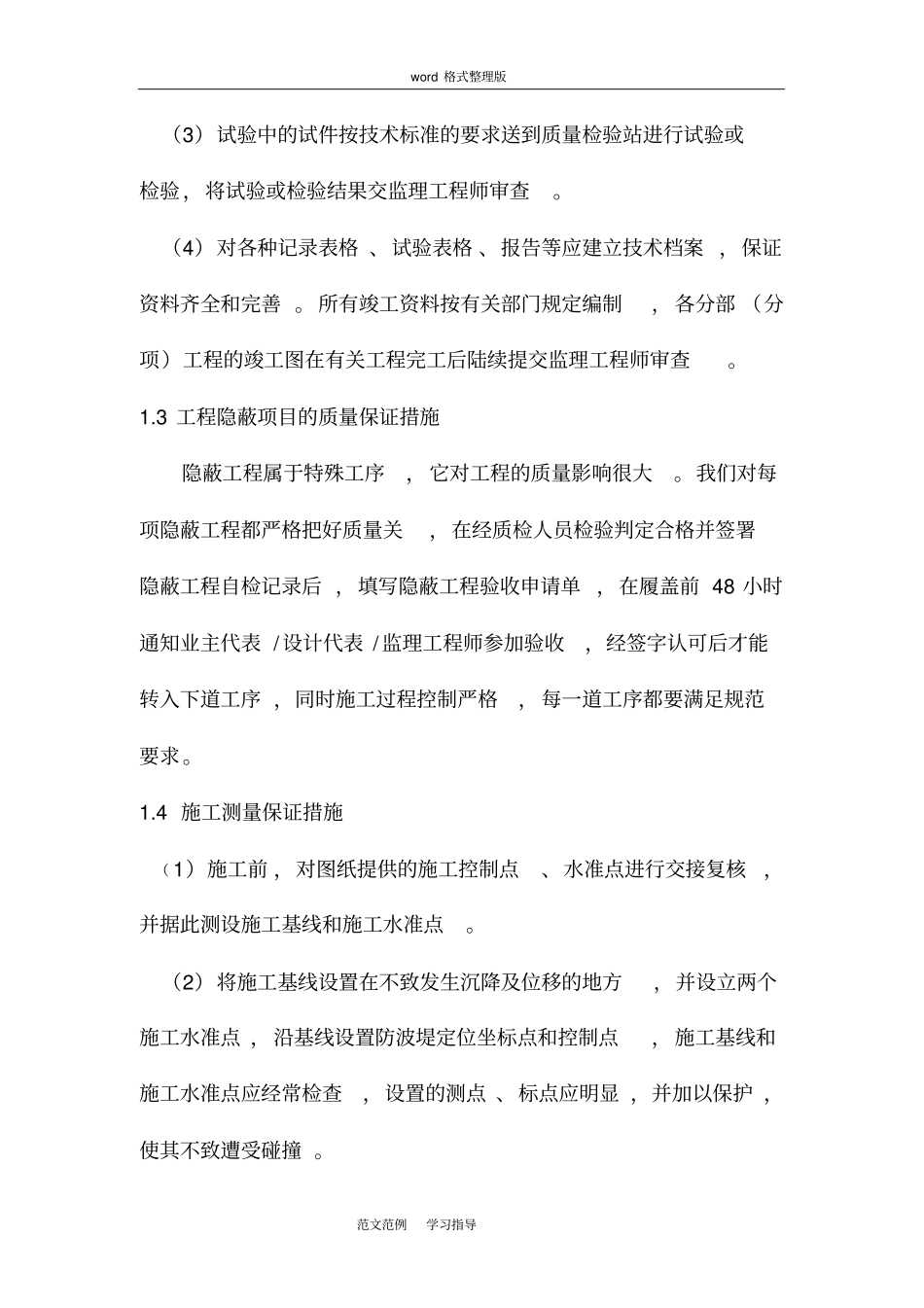

word 格式整理版范文范例学习指导施工质量保证措施及质量保证体系1 主要项目施工质量保证措施1.1 施工材料的质保措施施工材料的质量 ,尤其是用于结构施工的材料质量,将会直接影响到整个工程结构安全,故在各种材料进场时,一定要求供应商随货品提供相应的质量检验合格证书和出厂合格证。 对钢材 、 水泥、石料等及时做复试和分析报告,凡本工程使用的工程材料,均须有省级质检机构检测认证或认可的有效报告。总之 ,在材料供应和使用过程中,必须做到 “四验”“三把关 ”。即“验规格 、验品种 、验数量 、验质量 ”。材料验收人员把关、技术质量试验人员把关、作人员把关以保证各种材料均是合格优质的材料。1.2 试验与检验的质量保证措施(1)砼的配合比设计 ,由质检站实施试配 ,试配经监理工程师批准后才实施 (包含砼外加剂的检验和试配)。(2)严把原材料质量关 ,原材料进场 (如钢筋 、水泥等 )必须有出厂合格证 ,认真验对 ,并直接按规范要求进行抽检,对砂 、石料定期按批量进行检查 ,不合格的材料严禁用于工程中。word 格式整理版范文范例学习指导(3)试验中的试件按技术标准的要求送到质量检验站进行试验或检验,将试验或检验结果交监理工程师审查。(4)对各种记录表格 、试验表格 、报告等应建立技术档案 ,保证资料齐全和完善 。所有竣工资料按有关部门规定编制,各分部 (分项)工程的竣工图在有关工程完工后陆续提交监理工程师审查。1.3 工程隐蔽项目的质量保证措施隐蔽工程属于特殊工序,它对工程的质量影响很大。我们对每项隐蔽工程都严格把好质量关,在经质检人员检验判定合格并签署隐蔽工程自检记录后 ,填写隐蔽工程验收申请单 ,在履盖前 48 小时通知业主代表 / 设计代表 / 监理工程师参加验收,经签字认可后才能转入下道工序 ,同时施工过程控制严格,每一道工序都要满足规范要求。1.4 施工测量保证措施( 1)施工前 ,对图纸提供的施工控制点、水准点进行交接复核,并据此测设施工基线和施工水准点。(2)将施工基线设置在不致发生沉降及位移的地方,并设立两个施工水准点 ,沿基线设置防波堤定位坐标点和控制点,施工基线和施工水准点应经常检查,设置的测点 、标点应明显 ,并加以保护 ,使其不致遭受碰撞 。word 格式整理版范文范例学习指导(3)测量仪器使用前必须经过计量所标定。(4)施工基线及施工水准点测量精度应符合下列要求:a.施工基线三角形...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

施工质量保证措施和质量保证体系

您可能关注的文档

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
