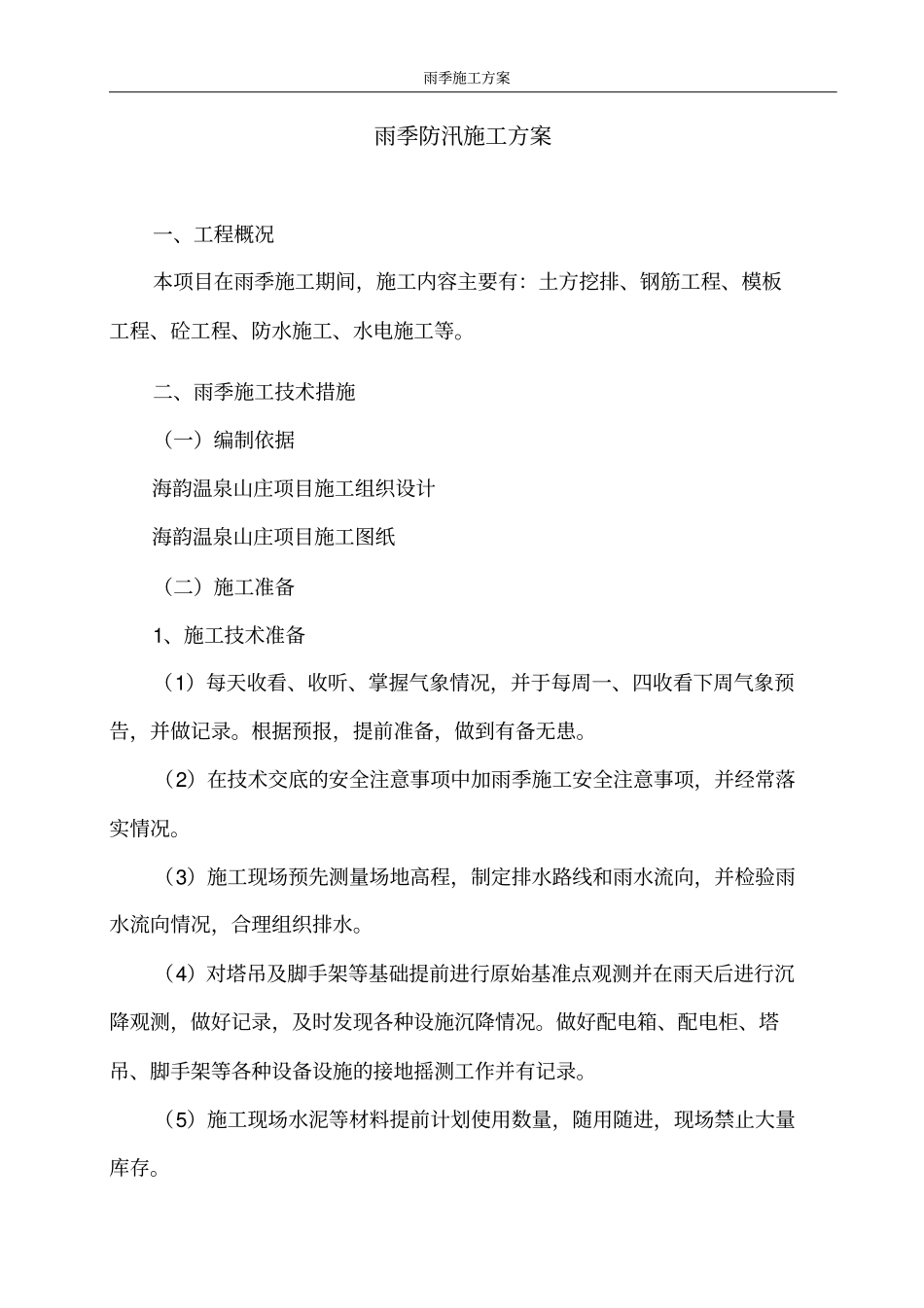

雨季施工方案雨季防汛施工方案一、工程概况本项目在雨季施工期间,施工内容主要有:土方挖排、钢筋工程、模板工程、砼工程、防水施工、水电施工等
二、雨季施工技术措施(一)编制依据海韵温泉山庄项目施工组织设计海韵温泉山庄项目施工图纸(二)施工准备1、施工技术准备(1)每天收看、收听、掌握气象情况,并于每周一、四收看下周气象预告,并做记录
根据预报,提前准备,做到有备无患
(2)在技术交底的安全注意事项中加雨季施工安全注意事项,并经常落实情况
(3)施工现场预先测量场地高程,制定排水路线和雨水流向,并检验雨水流向情况,合理组织排水
(4)对塔吊及脚手架等基础提前进行原始基准点观测并在雨天后进行沉降观测,做好记录,及时发现各种设施沉降情况
做好配电箱、配电柜、塔吊、脚手架等各种设备设施的接地摇测工作并有记录
(5)施工现场水泥等材料提前计划使用数量,随用随进,现场禁止大量库存

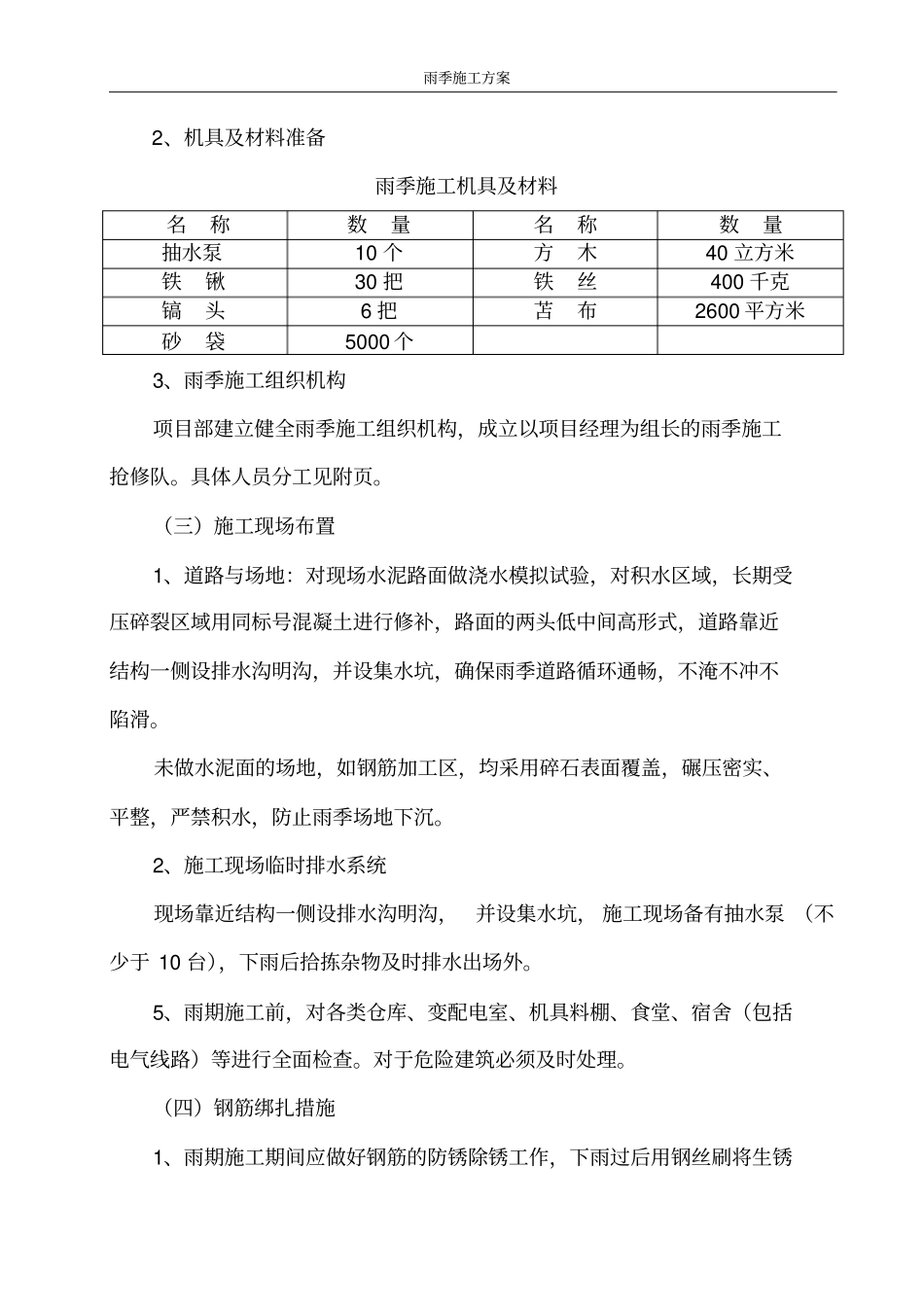

雨季施工方案2、机具及材料准备雨季施工机具及材料名称数量名称数量抽水泵10 个方木40 立方米铁锹30 把铁丝400 千克镐头6 把苫布2600 平方米砂袋5000 个3、雨季施工组织机构项目部建立健全雨季施工组织机构,成立以项目经理为组长的雨季施工抢修队
具体人员分工见附页
(三)施工现场布置1、道路与场地:对现场水泥路面做浇水模拟试验,对积水区域,长期受压碎裂区域用同标号混凝土进行修补,路面的两头低中间高形式,道路靠近结构一侧设排水沟明沟,并设集水坑,确保雨季道路循环通畅,不淹不冲不陷滑
未做水泥面的场地,如钢筋加工区,均采用碎石表面覆盖,碾压密实、平整,严禁积水,防止雨季场地下沉
2、施工现场临时排水系统现场靠近结构一侧设排水沟明沟,并设集水坑, 施工现场备有抽水泵 (不少于 10 台),下雨后拾拣杂物及时排水出场外
5、雨期施工前,对各类仓库、变配电室、机具料棚、食堂、宿舍(包括电气线路)等进行全面检查
