下载后可任意编辑新建拉日线拉萨至日喀则铁路 FJ1 标工程车辆整备基地房屋施工防护专项方案编制: 复核: 审核: 中铁七局集团有限公司拉日铁路项目部2013 年 04 月 02 日车辆整备基地房屋施工防护专项方案新建铁路拉日线拉萨至日喀则段拉萨车辆整备基地新建洗刷库及机车轮对动态检测装置设备房屋及挡光棚,并增建机车检查坑 4下载后可任意编辑处

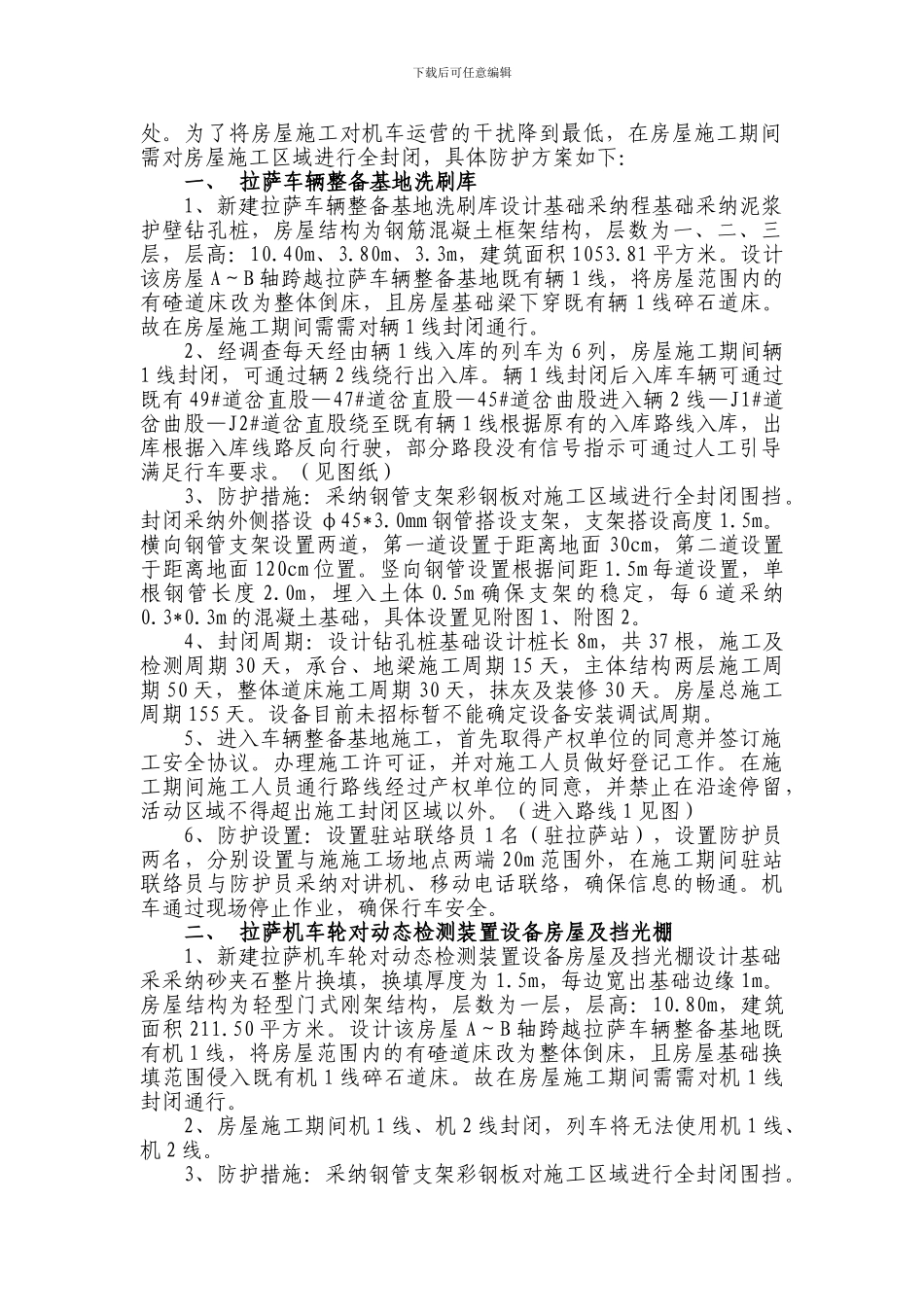

为了将房屋施工对机车运营的干扰降到最低,在房屋施工期间需对房屋施工区域进行全封闭,具体防护方案如下:一、 拉萨车辆整备基地洗刷库1、新建拉萨车辆整备基地洗刷库设计基础采纳程基础采纳泥浆护壁钻孔桩,房屋结构为钢筋混凝土框架结构,层数为一、二、三层,层高:10
3m,建筑面积 1053
81 平方米
设计该房屋 A~B 轴跨越拉萨车辆整备基地既有辆 1 线,将房屋范围内的有碴道床改为整体倒床,且房屋基础梁下穿既有辆 1 线碎石道床
故在房屋施工期间需需对辆 1 线封闭通行
2、经调查每天经由辆 1 线入库的列车为 6 列,房屋施工期间辆1 线封闭,可通过辆 2 线绕行出入库
辆 1 线封闭后入库车辆可通过既有 49#道岔直股—47#道岔直股—45#道岔曲股进入辆 2 线—J1#道岔曲股—J2#道岔直股绕至既有辆 1 线根据原有的入库路线入库,出库根据入库线路反向行驶,部分路段没有信号指示可通过人工引导满足行车要求
(见图纸)3、防护措施:采纳钢管支架彩钢板对施工区域进行全封闭围挡
封闭采纳外侧搭设 φ45*3
0mm 钢管搭设支架,支架搭设高度 1
横向钢管支架设置两道,第一道设置于距离地面 30cm,第二道设置于距离地面 120cm 位置
竖向钢管设置根据间距 1
5m 每道设置,单根钢管长度 2
0m,埋入土体 0
5m 确保支架的稳定,每 6 道采纳0
3m 的混凝土基础,具体设置见附图 1、附
