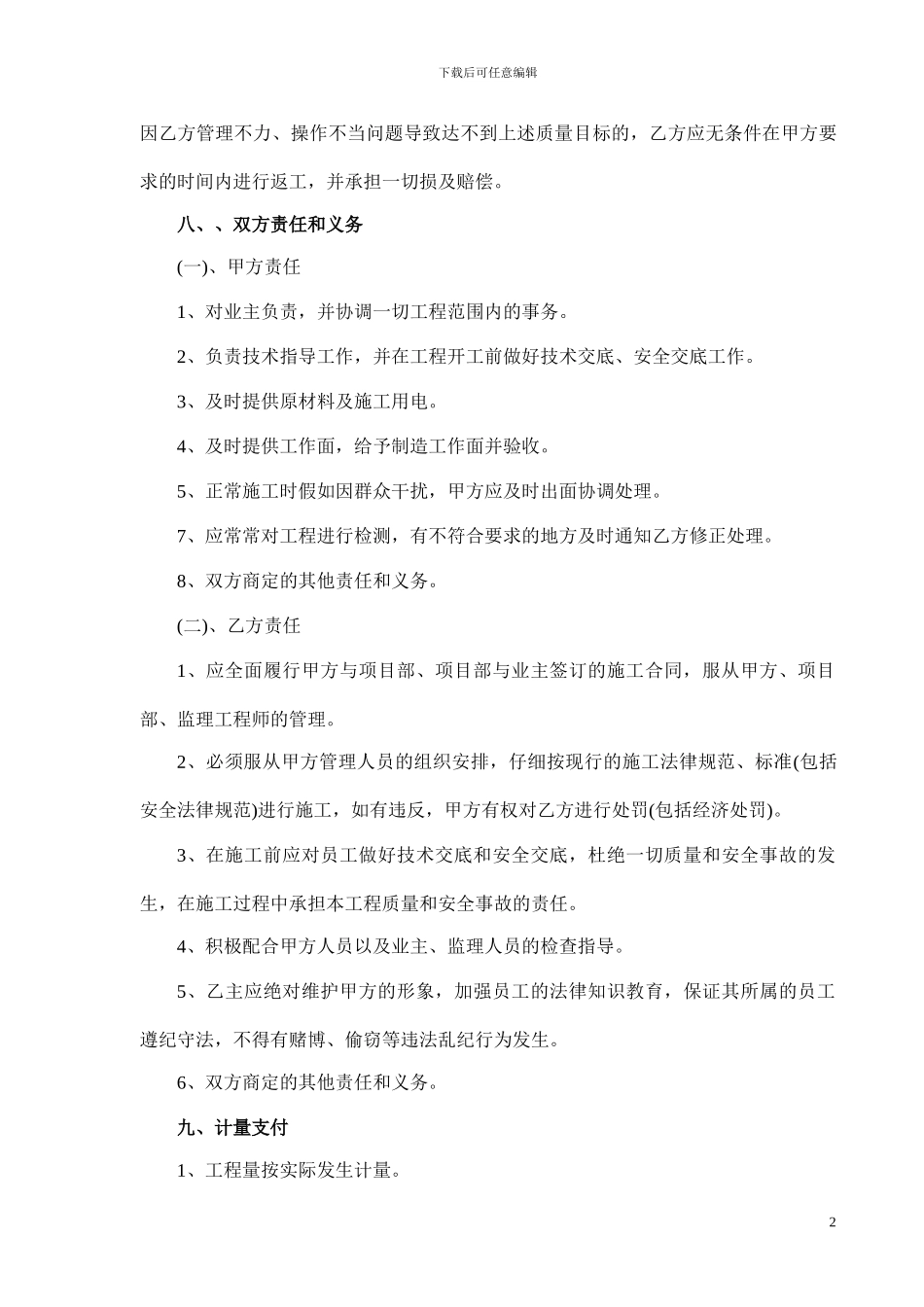

绿化防护施工合同甲方: (以下简称甲方)乙方: (以下简称乙方)甲方承接 施工,为保证工程按期、保质完成,同意由乙方组织作业班组对工程内边坡防护(喷射素混凝土、锚钉)、绿化防护(三维网客土喷草、镀锌网客土喷草)工程进行组织施工。为明确双方的权利和义务,甲乙双方本着精诚协作、互利互惠的原则,经双方友好协商,订立如下施工合同,以资双方共同遵照执行。一、工程名称: 二、工程地点: 三、施工内容:1、边坡防护:锚钉制安,钢筋网片制安,素混凝土拌制、喷射、养护、坡面清理(小面积的,大面积由甲方负责清理)等完成施工任务的所有工序及内容。2、绿化防护:挂网(含三维网、镀锌网)、挂网锚杆、客土、喷草、养护、坡面清理(小面积的,大面积由甲方负责清理)等完成施工任务的所有工序及内容。3、素混凝土所用原材、客土所用种植土由甲方供应并拉至施工现场。4、其它所使用原材(含钢筋)由甲方统一堆放,乙方自行领取运至施工现场。四、工程单价:1、本施工项目按包工不包料(含机械设备)承包,自负盈亏。2、承包单价为三维网客土喷播植草 16 元/m2,镀锌网客土喷播植草 21 元/m2,喷射素混凝土(含钢筋网片制安) 元/m2,锚钉制安 元/m(机械由甲方提供)。3、原材料含钢筋、砂、碎石、水泥、无纺布、8#铁丝、三维网、镀锌网、种子、灌木、营养物(化肥)、粘合剂、锚杆(含挂网锚杆、系统锚杆)、种植土由甲方提供。下载后可任意编辑五、工程量的计算:1、实际施工数量以甲乙双方现场实测签字确认为结算依据。六、施工工期1、工程施工工期以甲方节点为准。如遇雷雨、人为不可抗拒的自然因素等影响,工期可相应顺延。2、若遇到因甲方工作面提供不出时造成乙方施工工序衔接不上时,允许乙方先退出,但当甲方全部工作面提供时,接到甲方通知进场时,必须在 5 天内无条件进场。3、乙方应根据工程施工需要进足劳力、机械设备,并服从甲方根据工程进展情况对劳力、机械设备做出的调整,如因乙方管理不善或因劳动力、机械设备不足影响工程进度达不到工期要求,甲方有权对本合同范围内的施工任务进行分割,直至将乙方清除出场,乙方不得违反并负全部责任及其造成的经济损失。七、工程质量乙方必须按施工设计图及法律规范的要求进行施工,在坡面平整、绿化成活率(成活率需达 90%)等方面下功夫,使工程质量满足《验标》要求,特别应做到如下几点:1、接受甲方技术人员及现场管理人员的指导;2、施工活动符合监理程序,...
