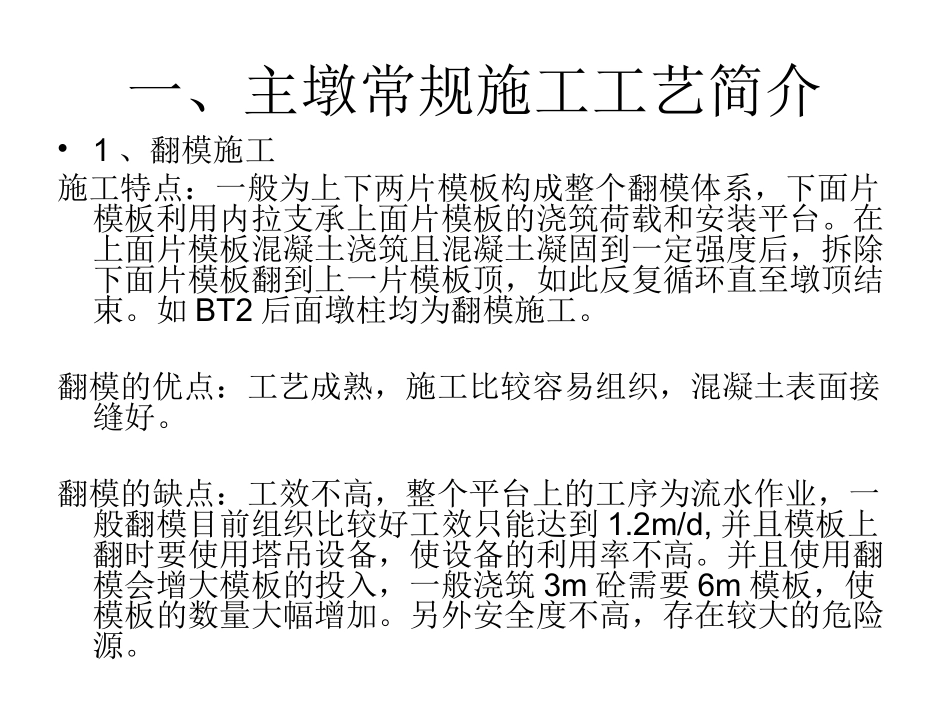

滑架翻模施工工艺流程仁赤九标二郎河特大桥主墩施工一、主墩常规施工工艺简介•1、翻模施工施工特点:一般为上下两片模板构成整个翻模体系,下面片模板利用内拉支承上面片模板的浇筑荷载和安装平台
在上面片模板混凝土浇筑且混凝土凝固到一定强度后,拆除下面片模板翻到上一片模板顶,如此反复循环直至墩顶结束
如BT2后面墩柱均为翻模施工
翻模的优点:工艺成熟,施工比较容易组织,混凝土表面接缝好
翻模的缺点:工效不高,整个平台上的工序为流水作业,一般翻模目前组织比较好工效只能达到1
2m/d,并且模板上翻时要使用塔吊设备,使设备的利用率不高
并且使用翻模会增大模板的投入,一般浇筑3m砼需要6m模板,使模板的数量大幅增加
另外安全度不高,存在较大的危险源

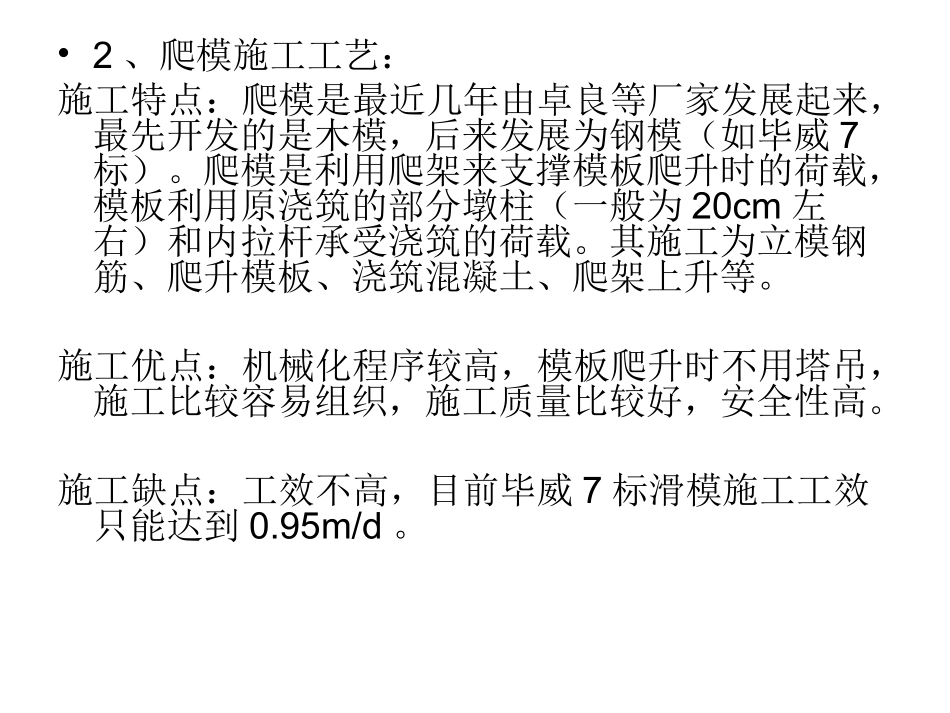

•2、爬模施工工艺:施工特点:爬模是最近几年由卓良等厂家发展起来,最先开发的是木模,后来发展为钢模(如毕威7标)
爬模是利用爬架来支撑模板爬升时的荷载,模板利用原浇筑的部分墩柱(一般为20cm左右)和内拉杆承受浇筑的荷载
其施工为立模钢筋、爬升模板、浇筑混凝土、爬架上升等
施工优点:机械化程序较高,模板爬升时不用塔吊,施工比较容易组织,施工质量比较好,安全性高
施工缺点:工效不高,目前毕威7标滑模施工工效只能达到0
•3、滑模施工滑模施工特点:滑模最先是上世纪40年代由国外引进,最先是在烟囱等结构物上使用,后来发展到房建,最后使用到桥梁的墩柱上
滑模是在墩柱内预埋滑杆,用滑升装置顶升模板,由于要求模板滑动,所以要求混凝土必须在初凝后终凝前滑动
滑模施工优点:速度快,目前从资料上看可以达到4m/d甚至更快,目前我公司在铜大三标红岩坡桥使用的滑模进度为2
滑模施工的缺点:(1)组织难度大,由于滑模是多道工序同时作业,这包括模板顶升、主筋安装、箍筋安装、混凝土浇筑、混凝土修饰等同时作业,并且滑模一旦施作,除非特殊原因不能停置,并
