1 编制依据本施工技术方案以1、《公路桥涵施工技术法律规范》JTG_TF50-2024 2、《公路工程质量检验评定标准》(JTG F80/1-2024)3、《公路桥涵设计通用法律规范》JTG D60-20244、《公路钢筋混凝土及预应力混凝土桥涵设计法律规范》JTG D62-2024 及其它相关中华人民共和国国家标准5、工程招标文件及 《两阶段施工图设计》图纸以及我标段的施工现场的实际状况为编制依据,并结合我公司的实际情况和以往的施工经验,通过讨论、计算、分析编制而成
本方案未尽事宜,应按现行有关技术法律规范和规程办理
2 编制原则严格遵守招标合同文件明确的设计法律规范、施工法律规范和质量评定与验收标准
坚持技术先进性、科学合理性、经济适用性、安全可靠性与实事求是相结合
通过对劳务、设备、材料、资金、技术、方案、信息、时间与空间条件的优化处置,实现成本、工期、质量及社会信誉的预期目标效果
3 编制范围本施工方案适用于后张法预制箱梁施工

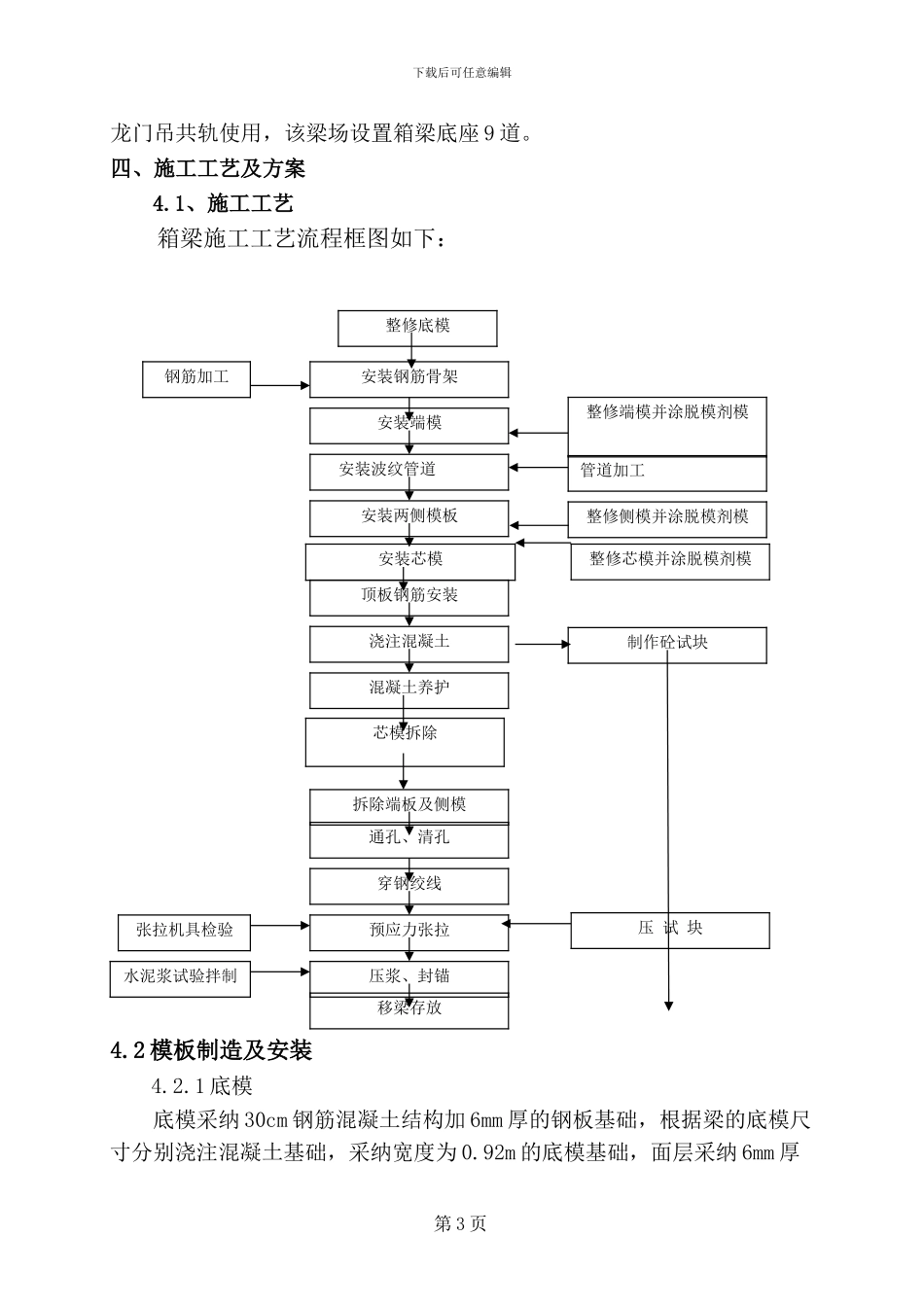

二、工程概况及场地布置我标段***特大桥和***大桥上部结构均为装配式预应力预制箱梁,其中特大桥是我项目部的工期控制性工程,上部结构为***m 预制箱梁,预制箱梁共计***片;***大桥设计优化变更后,上部结构更改为***预制箱梁,预制箱梁共计*片
三、资源配备3

1、项目技术管理人员经理部成立以项目经理为首的全面质量管理领导小组,实行全面质量管理,开工前对全体职工进行技术交底工作,增强职工的质量意识,提高工作质量
项目管理人员安排如下:序号姓名职务承担任务第 1 页下载后可任意编辑1项目经理对工程总体负责2项目总工负责箱梁施工技术管理3副经理负责箱梁施工现场管理4质检工程师负责施工质量管理5安保部长负责箱梁施工安全管理6试验室主任负责现场施工砼配比管理7现场技术主管负责现场技术管理8现场技术主管负责现
