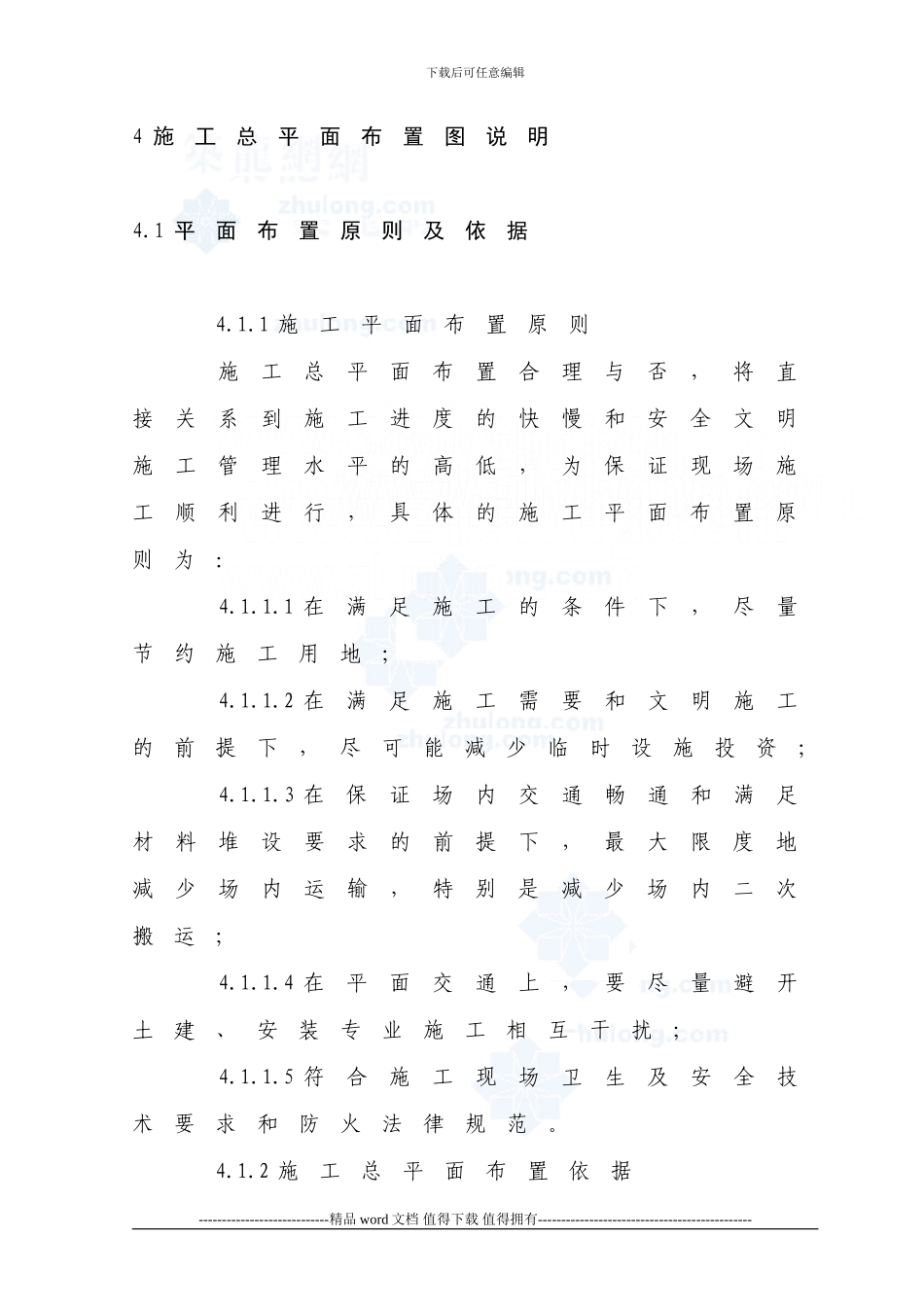

下载后可任意编辑4 施工总平面布置图说明4
1 平面布置原则及依据 4
1 施工平面布置原则 施工总平面布置合理与否,将直接关系到施工进度的快慢和安全文明施工管理水平的高低,为保证现场施工顺利进行,具体的施工平面布置原则为: 4
1 在满足施工的条件下,尽量节约施工用地; 4
2 在满足施工需要和文明施工的前提下,尽可能减少临时设施投资; 4
3 在保证场内交通畅通和满足材料堆设要求的前提下,最大限度地减少场内运输,特别是减少场内二次搬运; 4
4 在平面交通上,要尽量避开土建、安装专业施工相互干扰; 4
5 符合施工现场卫生及安全技术要求和防火法律规范
2 施工总平面布置依据----------------------------精品 word 文档 值得下载 值得拥有----------------------------------------------下载后可任意编辑 4

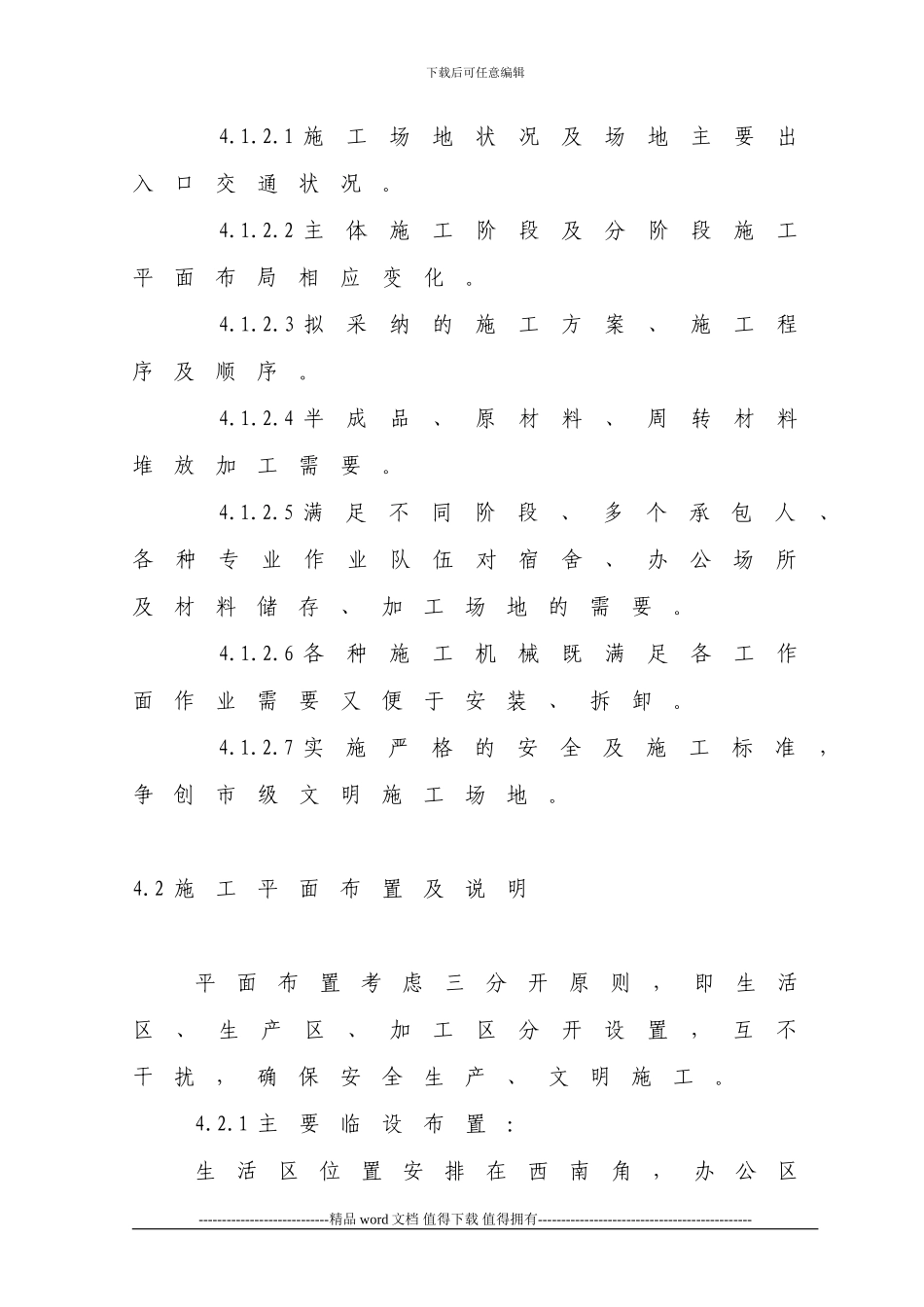

1 施工场地状况及场地主要出入口交通状况
2 主体施工阶段及分阶段施工平面布局相应变化
3 拟采纳的施工方案、施工程序及顺序
4 半成品、原材料、周转材料堆放加工需要
5 满足不同阶段、多个承包人、各种专业作业队伍对宿舍、办公场所及材料储存、加工场地的需要
6 各种施工机械既满足各工作面作业需要又便于安装、拆卸
7 实施严格的安全及施工标准,争创市级文明施工场地
2 施工平面布置及说明 平面布置考虑三分开原则,即生活区、生产区、加工区分开设置,互不干扰,确保安全生产、文明施工

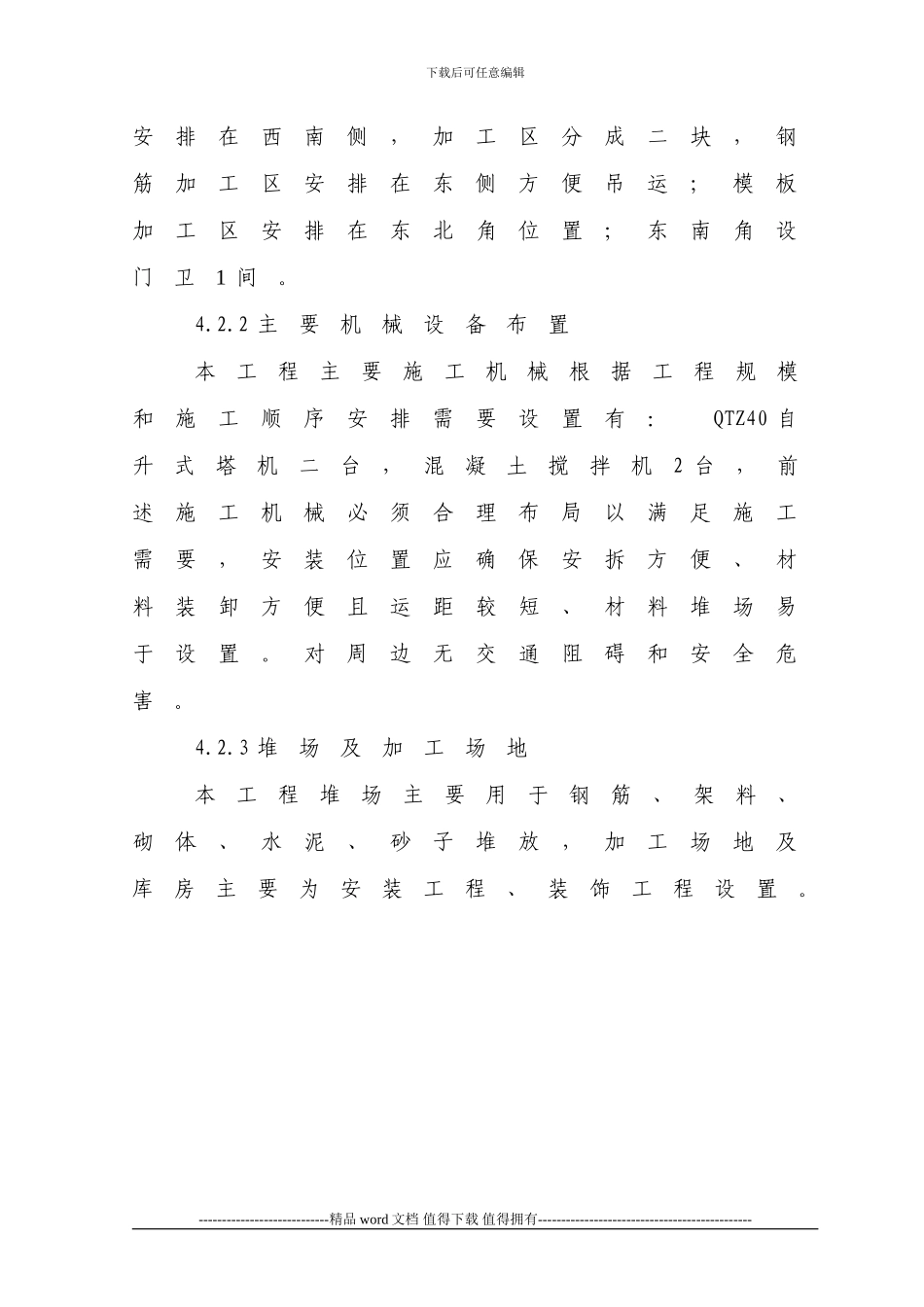

1 主要临设布置:生活区位置安排在西南角,办公区----------------------------精品 word 文档 值得下载 值得拥有-----------
