新建铁路武汉至广州客运专线乌龙泉至花都段第Ⅳ标段合 拢 段 施 工作业指导书编 制 人: 审 核 人:技术负责人:单位负责人:下载后可任意编辑中铁五局武广客运专线 XXTJIV 标项目经理部二 00 六年八月 湖南·郴州合拢段施工作业指导书1、适用条件、范围本作业指导书适用于宋家湾特大桥(48m+80m+48m)连续梁悬灌施工
连续箱梁合拢施工时先合拢边跨,再合拢中跨
合拢温度应符合设计要求,合拢段两端悬臂标高及轴线允许应符合设计或法律规范要求
2、施工工艺2

1、施工工艺流程见“合拢段施工工艺框图”
中铁五局(集团)武广客运专线 XXTJⅣ 标项目经理部一总队1连续梁悬灌梁段施工完毕边跨合拢段预应力张拉及锚固,拆除支架边跨挂蓝后移合拢段吊架安装,加水箱配重钢筋绑扎,预应力管道安装,合拢锁定边浇注中跨合拢段混凝土,边卸水箱配重中跨合拢段预应力张拉及锚固完毕,拆除合拢吊架边跨合拢段支架搭设铺底模,加载预压边跨合拢段钢筋绑扎,预应力管道安装,合拢锁定,加水箱配重边浇注边跨合拢段混凝土,边卸水箱配重边跨现浇段浇注完毕合拢段施工工艺框图下载后可任意编辑2
2、边跨合拢施工2
1、施工准备A
悬臂梁段浇注完毕,拆除悬臂挂篮;B
清除箱顶、箱内的施工材料、机具,用于合拢段施工的材料、设备有序放至墩顶;C
在“T 构”两悬臂端预备配重水箱;D
近期气温变化规律测量记录
2、边跨合拢段支架及模板边跨合拢段与边跨等高度现浇段一样,采纳万能杆件支架支模施工
悬臂梁段浇注完毕,拆除挂篮,接长边跨等高度现浇段支架,搭设合拢段支架,支架的搭设与现浇段要求一样
外模及底模采纳挂篮模板,内模采纳组合钢模
3、设平衡重采纳在悬臂端的水箱中加水的方法设平衡重,近端及远端所加平衡重吨位由施工平衡设计确定

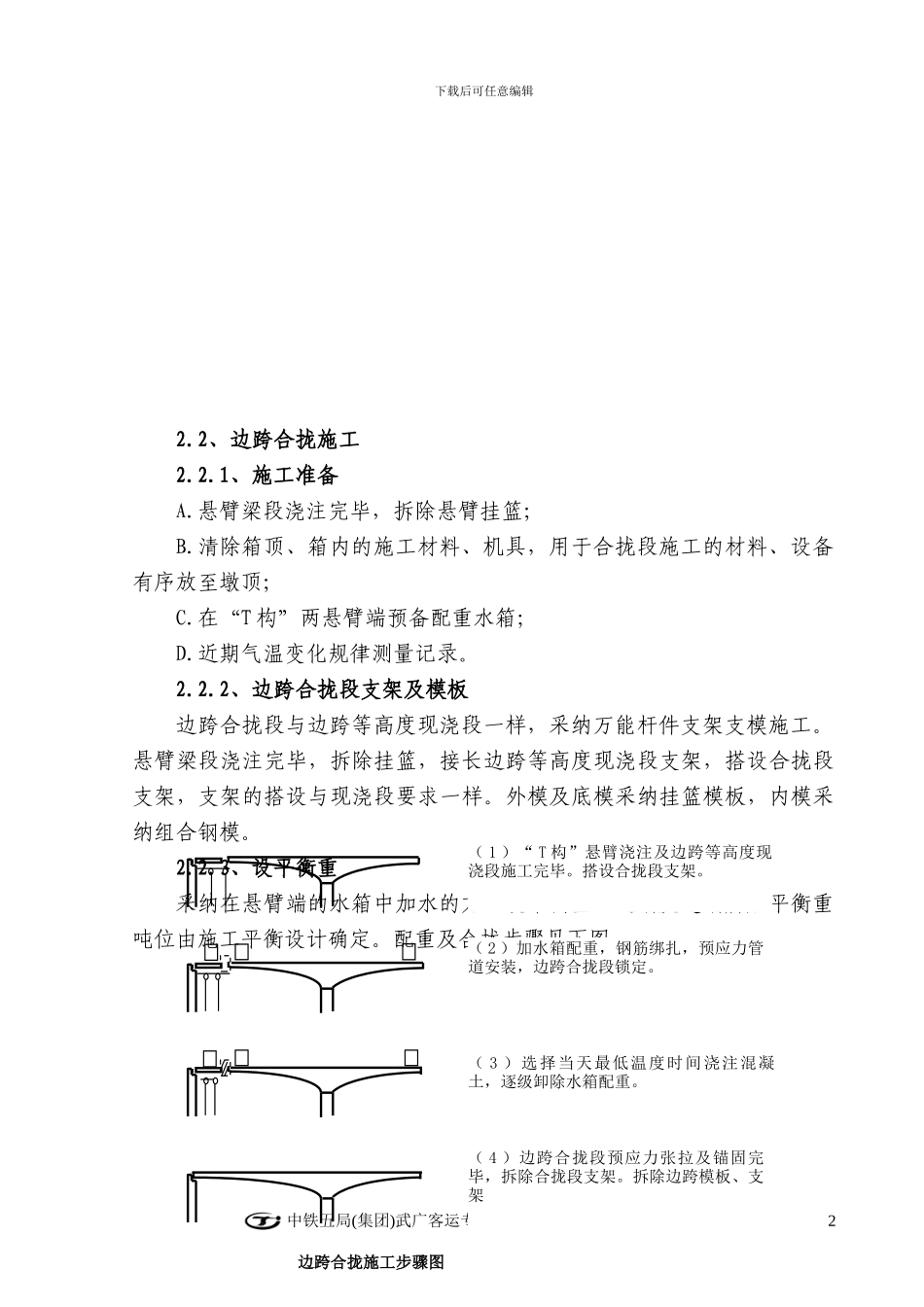

配重及合拢步骤见下图
中铁五局(集团)武广客运专线 XXTJⅣ 标项目经理部一总队
