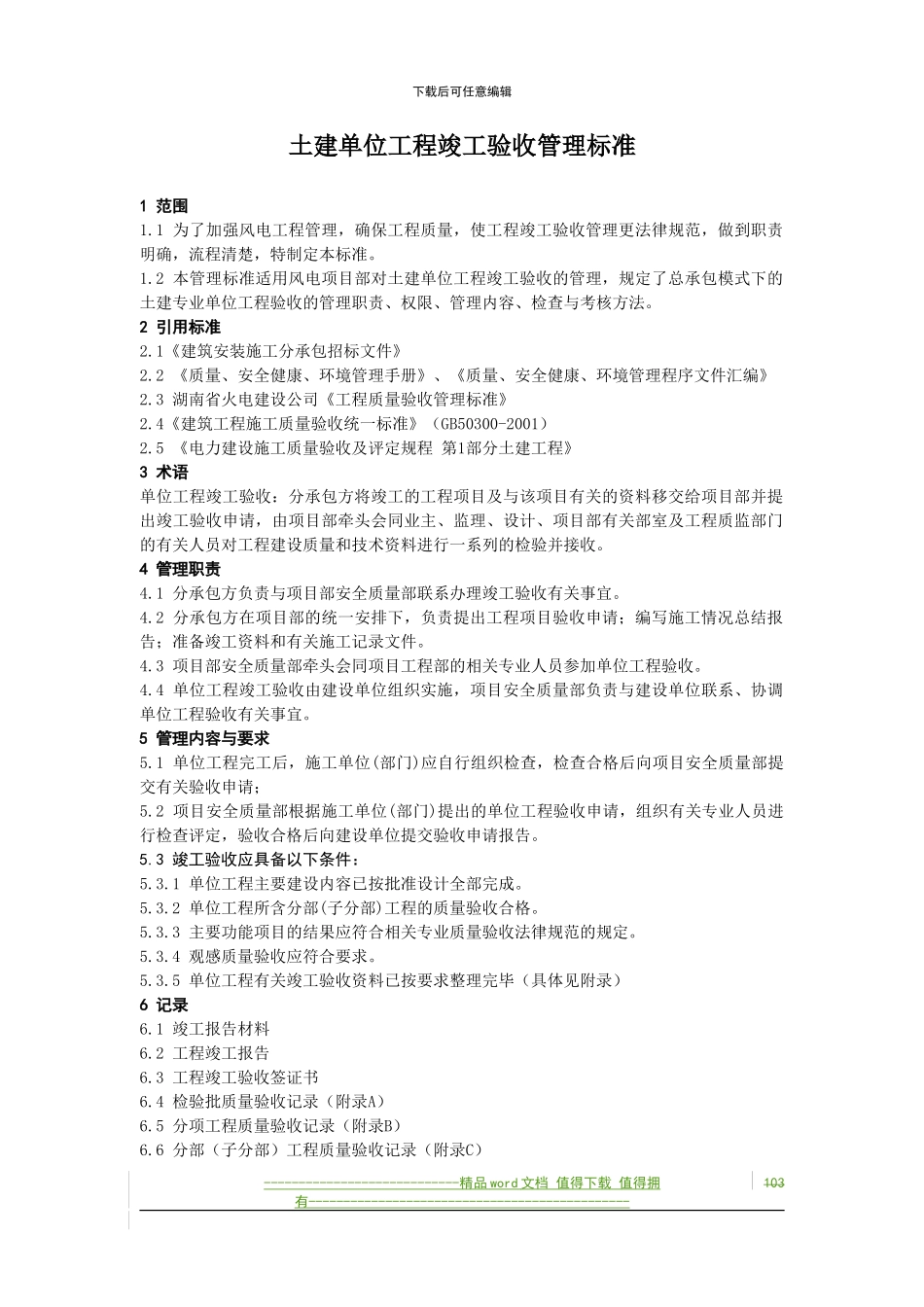

下载后可任意编辑土建单位工程竣工验收管理标准1 范围1
1 为了加强风电工程管理,确保工程质量,使工程竣工验收管理更法律规范,做到职责明确,流程清楚,特制定本标准
2 本管理标准适用风电项目部对土建单位工程竣工验收的管理,规定了总承包模式下的土建专业单位工程验收的管理职责、权限、管理内容、检查与考核方法
2 引用标准2
1《建筑安装施工分承包招标文件》 2
2 《质量、安全健康、环境管理手册》、《质量、安全健康、环境管理程序文件汇编》2
3 湖南省火电建设公司《工程质量验收管理标准》2
4《建筑工程施工质量验收统一标准》(GB50300-2001)2
5 《电力建设施工质量验收及评定规程 第1部分土建工程》3 术语单位工程竣工验收:分承包方将竣工的工程项目及与该项目有关的资料移交给项目部并提出竣工验收申请,由项目部牵头会同业主、监理、设计、项目部有关部室及工程质监部门的有关人员对工程建设质量和技术资料进行一系列的检验并接收
4 管理职责4
1 分承包方负责与项目部安全质量部联系办理竣工验收有关事宜
2 分承包方在项目部的统一安排下,负责提出工程项目验收申请;编写施工情况总结报告;准备竣工资料和有关施工记录文件
3 项目部安全质量部牵头会同项目工程部的相关专业人员参加单位工程验收
4 单位工程竣工验收由建设单位组织实施,项目安全质量部负责与建设单位联系、协调单位工程验收有关事宜
5 管理内容与要求5
1 单位工程完工后,施工单位(部门)应自行组织检查,检查合格后向项目安全质量部提交有关验收申请;5
2 项目安全质量部根据施工单位(部门)提出的单位工程验收申请,组织有关专业人员进行检查评定,验收合格后向建设单位提交验收申请报告
3 竣工验收应具备以下条件:5
1 单位工程主要建设内容已按批准设计全部完成
2 单位工程所含分部(子分部)工程的质量验
