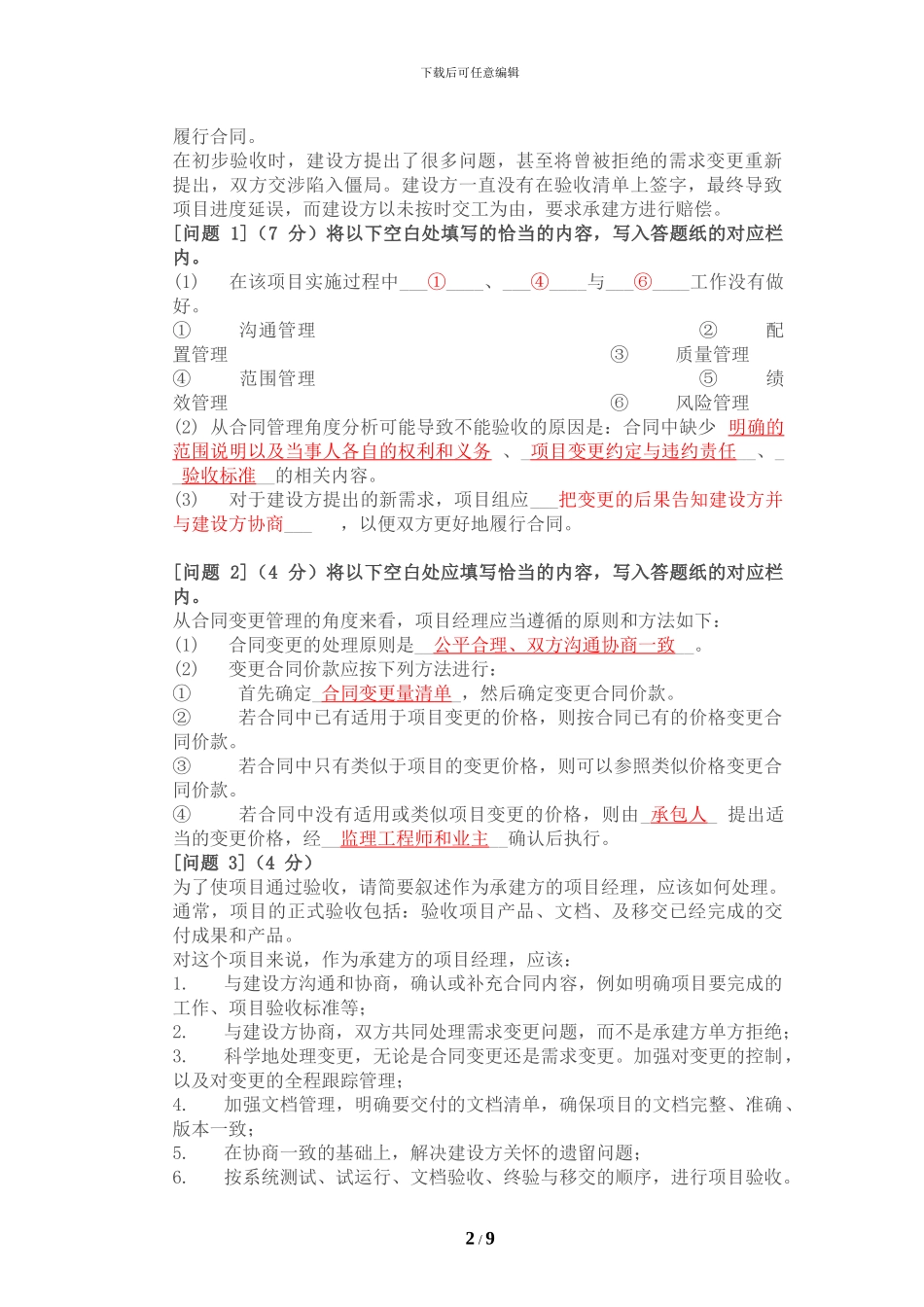

下载后可任意编辑本页为作品封面,下载后可以自由编辑删除,欢迎下载!!! 精 品文档1【精品 word 文档、可以自由编辑!】系统集成项目管理工程师2024 年月下午试题及答案试题一(15 分)阅读下面说明,回答问题 1 至问题 3,将解答填入答题纸的对应栏内。[说明]某网络建设项目在商务谈判阶段,建设方和承建方鉴于以前有过合作经历,并且在合同谈判阶段双方都认为理解了对方的意图,因此签订的合同只简单规定了项目建设内容、项目金额、付款方式和交工时间。在实施过程中,建设方提出一些新需求,对原有需求也做了一定的更改。承建方项目组经评估认为新需求可能会导致工期延迟和项目成本大幅增加,因此拒绝了建设方的要求,并让此项目的销售人员通知建设方。当销售人员告知建设方不能变更时,建设方对此非常不满意,认为承建方没有仔细 1 / 9下载后可任意编辑履行合同。在初步验收时,建设方提出了很多问题,甚至将曾被拒绝的需求变更重新提出,双方交涉陷入僵局。建设方一直没有在验收清单上签字,最终导致项目进度延误,而建设方以未按时交工为由,要求承建方进行赔偿。[问题 1](7 分)将以下空白处填写的恰当的内容,写入答题纸的对应栏内。(1) 在该项目实施过程中___①____、___④____与___⑥____工作没有做好。① 沟通管理 ② 配置管理 ③ 质量管理④ 范围管理 ⑤ 绩效管理 ⑥ 风险管理(2) 从合同管理角度分析可能导致不能验收的原因是:合同中缺少 明确的范围说明以及当事人各自的权利和义务 、_项目变更约定与违约责任__、__验收标准__的相关内容。(3) 对于建设方提出的新需求,项目组应___把变更的后果告知建设方并与建设方协商___ ,以便双方更好地履行合同。 [问题 2](4 分)将以下空白处应填写恰当的内容,写入答题纸的对应栏内。从合同变更管理的角度来看,项目经理应当遵循的原则和方法如下:(1) 合同变更的处理原则是__公平合理、双方沟通协商一致__。(2) 变更合同价款应按下列方法进行:① 首先确定_合同变更量清单_,然后确定变更合同价款。② 若合同中已有适用于项目变更的价格,则按合同已有的价格变更合同价款。③ 若合同中只有类似于项目的变更价格,则可以参照类似价格变更合同价款。④ 若合同中没有适用或类似项目变更的价格,则由_承包人_ 提出适当的变更价格,经__监理工程师和业主__确认后执行。[问题 3](4 分)为了使项目通过验收,请简要叙述作为承建方的项目经理,应该...
