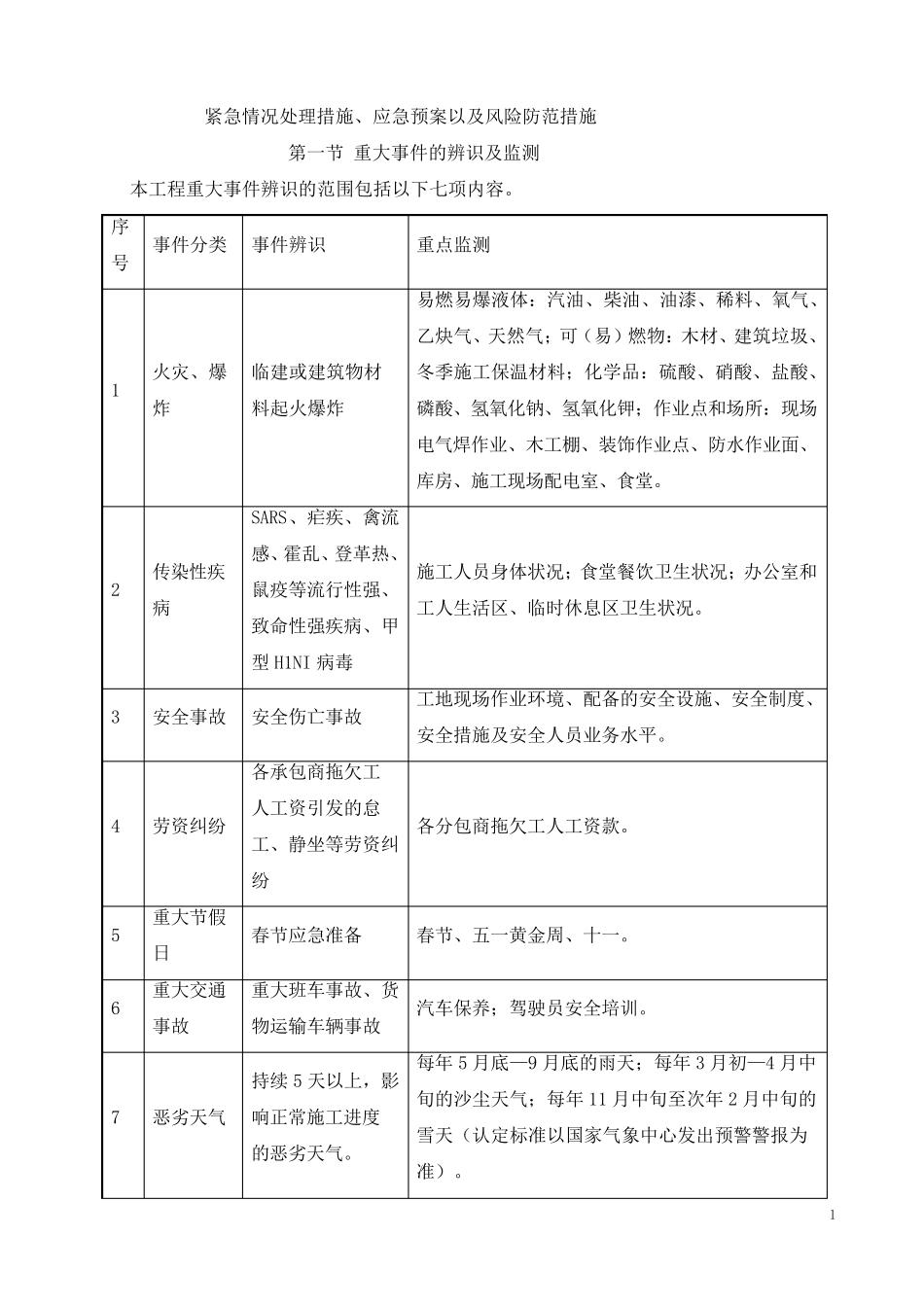

1 紧 急 情 况 处 理 措 施 、 应 急 预 案 以 及 风 险 防 范 措 施 第 一 节 重 大 事 件 的 辨 识 及 监 测 本 工 程 重 大 事 件 辨 识 的 范 围 包 括 以 下 七 项 内 容 。 序号 事 件 分 类 事 件 辨 识 重 点 监 测 1 火 灾 、 爆炸 临 建 或 建 筑 物 材料 起 火 爆 炸 易 燃 易 爆 液 体 : 汽 油 、 柴 油 、 油 漆 、 稀 料 、 氧 气 、乙 炔 气 、 天 然 气 ; 可 ( 易 ) 燃 物 : 木 材 、 建 筑 垃 圾 、冬 季 施 工 保 温 材 料 ; 化 学 品 : 硫 酸 、 硝 酸 、 盐 酸 、磷 酸 、 氢 氧 化 钠 、 氢 氧 化 钾 ; 作 业 点 和 场 所 : 现 场电 气 焊 作 业 、 木 工 棚 、 装 饰 作 业 点 、 防 水 作 业 面 、库 房 、 施 工 现 场 配 电 室 、 食 堂 。 2 传 染 性 疾病 SARS、 疟 疾 、 禽 流感 、 霍 乱 、 登 革热、鼠疫等流 行性 强、致命性 强疾 病 、 甲型H1NI 病 毒 施 工 人员身体 状况 ; 食 堂 餐饮卫生状况 ; 办公室 和工 人生活区、 临 时休息区卫生状况 。 3 安全事 故 安全伤亡事 故 工 地现 场 作 业 环境、 配 备的 安全设施 、 安全制度、安全措 施 及 安全人员业 务水 平。 4 劳资纠纷 各承包 商拖欠工人工 资引发的 怠工 、 静坐等劳资纠纷 各分 包 商拖欠工 人工 资款。 5 重 大 节 假日 春节 应 急 准备 春节 、 五一 黄金周、 十一 。 6 重 大 交通事 故 重 大 班车事 故、 货物 运输车辆事 故 汽 车保 养; 驾驶员安全培训。 7 恶劣天 气 持续5 天 以 上,影响正常施 工 进度的 恶劣天 气 。 每年5 月底—9 月底的 雨天 ; 每年3 月初—4 月中旬的 沙尘天 气 ; 每年11 月中旬至次年2 月中旬的雪天 ( 认定标准以 国家气 象中心发出预 警警报为准) 。 2 第二节 应急机制小组 一、应急机制小组 本工程应急机制小组分两个层次建立: (一)第一级直接对接现场,由项目经理部领导成员组成,包括项目经理、执行经理、技术负责人等。这也是事件发生第一反应小组,也是事件的控制中心。 (二)第二级间接对接现场,由公司总部高层...
