ES-01-01-R02(B/1) 金 融 街 二 期6#冷 水 机 组 维 修 工 程 施 工 组 织 方 案 编 制: 刘兴武 批 准: 编制时间:2015 年6 月 深圳市长城楼宇科技有限公司 滨海新区分公司 一、 现状: 1、机组简介: 名 称:YORK 离心式冷水机组 型 号: YKCECDQ75CNF 制 冷 量: 1934KW 制冷剂:R134a 生产日期: 2008 年 2、现状介绍: 金融街二期制冷机房位于七号楼座负一层地下车库西侧,本机组安装于内,与另一台离心式冷水机组、一台螺杆式冷水机组组成一用一备一辅系统,作为制冷主机为整个金融街二期提供冷源
机组为 YORK 牌水冷冷水机组,冷却侧为楼顶冷却塔,冷冻水末端为静压箱、组控、风盘等设备
自今年 5 月份始,6#机组频发蒸发低压报警,严重时无法运行,于 5 月中旬机组彻底无法开机
故障发生后我公司制冷专业技术人员、制冷机组运行维护人员并专业制冷公司维修人员对 6#机组进行相关检查检测,发现蒸发器液面过低、蒸发量不足、制冷剂缺失严重
检查确定蒸发器回油电磁阀故障,并伴有泄漏,最终导致无法使用
由于本机组为金融街二期主要制冷主机,恐另一台主机突发故障时无备,遂申 请 对其 进行维修

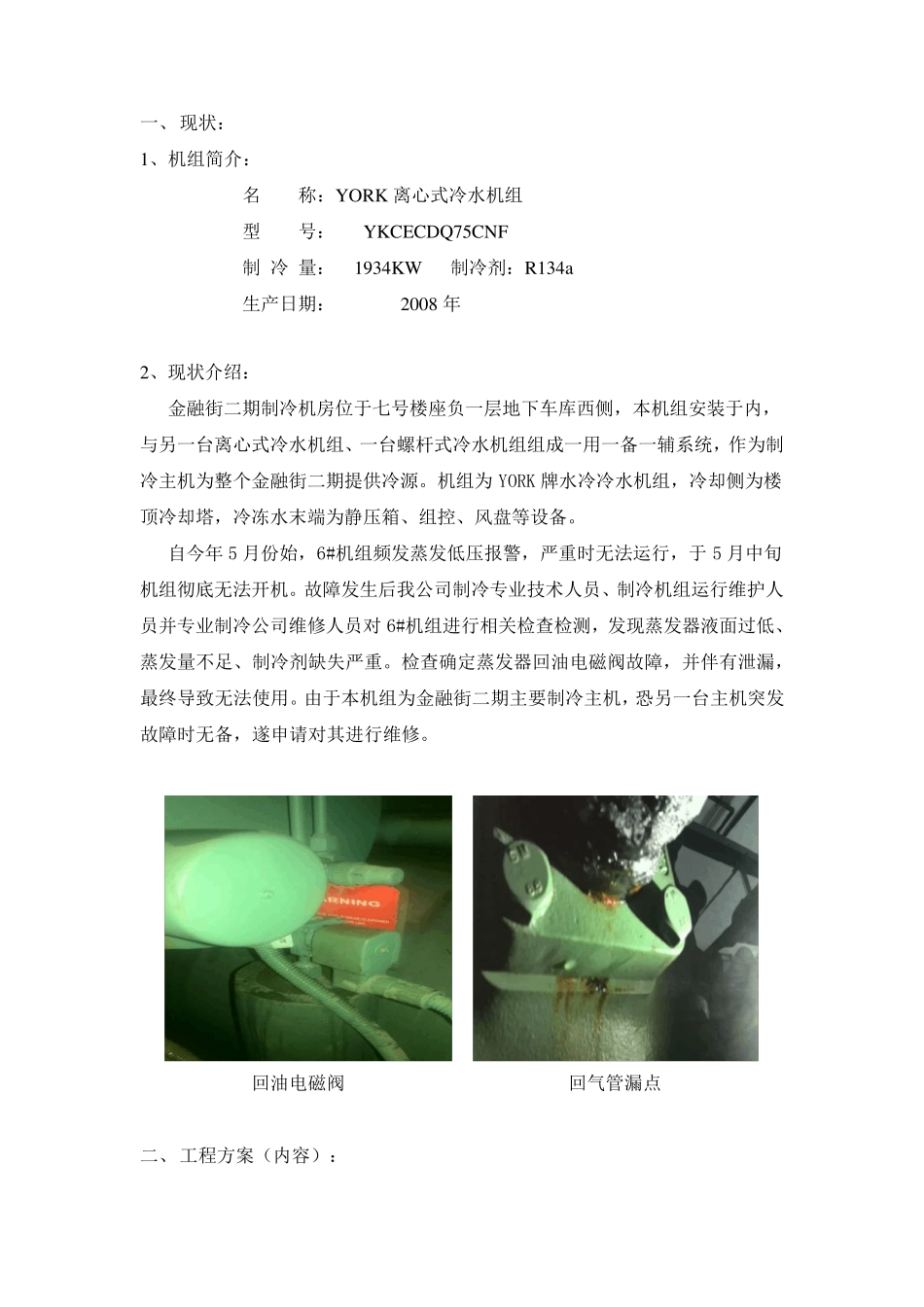

回油电磁阀 回气 管 漏点 二、 工 程 方 案 ( 内容 ) : 断掉机组电源,回收机组内部残留制冷剂,更换回油电磁阀,对机组氮气查漏,机组氮气打压、漏点复查、保压,保压合格确定无漏,抽真空除湿、充注制冷剂,机组通电预热,开机运行、系统调试,现场清理、施工完毕

三、 施工步骤及工期: 维修施工步骤: 1、机组断电,用倒氟设备将机组内部制冷剂收入专用制冷钢瓶内
2、更换回油电磁阀
3、用高纯氮气对机组进行打压,检查漏点
4、漏点处理氮气打压复查,机组保压24h
5、保压测试合格后,机组抽真空除湿
6、充注制冷剂,开
